ฟาร์มกังหันลมโรบิน ริกก์
| ฟาร์มกังหันลมกลางทะเลโรบิน ริกก์ | |
|---|---|
![]() | |
| ประเทศ | สกอตแลนด์ |
| ที่ตั้ง | อ่าวโซลเวย์ ตั้งอยู่กึ่งกลางระหว่างชายฝั่งแกลโลเวย์และคัมเบรีย |
| พิกัด | 54°45′เหนือ3°43′ตะวันตก/54.75°เหนือ 3.72°ตะวันตก |
| สถานะ | การดำเนินงาน |
| วันที่ได้รับมอบหมาย | เมษายน 2553 |
| เจ้าของ | กัป |
| ฟาร์มกังหันลม | |
| พิมพ์ | นอกชายฝั่ง |
| การผลิตไฟฟ้า | |
| หน่วย ปฏิบัติการ | 58 x 3 MW |
| ยี่ห้อ และ รุ่น | เวสตัส : V90-3MW |
| หน่วยงาน ที่ถูกปลดประจำการ | 2 x 3 MW |
| ความจุป้ายชื่อ | 174 เมกะวัตต์ |
| ลิงก์ภายนอก | |
| คอมมอนส์ | สื่อที่เกี่ยวข้อง บน Commons |

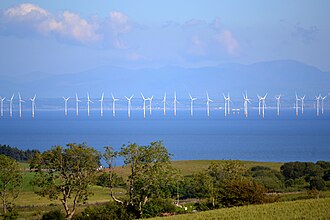

ฟาร์มกังหันลม Robin Rigg เป็น ฟาร์มกังหันลมกลางทะเลแห่งแรกของสกอตแลนด์สร้างขึ้นโดยE.ONที่ Robin Rigg ซึ่งเป็นสันดอนทรายในอ่าวSolway Firthซึ่งอยู่กึ่งกลางระหว่าง ชายฝั่ง GallowayและCumbrianเริ่มผลิตกระแสไฟฟ้าเพื่อทดสอบครั้งแรกเมื่อวันที่ 9 กันยายน 2009 [ 1 ]และเสร็จสมบูรณ์เมื่อวันที่ 20 เมษายน 2010
คำอธิบาย
มีการติดตั้ง กังหันลม Vestas V90-3MW จำนวน 60 ตัวพร้อมสถานีไฟฟ้าย่อยนอกชายฝั่ง[ 2 ] Prysmian ได้จัดหาสายเคเบิลส่งออกขนาด 132 kV ยาว 12.5 กม. จำนวน 2 เส้น เพื่อเชื่อมต่อฟาร์มกังหันลมกับสถานีไฟฟ้าย่อยบนฝั่ง[ 3 ]ต่อมาได้มีการปลดระวางกังหันลม 2 เครื่องในปี 2558 เนื่องจากเกิดความล้มเหลวระหว่างการติดตั้ง[ 4 ] โครงการพัฒนาขนาด 174 MW นี้ผลิตกระแสไฟฟ้าได้เพียงพอสำหรับครัวเรือนประมาณ 117,000 หลัง[ 5 ]
ฟาร์มกังหันลมแห่งนี้จ้างงานประมาณ 40 คน ซึ่งส่วนใหญ่เป็นคนในพื้นที่ ดำเนินการจากท่าเรือเวิร์กกิงตันมีการใช้ผู้ให้บริการในท้องถิ่นเท่าที่จะเป็นไปได้ โดยให้บริการต่างๆ เช่น การจัดการเรือ การผลิตการตรวจสอบด้านสิ่งแวดล้อมการจัดเลี้ยง การทำความสะอาดเชิงอุตสาหกรรม บริการตรวจสอบ และการพิมพ์
ในปีแรกของการดำเนินงานเชิงพาณิชย์ ฟาร์มกังหันลมสามารถใช้งานได้มากกว่า 98% ของเวลาต้นทุนเฉลี่ยอยู่ที่ 135 ปอนด์/MWh [ 6 ]
ในเดือนมีนาคม พ.ศ. 2554 Robin Rigg กลายเป็นฟาร์มกังหันลมนอกชายฝั่งแห่งแรกที่เข้าสู่ ระบบ OFTOโดยมีสายเคเบิลส่งออกนอกชายฝั่งและบนบกสองเส้น รวมถึงสถานีไฟฟ้าย่อย 132kV บนบก ซึ่งถูกซื้อโดย Transmission Capital และ Amber Infrastructure [ 7 ]
ลำดับเวลาของโครงการ
- เมษายน 2553: เปิดใช้งานอย่างเต็มรูปแบบ
- ปี 2009: การติดตั้งฐานรากเสร็จสมบูรณ์
- ปี 2008: ติดตั้งกังหันลมตัวแรก
- พฤษภาคม 2551: ติดตั้งสถานีจ่ายไฟย่อย 2 แห่ง
- ปี 2007: เริ่มการติดตั้งฐานราก
- 2006: การรับประกันการรับซื้อแบบมีเงื่อนไข
- 2001: ได้รับสิทธิ์ผูกขาดพื้นที่จาก The Crown Estate [ 7 ]
คดีความทางกฎหมาย
ฟาร์มกังหันลมเป็นประเด็นในคดีความที่ศาลฎีกาแห่งสหราชอาณาจักร ตัดสิน ในปี 2017 ซึ่งเกิดขึ้นเนื่องจากโครงสร้างฐานรากบางส่วนล้มเหลวไม่นานหลังจากโครงการเสร็จสมบูรณ์ โครงสร้างเหล่านี้ได้รับการออกแบบและติดตั้งโดยบริษัทMT Højgaard A/S ของเดนมาร์ก ภายใต้สัญญาที่ได้รับจากE.ON [ 8 ] คดีนี้มีความสำคัญทางกฎหมายเนื่องจากข้อกำหนดที่ว่าโครงสร้าง "ต้องได้รับการออกแบบให้มีอายุการใช้งาน 20 ปี" นั้นมีอยู่ในเอกสารข้อกำหนดทางเทคนิคซึ่งเป็นส่วนหนึ่งของสัญญา แต่ในการอุทธรณ์Jackson LJ พิจารณาว่าข้อกำหนดนี้ "เป็นหลักฐานที่อ่อนแอเกินไป" ที่จะใช้ในการกล่าวโทษ MT Hojgaard เมื่อพิจารณาจากส่วนอื่นๆ ที่ไม่สอดคล้องกันของข้อกำหนด และเนื่องจาก E.ON ได้ระบุข้อกำหนดว่าโครงสร้างเหล่านั้นต้องเป็นไปตามมาตรฐานนอกชายฝั่ง J101 ซึ่งเป็นมาตรฐานสากลสำหรับการออกแบบโครงสร้างกังหันลมในทะเลที่ ผลิตโดยบริษัทมาตรฐานทางเทคนิคDNV [ 9 ]มาตรฐาน J101 มีข้อผิดพลาดในการคำนวณ แม้ว่า MT Hojgaard จะตั้งเป้าที่จะปฏิบัติตามมาตรฐานที่เผยแพร่ แต่การออกแบบของพวกเขาก็ไม่แข็งแรงพอที่จะตรงตามข้อกำหนดอายุการใช้งาน 20 ปี ดังนั้นศาลฎีกาจึงพบว่าพวกเขาละเมิดสัญญา[ 10 ]
ข้อมูลเกี่ยวกับใบอนุญาต
- มีนาคม 2567: รัฐบาลสกอตแลนด์ ใบอนุญาตทางทะเล - การป้องกันการกัดเซาะ
- มกราคม 2021: รัฐบาลสกอตแลนด์ ใบอนุญาตเดินเรือ - ความเป็นไปได้ในการซ่อมแซมสายเคเบิล
- ธันวาคม 2019: รัฐบาลสกอตแลนด์ ใบอนุญาต FEPA
- ธันวาคม 2019: รัฐบาลสกอตแลนด์ ใบอนุญาตทางทะเล – การรื้อถอนกังหันลม
- ธันวาคม 2019: รัฐบาลสกอตแลนด์ ใบอนุญาตทางทะเล - การซ่อมแซมสายเคเบิลที่อาจเกิดขึ้น[ 7 ]
