โครงการพลังงานแสงอาทิตย์โคแมนเช่

อาคารและสิ่งปลูกสร้างในเทศมณฑลปูเอโบล รัฐโคโลราโด/โครงสร้างพื้นฐานด้านพลังงานแล้วเสร็จในปี 2559/หน้าที่ใช้ส่วนขยาย Kartographer/โรงไฟฟ้าพลังงานแสงอาทิตย์ในโคโลราโด/โรงไฟฟ้าพลังงานแสงอาทิตย์ในสหรัฐอเมริกา/ใช้ภาษาอังกฤษแบบอเมริกันตั้งแต่เดือนกรกฎาคม 2025

โครงการพลังงานแสงอาทิตย์โคแมนเช่เป็นโรงไฟฟ้าพลังงานแสงอาทิตย์ ขนาด 120 เมกะวัตต์ ( MW AC ) ใกล้เมืองพิวโบล รัฐโคโลราโดเมื่อเริ่มดำเนินการในปลายปี 2016...

โครงการพลังงานแสงอาทิตย์โคแมนเช่

พิกัด : 38°12′19″เหนือ104°34′00″ตะวันตก/38.20528°N 104.56667°W

โครงการพลังงานแสงอาทิตย์โคแมนเช่

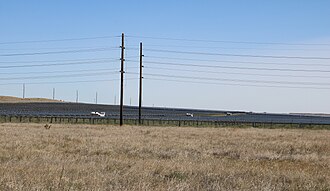

ภาพถ่ายแสดงแผงโซลาร์เซลล์หันหน้าไปทางทิศตะวันออกจากถนนไลม์โรด
แผนที่
ประเทศสหรัฐอเมริกา
ที่ตั้งเมืองพิวโบล รัฐโคโลราโด
พิกัด38°12′19″เหนือ104°34′00″ตะวันตก/38.20528°N 104.56667°W/ 38.20528; -104.56667
สถานะการดำเนินงาน
 เริ่มการก่อสร้างสิงหาคม 2558
 วันที่ได้รับมอบหมายกันยายน 2559
 ค่าใช้จ่ายในการก่อสร้าง 253 ล้านเหรียญสหรัฐ
เจ้าของโนวาตัส เอนเนอร์จี
ผู้ปฏิบัติงานพลังงานหมุนเวียนสวินเนอร์ตัน
 ฟาร์มพลังงานแสงอาทิตย์
พิมพ์แผงโซลาร์เซลล์แบบแบนพร้อมระบบติดตามแกนเดียว
 พื้นที่ไซต์900 เอเคอร์ (364  เฮกตาร์)
 การผลิตไฟฟ้า
ความจุป้ายชื่อ156 เมกะวัตต์ , 120 เมกะวัตต์
 ปัจจัยความจุ27.7% (เฉลี่ยปี 2017-2020)
ผลผลิต สุทธิประจำปี 291 กิกะวัตต์-ชั่วโมง , 323 เมกะวัตต์-ชั่วโมง/เอเคอร์

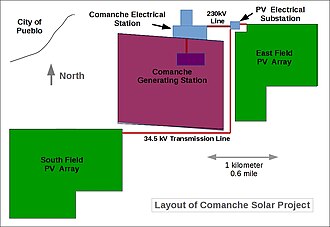

ผังของสถานที่

โครงการพลังงานแสงอาทิตย์โคแมนเช่เป็นโรงไฟฟ้าพลังงานแสงอาทิตย์ ขนาด 120 เมกะวัตต์ ( MW ) ใกล้เมืองพิวโบล รัฐโคโลราโดเมื่อเริ่มดำเนินการในปลายปี 2016 โรงไฟฟ้าแห่งนี้กลายเป็นโรงไฟฟ้าพลังงานแสงอาทิตย์ที่ใหญ่ที่สุดในรัฐ ไฟฟ้าที่ผลิตได้ถูกขายให้กับ Public Service of Colorado ซึ่งเป็นบริษัทในเครือของXcel Energy ภายใต้ ข้อตกลงซื้อขายไฟฟ้า (PPA) ระยะเวลา 25 ปีXcel ได้พิจารณาผ่านกระบวนการประมูลแบบเปิดว่าเงื่อนไขของ PPA นั้นสามารถแข่งขันได้กับก๊าซธรรมชาติ[ 1 ] [ 2 ] [ 3 ]

รายละเอียดการก่อสร้าง

โครงการนี้ครอบคลุมพื้นที่ทั้งหมดประมาณ 900  เอเคอร์ แบ่งออกเป็นสองแปลงที่อยู่ติดกับโรงไฟฟ้าถ่านหินโคแมนเช่ จึงทำให้สามารถเข้าถึงสถานีย่อย และโครงสร้างพื้นฐานการส่ง ไฟฟ้า ที่มีกำลังการผลิตสูงที่มีอยู่ได้ โครงการนี้ใช้ แผงโซลาร์ เซลล์ซิลิคอนโพลีคริสตัลไลน์ของ Trina Solar จำนวน 502,056 แผง ซึ่งติดตั้งเป็นแถวและบน ตัวติดตามแกนเดียว[ 4 ] [ 5 ] แถวต่างๆ ถูกจัดเรียงเป็น 75 บล็อก และไฟฟ้าที่ผลิตจากแต่ละบล็อกจะเชื่อมต่อกับโครงข่ายไฟฟ้าผ่านอินเวอร์เตอร์ที่สร้างโดยTMEIC [ 1 ]

ในช่วงต้นปี 2558 SunEdisonได้มอบ สัญญา EPCสำหรับโครงการนี้ให้กับRenewable Energy Systems (RES) แห่งBroomfield [ 6 ] งานก่อสร้างในพื้นที่เริ่มขึ้นในเดือนสิงหาคมและดำเนินต่อไปตลอดช่วงฤดูหนาว โดยกิจกรรมการก่อสร้างส่วนประกอบอื่นๆ ของระบบ (BOS) ส่วนใหญ่เสร็จสมบูรณ์ภายในเดือนเมษายน 2559 [ 1 ] การติดตั้งแผงโซลาร์เซลล์ การบูร ณา การทางไฟฟ้า และการทดสอบการยอมรับได้ดำเนินการตลอดช่วงฤดูร้อน ทำให้สามารถเริ่มดำเนินการเชิงพาณิชย์ได้ในเดือนกันยายน[ 7 ] โรงงานที่สร้างเสร็จแล้วนี้ดำเนินการและบำรุงรักษาโดยSwinerton Renewable Energy [ 4 ]

ประวัติการพัฒนาและการเป็นเจ้าของ

โครงการนี้ริเริ่มโดย Community Energy ซึ่งดำเนินการเจรจาเบื้องต้นหลายอย่าง เช่น กลยุทธ์การบูรณาการโครง ข่ายไฟฟ้าสัญญาเช่าที่ดิน และใบอนุญาตที่จำเป็น[ 8 ] SunEdison ประกาศการเข้าซื้อโครงการในเดือนกรกฎาคม 2014 พร้อมกับผลลัพธ์ของกระบวนการประมูลแบบเปิด/แข่งขันของ Xcel [ 3 ] ในเดือนสิงหาคม SunEdison ประกาศกลยุทธ์ในการจัดหาเงินทุนสำหรับ โครงการ Comanche มูลค่า 253 ล้านดอลลาร์โดยใช้ยานพาหนะเพื่อวัตถุประสงค์พิเศษ แบบใหม่ ชื่อ "First Reserve" [ 9 ] [ 10 ] ตามที่ออกแบบร่วมกับ Everstream Capital Management ซึ่งเป็นพันธมิตร กลไกการจัดหาเงินทุนนี้ - คลังสินค้าประเภทพิเศษ- จะขยายตัวเพื่อตอบสนองความต้องการจากนักลงทุนรายใหม่เมื่อโครงการ Comanche (และโครงการในอนาคต) เข้าสู่ขั้นตอนการก่อสร้าง ซึ่งจะช่วยลดความจำเป็นในการเพิ่มทุนจาก SunEdison ในขณะที่ยังคงรักษาสิทธิในการเรียกซื้อก่อนสำหรับบริษัท TerraForm Power yield coของ ตน [ 1 ] [ 11 ] [ 12 ]

เมื่อเงื่อนไขทั้งหมดครบถ้วน การเริ่มต้นการก่อสร้างจึงได้รับการประกาศในเดือนสิงหาคม พ.ศ. 2558 [ 6 ] งาน BOS ส่วนใหญ่เสร็จสมบูรณ์เมื่อถึงเวลาที่ SunEdison ยื่นขอ ความคุ้มครอง จากการล้มละลายตามบทที่ 11 ในวันที่ 21 เมษายน พ.ศ. 2559 [ 1 ] อย่างไรก็ตาม งานที่ Comanche และโครงการอื่นๆ ของ SunEdison ยังคงดำเนินต่อไปอย่างไม่หยุดยั้งเนื่องจากบริษัทได้รับเงินทุนจากการล้มละลายจำนวน 300 ล้าน ดอลลาร์ สหรัฐ[ 13 ] เมื่อวันที่ 16 พฤษภาคม พ.ศ. 2560 Novatus Energyประกาศการซื้อโรงงาน Comanche ที่กำลังดำเนินการอยู่ แม้ว่าจะไม่ได้เปิดเผยเงื่อนไขก็ตาม[ 14 ] [ 15 ] [ 16 ]

การผลิตไฟฟ้า

การผลิต ( MW·h ) ของ Comanche Solar [ 7 ]
ปีม.คกุมภาพันธ์มีนาคมเมษายนอาจจุนกรกฎาคมส.ค.กันยายนตุลาคมพฤศจิกายนธันวาคมทั้งหมด
201629,33523,88917,64713,72184,592
201711,46617,86224,99127,58632,52235,24530,57025,58221,42925,37616,18816,621285,438
201815,45218,17223,49828,47732,81635,26630,73930,69029,49721,99518,13113,127297,860
201915,12515,93723,74227,95029,75633,47031,68132,25126,62226,16816,26411,855290,821
202016,77117,11226,62828,53333,98632,28531,23529,45126,49219,13116,89812,209290,731
202113,37011,61818,12421,09821,31129,67833,75830,274
ผลผลิตเฉลี่ยต่อปี (ปี 2017-2020) --->291,122

ดูเพิ่มเติม

  • วิดีโอ: โครงการพลังงานแสงอาทิตย์ชุมชน - โคแมนเช่
  • วิดีโอ: Swinerton SOLV: โซลูชันการบำรุงรักษาและการดำเนินงานด้านพลังงานแสงอาทิตย์
ดึงข้อมูลมาจาก " https://en.wikipedia.org/w/index.php?title=Comanche_Solar_Project&oldid=1298994092 "

สรุปเนื้อหา

ข้อมูลสำคัญจากบทความ

ข้อมูลสำคัญเกี่ยวกับ โครงการพลังงานแสงอาทิตย์โคแมนเช่

โครงการพลังงานแสงอาทิตย์โคแมนเช่เป็นโรงไฟฟ้าพลังงานแสงอาทิตย์ ขนาด 120 เมกะวัตต์ ( MW AC ) ใกล้เมืองพิวโบล รัฐโคโลราโดเมื่อเริ่มดำเนินการในปลายปี 2016...

รายละเอียดการก่อสร้าง

โครงการนี้ครอบคลุมพื้นที่ทั้งหมดประมาณ 900 เอเคอร์ แบ่งออกเป็นสองแปลงที่อยู่ติดกับโรงไฟฟ้าถ่านหินโคแมนเช่ จึงทำให้สามารถเข้าถึง สถานีย่อย และโครงสร้างพื้นฐานการส่ง ไฟฟ้า ที่มีกำลังการผลิตสูงที่มีอยู่ได้ โครงการนี้ใช้ แผงโซลาร์ เซลล์ซิลิคอนโพลีคริสตัลไลน์ ของ...

ประวัติการพัฒนาและการเป็นเจ้าของ

โครงการนี้ริเริ่มโดย Community Energy ซึ่งดำเนินการเจรจาเบื้องต้นหลายอย่าง เช่น กลยุทธ์การบูรณาการโครง ข่ายไฟฟ้า สัญญาเช่าที่ดิน และใบอนุญาตที่จำเป็น [ 8 ] SunEdison ประกาศการเข้าซื้อโครงการในเดือนกรกฎาคม 2014...

การผลิตไฟฟ้า

การผลิต ( MW·h ) ของ Comanche Solar [ 7 ] ปี ม.ค กุมภาพันธ์ มีนาคม เมษายน อาจ จุน กรกฎาคม ส.ค.
