ทางเลี่ยงเมืองรีจินา

บายพาส/ทางด่วนในรัฐซัสแคตเชวัน/กล่องข้อมูลกรณีถนนในรัฐซัสแคตเชวัน/กล่องข้อมูลการติดตามถนนชั่วคราวหมวด 1/หมวดหมู่การติดตาม hatnote ของเทมเพลต Jctint/หน้าที่ใช้ส่วนขยาย Kartographer/โครงการความร่วมมือระหว่างภาครัฐและเอกชนในแคนาดา/ถนนวงแหวนในประเทศแคนาดา

ทาง เลี่ยงเมืองรีจินาเป็นถนนเชื่อมต่อทางหลวงคู่ขนานสี่เลนในเมืองรีจินา รัฐซั สแคตเชวันเส้นทางยาว 44.3 กิโลเมตร (27.

ทางเลี่ยงเมืองรีจินา

แผนที่เส้นทาง :

ทางเลี่ยงเมืองรีจินา
แผนที่
ทางเลี่ยงเมืองรีจินาถูกเน้นด้วยสีแดง

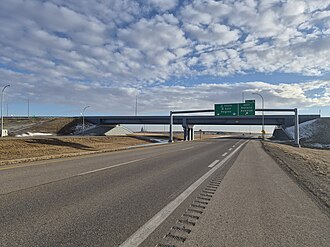

Hwy 11 Regina Bypass.jpg
ทางเลี่ยงเมืองรีจินา
ข้อมูลเส้นทาง
ความยาว44.3 กม. [ 1 ]  (27.5 ไมล์)
มีอยู่ปี 2015–ปัจจุบัน
ทางหลวงส่วนประกอบทางหลวงหมายเลข 1 (TCH) , ทางหลวงหมายเลข 11
จุดเชื่อมต่อหลัก
ฝั่งตะวันออกทางหลวงหมายเลข 1 (TCH)ฝั่งตะวันออก / ถนนวิคตอเรีย
สี่แยกสำคัญทางหลวงหมายเลข 33 ทางหลวงหมายเลข 6 ทางหลวงหมายเลข 1 (TCH)ฝั่งตะวันตก
ฝั่งเหนือทางหลวงหมายเลข 11เหนือ / ทางหลวงหมายเลข 11A
ที่ตั้ง
ประเทศแคนาดา
จังหวัดซัสแคตเชวัน
เทศบาลชนบทเชอร์วูด หมายเลข 159
เมืองใหญ่เรจิน่า
ระบบทางหลวง
ทางหลวงหมายเลข 999ทางหลวงหมายเลข 2
ทางหลวงหมายเลข 10ทางหลวงหมายเลข 12

ทาง เลี่ยงเมืองรีจินาเป็นถนนเชื่อมต่อทางหลวงคู่ขนานสี่เลนในเมืองรีจินา รัฐซั สแคตเชวันเส้นทางยาว 44.3 กิโลเมตร (27.5 ไมล์) นี้เชื่อมต่อทางหลวงหมายเลข 1 ( ทางหลวงทรานส์แคนาดา ) กับทางหลวงหมายเลข 11 ก่อให้เกิด ถนนวงแหวนบางส่วนรอบเมืองรีจินา

เฟสแรก ทางตะวันออกของ Regina จาก Balgonie ไปยังทางหลวงหมายเลข 33 เสร็จสิ้นตามกำหนดในวันที่ 30 ตุลาคม 2017 [ 2 ]เฟสที่สองของทางเลี่ยงเปิดให้สัญจรในวันที่ 29 ตุลาคม 2019 [ 3 ]โครงการนี้มีมูลค่ารวม 1.8 พันล้านดอลลาร์ นับเป็นโครงการโครงสร้างพื้นฐานขนาดใหญ่ที่สุดในประวัติศาสตร์ของ Saskatchewan [ 4 ] ทางเลี่ยงนี้เป็นกรรมสิทธิ์ของ กระทรวงทางหลวงและโครงสร้างพื้นฐานในนามของสาธารณะ โดยRegina Bypass Partners เป็นผู้รับผิดชอบด้านการออกแบบ การก่อสร้าง การดำเนินงาน และการบำรุงรักษาในระยะยาว

ขอบเขต

ขอบเขตโครงการทั้งหมดครอบคลุมงานถนนเลนเดียวระยะทาง 464 กิโลเมตร ซึ่งเป็นระยะทางโดยประมาณระหว่างเมืองเรจินาและเมืองเมดิซีนแฮท [ 5 ] ประกอบด้วย :

  • สะพานลอย 12 แห่ง
  • ทางหลวงสี่เลนสายใหม่ ระยะทาง 40 กิโลเมตร
  • ทางหลวงสี่เลนที่ปรับปรุงพื้นผิวใหม่ ระยะทาง 20 กิโลเมตร
  • ถนนบริการใหม่ยาว 55 กิโลเมตร และ
  • การขยายถนนเป็นสองเลนประมาณ 5 กิโลเมตรบนทางหลวงหมายเลข 6 [ 6 ]

โครงการนี้กำลังก่อสร้างในสามส่วนที่แตกต่างกัน ได้แก่ "พื้นที่ 1" ซึ่งจะปรับปรุงและขยายถนนพิงกี้ที่มีอยู่เดิมของเมืองให้เชื่อมต่ออย่างสมบูรณ์ระหว่างทางหลวงหมายเลข 1 และทางหลวงหมายเลข 11 ทางตะวันตกของเมือง "พื้นที่ 2" ซึ่งสร้างเส้นทางใหม่ทางใต้ของเมืองระหว่างทางหลวงหมายเลข 1 และทางหลวงหมายเลข 33และ "พื้นที่ 3" ซึ่งเชื่อมต่อจากทางหลวงหมายเลข 33 กลับไปยังทางหลวงหมายเลข 1 ทางตะวันออกของเมืองติดกับถนนทาวเวอร์ ตลอดจนปรับปรุงเส้นทางที่มีอยู่เดิมของทางหลวงหมายเลข 1 ไปทางตะวันออกถึงทางหลวงหมายเลข 46เพิ่มเติม

เส้นทางนี้วิ่งไปทางทิศตะวันตกของ สนาม บินนานาชาติรีจินา[ 7 ]

ประวัติศาสตร์

ทางเลี่ยงเมืองรีจินา (Regina Bypass) เป็นเส้นทางเลี่ยงเมืองทดแทนถนนวงแหวนรีจินา (Regina Ring Road) เดิม ถนนวงแหวนถูกสร้างขึ้นในตอนแรกเพื่อเป็นเส้นทางเลี่ยงเมืองรอบศูนย์กลางเมืองรีจินา แต่การเติบโตของเมืองหลังจากสร้างถนนวงแหวนเสร็จ ทำให้ถนนวงแหวนกลายเป็นถนนสายหลักที่มีการจราจรติดขัดอย่างมากในบางช่วง

แผนสำหรับเส้นทางช่วงถนนพิงกี้ได้รับการประกาศในปี 2552 [ 8 ]โดยส่วนที่เหลือของเส้นทางเลี่ยงเมืองได้รับการสรุปในปี 2557 [ 9 ]

ในปี 2015 สนาม Pacer Baseball Park เดิมถูกปิดลงเพื่อเปิดทางให้กับการสร้างทางเลี่ยงเมือง และสนามแห่งใหม่เปิดให้บริการในปี 2018 [ 10 ]

ถนนพิงกี้จะเป็นทางหลวงหลักที่มีจุดเชื่อมต่อสำหรับศูนย์กลางการขนส่งระดับโลก (Global Transportation Hubหรือ GTH) โครงการนี้ดำเนินการโดยเมืองรีจินาเทศบาลชนบทเชอร์วูดหมายเลข 159 (RM) กระทรวงทางหลวงและโครงสร้างพื้นฐาน (MHI)และกระทรวงคมนาคมแคนาดาเพื่อจัดตั้ง ศูนย์ ขนส่งสินค้าแบบผสมผสานและโครงสร้างพื้นฐานทางถนนระหว่างเส้นทางระบบทางหลวงแห่งชาติสองเส้นทาง[ 11 ]รัฐบาลแคนาดาจะสนับสนุนเงิน 27 ล้านดอลลาร์สหรัฐซึ่งเป็นส่วนหนึ่งของโครงการริเริ่มประตูและระเบียงเอเชียแปซิฟิก (APGCI) สำหรับโครงการมูลค่า 93 ล้านดอลลาร์สหรัฐนี้[ 12 ]รัฐบาลจังหวัดจะจัดสรรเงินประมาณ 27 ล้านดอลลาร์สหรัฐให้กับโครงการนี้[ 13 ]อดีตรัฐมนตรีว่าการกระทรวงทางหลวงและโครงสร้างพื้นฐาน เวย์น เอลฮาร์ด ได้หารือเกี่ยวกับการขยายบทบาทของรัฐบาลในระยะต่อไปของโครงการพัฒนา[ 14 ]จำนวนยานพาหนะเฉลี่ยต่อวันบนทางหลวงหมายเลข 1 และทางหลวงหมายเลข 11 ได้รับการตรวจสอบในการคาดการณ์ 5 ปีและ 25 ปี คาดว่าปริมาณการจราจรบนทางหลวงหมายเลข 1 จะเฉลี่ยอยู่ที่ 10,140 ถึง 11,210 คันต่อวัน ทั้งทางด้านตะวันตกและตะวันออกของทางแยกต่างระดับที่เสนอไว้ในอีก 5 ปีข้างหน้า และคาดว่าในอีก 25 ปีข้างหน้า ปริมาณการจราจรจะเพิ่มขึ้นเป็น 21,040 คันต่อวันทางด้านตะวันตก และ 31,340 คันต่อวันทางด้านตะวันออกของทางแยกต่างระดับที่เสนอไว้ ตามลำดับ ส่วนทางหลวงหมายเลข 11 คาดว่าจะเพิ่มขึ้นจาก 13,060 คัน เป็น 23,870 คันต่อวันในอีก 25 ปีข้างหน้า

ถนนเชื่อมต่อสายใหม่ที่ตัดผ่านถนนดิวด์นีย์อเวนิวคาดว่าจะรองรับยานพาหนะได้ 5,500 คันต่อวันภายใน 5 ปี และเพิ่มขึ้นเป็น 33,000 คันต่อวันภายใน 25 ปี[ 15 ]ปัจจุบันปริมาณการจราจรเฉลี่ยต่อวัน (AADT) บนทางหลวงหมายเลข 1 อยู่ที่ 9,280 คันต่อวันทางทิศตะวันตกของถนนพิงกี้ และ 11,680 คันทางทิศตะวันออกของถนนพิงกี้ บนทางหลวงหมายเลข 11 ทางทิศตะวันออกของทางแยก ปริมาณการจราจรเฉลี่ยต่อวัน (AADT) อยู่ที่ 8,840 คัน บนถนนพิงกี้ทางทิศใต้ของทางแยก ปริมาณการจราจรอยู่ที่ 7,740 คันต่อวัน[ 7 ] [ 16 ]จอห์น ลอว์ รัฐมนตรีช่วยว่าการกระทรวงทางหลวงและโครงสร้างพื้นฐาน ประเมินว่าจะต้องใช้เงินประมาณ 45 ล้านดอลลาร์ในการปรับปรุงถนนบริการไปยังถนนพิงกี้และสิ่งอำนวยความสะดวกด้านการขนส่งแบบผสมผสานเพื่อรองรับรถบรรทุกเชิงพาณิชย์ประมาณ 1,400 คันต่อสัปดาห์ในพื้นที่[ 17 ]ข้อเสนอดังกล่าวพิจารณา ทางหลวง คู่ขนาน 4 เลน พร้อมถนนบริการ ถนนสายนี้จะเป็นส่วนหนึ่งของเส้นทางเลี่ยงเมืองระยะยาวรอบเมืองรีจินา และจะรองรับการเติบโตของเมืองในอนาคตจนมีประชากร 300,000 คน[ 7 ] [ 18 ]ถนนพิงกี้จะมีความยาวประมาณ 26 กิโลเมตร (16 ไมล์) [ 19 ]การผนวกที่ดินของเมืองจาก RM of Sherwood กำลังอยู่ระหว่างการเจรจา และเมืองจะจ่ายเงินประมาณ 1,500,000 ดอลลาร์และจัดหาน้ำให้กับ RM สำหรับส่วนของที่ดิน[ 20 ] [ 21 ]

ในขั้นต้น เมืองได้พิจารณาตัวเลือกที่ดินอุตสาหกรรมสี่แห่งสำหรับการพัฒนา Argyle Park ได้แก่ ที่ดินของ IPSCO สนามบิน Regina สวนอุตสาหกรรม Ross และพื้นที่ถนน Pinkie และทางหลวง Trans-Canada [ 22 ] [ 23 ]ในเดือนพฤศจิกายน 2550 สภาเมือง Regina ได้ตรวจสอบรายงานที่ศึกษาการเติบโตของอุตสาหกรรมที่คาดการณ์ไว้สำหรับเมือง Regina จนถึงปี 2560 การศึกษาดังกล่าวเสนอพื้นที่อุตสาหกรรมใหม่ทางตะวันตกของสนามบิน Regina ถนนสายหลักจะถูกสร้างโดยกระทรวงทางหลวงและโครงสร้างพื้นฐาน และจะได้รับการสนับสนุนโดยการชำระเงิน 7 ล้านดอลลาร์จากเมือง Regina เมืองยังได้ตรวจสอบค่าใช้จ่าย 54 ล้านดอลลาร์สำหรับการให้บริการโครงสร้างพื้นฐานของสิ่งอำนวยความสะดวกในแผนแนวคิดนี้ด้วย[ 24 ]ผู้จัดการทั่วไปของฝ่ายบริการองค์กรของ Regina กำลังพิจารณาค่าธรรมเนียมการบริการและภาษีการพัฒนาเพื่อช่วยชำระคืนเงินกู้[ 25 ]กรอบเวลา 20 ปีจะขยายการใช้ที่ดินเพื่อรวมถึงสวนอุตสาหกรรมเบาด้วย[ 24 ]มีการจัดประชุมเปิดบ้านหลายครั้งเพื่อให้ประชาชนได้พิจารณาการวางแผน การจัดแนวถนน จุดเข้าออก และตำแหน่งโดยทั่วไปของถนนเชื่อมต่อสายใหม่[ 26 ] หลังจากได้รับคำแนะนำจากบริษัทที่ปรึกษา 2 แห่ง เมืองเรจินาได้ตัดสินใจดำเนินการพัฒนาที่ดินและขั้นตอนการจัดการน้ำ การระบายน้ำ และน้ำเสียตามที่ระบุไว้สำหรับท่าเรือภายในเมืองเรจินา การพัฒนาที่ดินแบ่งออกเป็น 2 เฟส โดยการพัฒนาที่ดินทางทิศตะวันตกของถนนพิงกี้จะเป็นเฟสที่ 1 และทางทิศตะวันออกของถนนพิงกี้จะเป็นเฟสที่ 2 [ 27 ]

สะพานลอยแรกของทางหลวงทรานส์-แคนาดาในส่วนของทางเลี่ยงเมืองสร้างเสร็จบางส่วนและเปิดใช้งานเมื่อวันที่ 27 กรกฎาคม 2560 ในเมืองบัลโกนี [ 28 ] สะพานลอยที่สองของส่วนทางเลี่ยงเมืองนี้สร้างเสร็จบางส่วนและเปิดใช้งานเมื่อวันที่ 10 สิงหาคม 2560 ในเมืองไวท์ซิตี้ [ 29 ] CBC ระบุว่าสะพานลอยบัลโกนีจะใช้งานได้เต็มรูปแบบภายในวันแรงงานและสะพานลอยไวท์ซิตี้จะใช้งานได้เต็มรูปแบบภายในสัปดาห์ที่สามของเดือนกันยายน เนื่องจากทางลาดจำเป็นต้องมีการตกแต่งขั้นสุดท้าย ในปี 2559 การก่อสร้างเริ่มขึ้นที่ทางแยกต่างระดับแบบไดมอนด์ (DDI) ที่ ถนนทางเข้า ไพล็อตบัตต์ ( ทางหลวงหมายเลข 362 ) ซึ่งแล้วเสร็จเมื่อวันที่ 9 มีนาคม 2561 นับเป็น DDI แห่งแรกในซัสแคตเชวันและแห่งที่สองในแคนาดา[ 30 ] [ 31 ] [ 32 ]

ทางเลี่ยงเมืองระยะที่ 1 (จาก Balgonie ไปยังทางหลวงหมายเลข 33) เปิดให้บริการเมื่อวันที่ 30 ตุลาคม 2560 [ 2 ]และทางเลี่ยงเมืองระยะที่ 2 (จากทางหลวงหมายเลข 33 ไปยังทางหลวงหมายเลข 11) เปิดให้บริการเมื่อวันที่ 29 ตุลาคม 2562 ทำให้โครงการเสร็จสมบูรณ์[ 3 ]

ส่วนหนึ่งของทางเลี่ยงเมืองฝั่งตะวันออกเฉียงเหนือ จากทางหลวงหมายเลข 11 ไปจนถึงทางหลวงทรานส์แคนาดา (ถนนวิกตอเรีย) ยังอยู่ระหว่างการก่อสร้าง ณ ฤดูใบไม้ร่วงปี 2021 ยังไม่มีการกำหนดกรอบเวลาสำหรับงานนี้ ในระหว่างนี้ ทางเลี่ยงเมืองฝั่งตะวันออกเฉียงเหนือภายในเมืองยังคงทำหน้าที่เป็นทางเลี่ยงเมืองต่อไป

ค่าใช้จ่าย

ในปี 2558 รัฐบาลซัสแคตเชวันได้จัดสรรเงิน 1.88 พันล้านดอลลาร์สำหรับการออกแบบ การก่อสร้าง และการดำเนินงานและการบำรุงรักษาเป็นเวลา 30 ปี[ 5 ] ในจำนวนนี้ งบประมาณการก่อสร้างอยู่ที่ประมาณ 1.2 พันล้านดอลลาร์[ 33 ]

แนวคิดแรกของทางเลี่ยงเมืองในปี 2556 มีขอบเขตที่เล็กกว่ามากและมุ่งเน้นเฉพาะเส้นทางเพื่อเบี่ยงเบนการจราจรไปทางใต้ของเมืองเท่านั้น กระทรวงทางหลวงมีโครงการอื่นที่เกี่ยวข้องอีกสองโครงการที่อยู่ระหว่างการพิจารณาในขณะนั้น ได้แก่ สะพานลอยทางตะวันออกของ Regina เพื่อปรับปรุงความปลอดภัยสำหรับ ชุมชน White Butteและโครงการทางตะวันตกของเมืองเพื่อเบี่ยงเบนการจราจรของถนน Dewdney Avenue แต่ละโครงการขนาดเล็กเหล่านี้มีมูลค่าประมาณ 400 ล้านดอลลาร์ มีการตัดสินใจที่จะรวมส่วนประกอบแต่ละส่วนเหล่านี้เข้าเป็นโครงการเดียว คือ ทางเลี่ยงเมือง Regina โดยมีค่าใช้จ่ายโดยประมาณ (เฉพาะการก่อสร้าง) 1.2 พันล้านดอลลาร์[ 33 ]

โครงการนี้ดำเนินการในรูปแบบความร่วมมือระหว่างภาครัฐและเอกชน (P3) การวิเคราะห์ทางการเงินจากErnst & Youngพบว่าตัวเลือก P3 มีราคาถูกกว่าการก่อสร้างที่นำโดยรัฐบาลทั่วไปถึง 380 ล้านดอลลาร์[ 34 ]

การเปรียบเทียบราคา (ราคาปี 2015)
ธรรมดา ความร่วมมือระหว่างภาครัฐและเอกชน (P3)
การชำระเงินให้กับภาคเอกชน 1,646.2 ล้านเหรียญสหรัฐ 1,787.0 ล้านเหรียญสหรัฐ
ค่าใช้จ่ายเพิ่มเติม 89.0 ล้านเหรียญสหรัฐ 45.1 ล้านเหรียญสหรัฐ
ความเสี่ยงที่รัฐบาลแบกรับ 476.9 ล้านเหรียญสหรัฐ 49.4 ล้านเหรียญสหรัฐ
การปรับความเป็นกลางทางการแข่งขัน (ผลกระทบทางภาษี) 49.3 ล้านเหรียญสหรัฐ ไม่มีข้อมูล
มูลค่าปัจจุบันสุทธิรวม2,261.4 ล้านเหรียญสหรัฐ1,881.5 ล้านเหรียญสหรัฐ
เงินออม P3379.9 ล้านเหรียญสหรัฐ (16.8%)

ประโยชน์อื่นๆ ที่เกี่ยวข้องกับ P3 ได้แก่ ตารางการก่อสร้างที่เร็วขึ้น เทคโนโลยีที่ดีขึ้น และการป้องกันค่าใช้จ่ายที่เกินงบประมาณ[ 33 ]

ผลประโยชน์ทางเศรษฐกิจ

ทางเลี่ยงเมืองรีจินาเป็นแหล่งสร้างงานที่ใหญ่ที่สุดแห่งเดียวของซัสแคตเชวันนับตั้งแต่ทางรถไฟข้ามแคนาดาตะวันตกในช่วงทศวรรษ 1880 [ 35 ] คาดว่าการก่อสร้างเพียงอย่างเดียวจะสร้างงานได้ 8,200 ตำแหน่ง[ 36 ]นอกเหนือจากผลกระทบต่อเนื่องที่เกิดจากการใช้จ่ายเงินทุน ในระยะยาว ทางเลี่ยงเมืองจะช่วยเพิ่มผลผลิตของธุรกิจในท้องถิ่นโดยการเข้าถึงเส้นทางการค้าหลักได้ถูกกว่าและเร็วกว่า รวมถึงทางหลวงหมายเลข 1 ตะวันออก-ตะวันตก และทางหลวงหมายเลข 6 ที่เชื่อมต่อกับเอดมันตันและสหรัฐอเมริกา

ณ เดือนมีนาคม พ.ศ. 2560 การก่อสร้างเกี่ยวข้องกับบริษัทในรัฐซัสแคตเชวันจำนวน 95 แห่ง[ 37 ]รวมถึง Graham, the Broda Group, Brandt, Clifton Associates, Crestview Chrysler, Fraser Strategy, Inland Aggregates, Lonesome Prairie, Urban Systems และ Noremac [ 38 ]

ผลกระทบต่อสิ่งแวดล้อมและมรดกทางวัฒนธรรม

นกฮูกโพรง

ข้อเสนอดังกล่าวเป็นการศึกษาผลกระทบที่ถนนสายใหม่จะมีต่อสัตว์ป่าคุ้มครองในรัฐซัสแคตเชวันเช่น นกฮูกโพรง ( Athene cunicularia ), นกเหยี่ยวหัวใหญ่ ( Lanius ludovicianus ), นกพิพิทสแปร็ก(Anthus spragueii ), เหยี่ยวเพเรกริน ( Falco peregrinus ), นกรางเหลือง ( Coturnicops noveboracensis ), ผีเสื้อ โมนาร์ช ( Danaus plexippus ) และกบเสือดาวเหนือ ( Rana pipiens ) พืชพรรณของรัฐซัสแคตเชวันที่อาจได้รับผลกระทบ ได้แก่หญ้าแพรรีแร็กเวิร์ต ( Senecio plattensis ) และหัวหอมเกเยอร์ ( Allium geyeri ) นอกจากนี้ สุสานโรงเรียนประจำของชาวอินเดียนแดงนิกายเพรสไบทีเรียนก็ตั้งอยู่ในบริเวณนี้ทางเหนือของถนนดิวด์นีย์ และทางตะวันออกของถนนพิงกี้[ 39 ]โครงการนี้ได้รับการวางแผนเพื่อให้เป็นไปตามข้อกำหนดที่กำหนดไว้ภายใต้แผนการก่อสร้างของแคนาดา ตลอดจนการประเมินขั้นตอนโครงการสำหรับข้อกังวลด้านสิ่งแวดล้อมตามที่กำหนดไว้ใน พระราชบัญญัติการ ประเมินผลกระทบสิ่งแวดล้อมของแคนาดา [ 40 ]

รายชื่อทางออก

ไม่รวมช่วงระยะทาง 15.6 กิโลเมตร (9.7 ไมล์) ของทางหลวงหมายเลข 1 ของรัฐซัสแคตเชวัน ซึ่งได้รับการปรับปรุงเป็นส่วนหนึ่งของโครงการ

ที่ตั้งกม. [ 1 ]มิทางออกจุดหมายปลายทางหมายเหตุ
เชอร์วูด หมายเลข 1590.00.0ทางหลวงหมายเลข 1 (TCH)ฝั่งตะวันออก – วินนิเพกมุ่งหน้าต่อไปทางทิศตะวันออก
232ถนนวิคตอเรีย  – ใจกลางเมืองทางออกฝั่งตะวันตกและทางเข้าฝั่งตะวันออก หมายเลขทางออกเป็นไปตามทางหลวงหมายเลข 1
2.01.2234ถนนวิคตอเรีย  – ใจกลางเมืองทางออกฝั่งตะวันออกและทางเข้าฝั่งตะวันตก; ตามถนนทาวเวอร์โรด
5.23.2237ทางหลวงหมายเลข 33 (ถนนอาร์โคลา) – ฟรานซิส
10.06.2242ถนนฟลีทสตรีทเลี้ยวขวาเข้า/เลี้ยวขวาไปทางทิศตะวันตก
ถนนเรนจ์ 2193เลี้ยวขวาเข้า/เลี้ยวขวาออกทางทิศตะวันออก
15.89.8247ทางหลวงหมายเลข 6 ( ถนนอัลเบิร์ต ) / ทางหลวงแคนแอม  – เวย์เบิร์นชายแดนสหรัฐอเมริกา
20.812.9253ถนนคอร์ทนีย์ในระดับชั้น
24.5– 26.815.2– 16.7258 0ทางหลวงหมายเลข 1 (TCH)ฝั่งตะวันตก / ถนนวงแหวนฝั่งตะวันออก – มูสจาวใจกลางเมืองทางหลวงหมายเลข 11เริ่มต้นที่เส้นทางลงใต้มีป้ายบอกทางออก 0A (ตะวันออก), 0B (ตะวันตก) และ 0C (C/D); เส้นทางขึ้นเหนือมีป้ายบอกทางออก 258 (ไปยังทางหลวงหมายเลข 11 เหนือ) และ 0 (ตะวันออก)
ฝั่งตะวันตกกำหนดเป็นทางหลวงหมายเลข 1 (TCH) • ฝั่งใต้กำหนดเป็นทางหลวงหมายเลข 11
29.618.44ถนนพิงกี้หมายเลขทางออกเป็นไปตามทางหลวงหมายเลข 11
เรจิน่า32.119.96ถนนโรตารี
32.820.47ถนนดิวด์นีย์ทางออกทิศใต้และทางเข้าทิศเหนือ
36.122.411ถนนสายที่ 9 เหนือ
เชอร์วูด หมายเลข 15939.324.414อาร์มัวร์โรดในระดับชั้น
44.327.519ทางหลวงหมายเลข 11เหนือ / ทางหลวงหมายเลข 11Aใต้ – ซัสแคตูนใจกลางเมือง
