เส้นทางที่ 27
| เส้นทาง ที่ 27 | |
|---|---|
เส้นทางหมายเลข 27 บนทางหลวง หมายเลข 50 ของสหรัฐฯ ในรัฐยูทาห์ ปัจจุบันได้มีการสร้างสายส่งไฟฟ้ากระแสสลับ (AC) ขนานไปกับส่วนนี้ของสายส่งไฟฟ้ากระแสตรงแรงสูง (HVDC) แล้ว | |
![]() แผนที่เส้นทางหมายเลข 27 | |
| ที่ตั้ง | |
| ประเทศ | สหรัฐอเมริกา |
| สถานะ | ยูทาห์เนวาดาแคลิฟอร์เนีย |
| ทิศทางทั่วไป | ตะวันตกเฉียงใต้ |
| จาก | โรงไฟฟ้า Intermountainใกล้เมืองเดลต้า รัฐยูทาห์39°30′27″N 112°34′49″W / 39.50750°N 112.58028°W / 39.50750; -112.58028 |
| ผ่าน | เนวาดาตอนใต้ |
| ถึง | สถานีแปลง Adelantoในแอเดลันโต แคลิฟอร์เนีย34°33′4″N 117°26′14″W / 34.55111°N 117.43722°W / 34.55111; -117.43722 |
| ข้อมูลกรรมสิทธิ์ | |
| เจ้าของ | หน่วยงานพลังงานระหว่างภูเขา (IPA) |
| ผู้ปฏิบัติงาน | ไอพีเอ |
| ข้อมูลเกี่ยวกับการก่อสร้าง | |
| ผู้ผลิตสถานีไฟฟ้าย่อย | Asea , [เป็น] ABB (อัพเกรดปี 2554) |
| เริ่มการก่อสร้าง | 1 พฤษภาคม 2527 |
| ค่าใช้จ่ายในการก่อสร้าง | 1.1 พันล้านดอลลาร์สหรัฐ[ 1 ] |
| ได้รับมอบหมาย | 16 กันยายน พ.ศ. 2528 [ 1 ] |
| ข้อมูลทางเทคนิค | |
| พิมพ์ | สายส่งไฟฟ้าเหนือศีรษะ |
| ประเภทของกระแสไฟฟ้า | กระแสตรงแรงดันสูง |
| ความยาวทั้งหมด | 488 ไมล์ (785 กิโลเมตร) |
| พิกัดกำลัง | 2,400 เมกะวัตต์[ 2 ] |
| แรงดันไฟฟ้ากระแสตรง | ±500 kV [ b ] |
| จำนวนเสา | 2 |
| จำนวนวงจร | 1 |
| เว็บไซต์ | https://www.ipautah.com/ |
เส้นทางที่ 27หรือที่เรียกว่าIntermountain [ c ]หรือSouthern Transmission System ( STS ) [ 4 ] [ 5 ] [ 6 ]เป็น สายส่ง ไฟฟ้ากระแสตรงแรงสูง (HVDC) ที่วิ่งจากโรงไฟฟ้า Intermountainใกล้เมืองเดลต้า รัฐยูทาห์ไปยังสถานีแปลงไฟฟ้า Adelantoที่เมือง Adelanto รัฐแคลิฟอร์เนียใน ภาค ตะวันตกเฉียงใต้ของสหรัฐอเมริกาติดตั้งโดยบริษัทAsea ซึ่งตั้งอยู่ใน ประเทศสวีเดนและเริ่มใช้งานเชิงพาณิชย์ในเดือนกรกฎาคม พ.ศ. 2529 ระบบนี้ได้รับการออกแบบมาเพื่อส่งพลังงานที่ผลิตจากโรงไฟฟ้าในรัฐยูทาห์ไปยังพื้นที่ต่างๆ ทั่วแคลิฟอร์เนียตอนใต้เป็นเจ้าของและดำเนินการโดยIntermountain Power Agencyซึ่งเป็นสหกรณ์ที่ประกอบด้วย เมืองในเขต ลอสแอนเจลิส 6 เมือง โดยสมาชิกที่ใหญ่ที่สุดคือLos Angeles Department of Water and Power (LADWP) และเทศบาลขนาดเล็กอีก 29 แห่งในรัฐยูทาห์[ 7 ] [ 8 ]
เส้นทางที่ 27 ประกอบด้วยสายส่งไฟฟ้าแรงสูงเหนือศีรษะ ยาว488 ไมล์ (785 กม.) [ d ]และสามารถส่งกำลังไฟฟ้า ได้สูงสุด 2,400 เมกะวัตต์ (MW) ที่ ±500 กิโลโวลต์ (kV) [ b ] [ e ]ซึ่งสูงกว่ากำลังการผลิตของโรงไฟฟ้าที่ 1,900 MW กระแสไฟฟ้าสูงสุดที่ได้คือ 4,800 แอมแปร์[ f ] ด้วยความยาวของ สายส่ง จึงนิยมใช้กระแสตรง (DC) มากกว่า กระแสสลับ (AC) ที่ใช้กันทั่วไป เนื่องจากกระแสตรงช่วยให้พลังงานไฟฟ้าเดินทางได้ไกลขึ้นโดยมีการสูญเสียเนื่องจากความต้านทาน น้อยที่สุด และไม่จำเป็นต้องมีสถานีกลาง สายส่งนี้เป็นแบบสองขั้วหมายความว่ามีตัวนำสองตัวที่มีขั้ว ตรงข้ามกัน (แทนที่จะเป็นตัวนำสามตัวสำหรับสายส่ง AC) ตัวนำทั้งสองตัวตลอดความยาวเป็นสายเคเบิลสามเส้นที่มัดรวมกันซึ่งทำเพื่อลดผลกระทบจากการรบกวนทางแม่เหล็กไฟฟ้าและเพิ่มประสิทธิภาพของสายส่งไฟฟ้า ที่ปลายแต่ละด้านของสายส่งจะมีสถานีแปลงกระแส ไฟฟ้า ที่แปลงกระแสสลับ(AC) เป็นกระแสตรง (DC)ด้านหนึ่งและแปลงกลับเป็นกระแสสลับอีกครั้งที่อีกด้านหนึ่ง แต่ละจุดปลายสายยังมีจุดต่อลงดิน เฉพาะ ซึ่งเชื่อมต่อด้วยสายอิ เล็กโทรด ไปยังจุดต่อลงดินที่อยู่ห่างจากตัวแปลงกระแสไฟฟ้า เพื่อให้มี กระแสไฟฟ้า ไหลกลับลงดิน อย่างเพียงพอ สิ่งนี้ช่วยป้องกันสายส่งหลักและอุปกรณ์จากความผิดพลาดและช่วยให้ระบบสามารถทำงานได้ในระดับความจุบางส่วนเมื่อตัวนำไฟฟ้าตัวใดตัวหนึ่งใช้งานไม่ได้
ส่วนต่างๆ ของเส้นทางที่ 27 นั้นขนานไปกับสายส่งไฟฟ้ากระแสสลับอื่นๆ รวมถึงสายส่งไฟฟ้าแรงสูง 500 kV บางส่วน สายส่งไฟฟ้ายังสามารถมองเห็นได้จากทางหลวงInterstate 15ซึ่งสายส่งนี้พาดผ่านหลายครั้ง[ 10 ] : 14, บทที่ 9สถานีแปลงไฟฟ้าของสายส่ง HVDC จะถูกเปลี่ยนใหม่เป็นส่วนหนึ่งของโครงการปรับปรุงโรงไฟฟ้า Intermountain ให้เป็นโรงงานเผาไหม้ไฮโดรเจนคาดว่าสถานีเหล่านี้จะเริ่มใช้งานได้ภายในเดือนมิถุนายน 2026
ภาพรวม

พื้นหลัง

โดยทั่วไปแล้วจำเป็นต้องใช้แรงดันไฟฟ้าสูง เพื่อส่ง พลังงานไฟฟ้า ปริมาณมาก ในระยะทางไกล ในขณะเดียวกันก็ลดปริมาณพลังงานที่สูญเสียไปกับความต้านทานในสายเคเบิลนำไฟฟ้าซึ่งเป็นผลพลอยได้จากกระแสไฟฟ้า สูง กล่าวคือ การเพิ่มแรงดันไฟฟ้าจะลดกระแสไฟฟ้าในวงจรตามกฎของโอห์ม [ 11 ] ในขณะที่เส้นทางการส่งไฟฟ้าแรงสูง มักใช้ กระแสสลับสามเฟส (AC) เพื่อเคลื่อนย้ายไฟฟ้าไปมา สายส่ง ไฟฟ้ากระแสตรงแรงสูง (HVDC) เช่น เส้นทางที่27 จะส่งพลังงานในทิศทางเดียวเท่านั้นกระแสตรง (DC) ยังสูญเสียพลังงานน้อยกว่ากระแสสลับในระยะทางเดียวกัน[ 12 ]กล่าวอีกนัยหนึ่งคือ กระแสตรงสามารถส่งพลังงานได้ไกลกว่ากระแสสลับ ซึ่งอาจต้องใช้สถานีกลางหรือ "จุดเชื่อมต่อ" ตามเส้นทาง[ 13 ]ข้อเสียอีกประการหนึ่งของกระแสสลับคือ พลังงานมีแนวโน้มที่จะไหลบนชั้นนอกของตัวนำ ซึ่งเป็นปรากฏการณ์ที่เรียกว่าผลกระทบของผิวกระแสตรงหลีกเลี่ยงปัญหานี้ ช่วยให้พลังงานสามารถทะลุผ่านความหนาของตัวนำทั้งหมดเพื่อความจุที่เหมาะสมที่สุด[ 14 ]ในที่สุด วงจร DC ได้รับการเลือกใช้สำหรับเส้นทางที่27 เนื่องจากต้นทุนในการส่งพลังงานในระยะทางนั้นต่ำกว่าวงจร AC [ 13 ]ซึ่งเหมาะสมที่สุดในเชิงเศรษฐกิจสำหรับระยะทางที่สั้นกว่า[ 15 ] [ 16 ] [ g ] HVDC ยังมีราคาถูกกว่าเนื่องจากใช้ตัวนำน้อยกว่าสามตัว ซึ่งหมายถึงการใช้วัสดุน้อยลงและส่งผลให้ต้นทุนของโครงสร้างพื้นฐานและอุปกรณ์ที่ใช้ลดลง[ 12 ] [ 17 ]
Aseaบริษัทผู้จัดจำหน่ายอุปกรณ์ไฟฟ้าข้ามชาติที่มีฐานอยู่ในสวีเดนบริหารจัดการกรอบและจัดหาอุปกรณ์สำหรับเส้นทางที่ 27 และเป็นผู้มีส่วนร่วมหลักในการติดตั้งสายส่งไฟฟ้า[ 18 ]หมายเลขใน "เส้นทางที่ 27" ถูกกำหนดโดยWestern Electricity Coordinating Council (WECC) ซึ่งดูแลโครงข่ายส่งไฟฟ้าทั่วภาคตะวันตกของอเมริกา เพื่อแยกแยะสายนี้ออกจาก เส้นทางส่งไฟฟ้าที่สำคัญอื่นๆในภูมิภาค[ 3 ] : 4–5รายงานปี 2010 ระบุว่าเส้นทางที่ 27 ยังเป็น เส้นทางไฟฟ้าที่มีความหนาแน่น มากที่สุดในเขตอำนาจของ WECC [ 19 ]แม้ว่าระบบจะสามารถรองรับการใช้งานที่หนักหน่วงเช่นนี้ได้[ 3 ] : 145
เส้นทางที่ 27 เป็นเจ้าของและดำเนินการโดยกลุ่มเทศบาลร่วมที่รู้จักกันในชื่อIntermountain Power Agency (IPA) จึงทำให้มีชื่อเรียกอีกชื่อหนึ่งว่า Intermountain [ c ]รายชื่อของ IPA ประกอบด้วยเทศบาล 29 แห่งในยูทาห์ (รวมถึงชานเมืองสองแห่งของซอลต์เลคซิตี้และโลแกนซึ่งเป็นผู้เข้าร่วมทางเหนือสุด) และเมือง 6 แห่ง ในแคลิฟอร์เนียตอนใต้[ 20 ] [ 8 ]สหกรณ์นี้ก่อตั้งขึ้นโดยมีภารกิจดังนี้:
[พันธกิจของ Intermountain Power Agency] คือการใช้สินทรัพย์ของตนเพื่อจัดหาผลิตภัณฑ์และบริการด้านพลังงานที่เชื่อถือได้ ประหยัด และเป็นไปตามกฎหมาย เพื่อประโยชน์ของผู้ซื้อ สมาชิก และผู้มีส่วนได้ส่วนเสียอื่นๆ ซึ่งรวมถึงการจัดหาแหล่งพลังงานสำรองที่พร้อมใช้งาน และสนับสนุนการมีส่วนร่วมทางเศรษฐกิจโดยตรงและโดยอ้อมต่อชุมชนชนบทและรัฐ— IPA
หนึ่งในวัตถุประสงค์คือการส่งพลังงานส่วนเกินไปยังชุมชนในแคลิฟอร์เนียตอนใต้ เส้นทางที่ 27 ถูกสร้างขึ้นเพื่อบรรลุวัตถุประสงค์นั้น ลูกค้าในแคลิฟอร์เนียตอนใต้ที่มีประชากรมากที่สุดในรายการคือกรมประปาและไฟฟ้าลอสแอนเจลิส (LADWP) ซึ่งเป็นผู้ให้บริการสาธารณูปโภคที่สำคัญที่สุดสำหรับลอสแอนเจลิสและยังได้รับส่วนแบ่งพลังงานมากที่สุดผ่านแผนนี้รองลงมาคืออนาไฮม์ริเวอร์ไซด์พาสาเดนาเบอร์แบงก์ [ 21 ]และเกลนเดล (ดังแสดงในตารางด้านล่าง )โดยรวมแล้ว สมาชิกเหล่านี้ได้รับพลังงานในสัดส่วนที่ใหญ่ที่สุดภายใต้ IPA [ 22 ]
| LADWP | 48.617% |
| อนาไฮม์ | 13.225% |
| ริเวอร์ไซด์ | 7.617% |
| พาซาดีนา | 4.409% |
| เบอร์แบงก์ | 3.371% |
| เกลนเดล | 1.704% |
| ทั้งหมด | 78.943% |
| ที่มา: ผู้เข้าร่วมและบริการ | |
ประวัติศาสตร์
แนวคิดแรกสุดของเส้นทางที่ 27 น่าจะมีต้นกำเนิดในปี 1973 ซึ่งเป็นช่วงทศวรรษที่สหรัฐอเมริกาและส่วนใหญ่ของอเมริกาเหนือกำลังเผชิญ กับ วิกฤตพลังงานอย่างรุนแรงในปีนั้น หลังจากที่สำนักงานการฟื้นฟูของสหรัฐฯเตือนถึงการขาดแคลนพลังงานที่จะเกิดขึ้น ตัวแทนของสมาคมพลังงานผู้บริโภคอินเตอร์เมาน์เทน (ICPA) ซึ่งตั้งอยู่ในรัฐยูทาห์ ได้ประชุมร่วมกับหน่วยงานท้องถิ่นในแคลิฟอร์เนียตอนใต้เพื่อแสวงหาแหล่งพลังงานใหม่และนักลงทุน[ 10 ] : 1, บทที่ 1 IPA ก่อตั้งขึ้นในเดือนมิถุนายน พ.ศ. 2520 [ 23 ]
ขั้นตอนสำคัญสำหรับ Path 27 เกิดขึ้นพร้อมกับการสร้างโครงการ Intermountain Power Project (IPP) ในปี 1974 ซึ่งเกิดขึ้นจากโครงการริเริ่มเพื่อจัดหาเงินทุนสำหรับการก่อสร้างโรงไฟฟ้าพลังงานถ่านหินแม้ว่าจะต้องรอจนถึงปี 1977 ที่สภานิติบัญญัติของยูทาห์จะให้การรับรองอย่างเป็นทางการต่อการดำเนินงานของโครงการ IPA ก็ตาม[ 24 ] : 23 [ h ] CainevilleในWayne Countyรัฐยูทาห์ เป็นหนึ่งในหลายสถานที่ที่ถูกเสนอแนะสำหรับโรงไฟฟ้า[ 10 ] : 55, บทที่ 1ก่อนที่จะตัดสินใจเลือกสถานที่ทางเหนือของDeltaในMillard CountyหรือทางตะวันตกของLynndylตามที่ระบุไว้ในการอนุมัติ[ 10 ] : 77, บทที่ 8หลังจากผ่านการตรวจสอบด้านสิ่งแวดล้อมแล้ว โรงไฟฟ้าได้เริ่มก่อสร้างในวันที่ 9 ตุลาคม 1981 โดยมีเงินทุนเริ่มต้น 300 ล้านดอลลาร์[ i ]แผนเดิมกำหนดให้มีหน่วยผลิตไฟฟ้าพลังความร้อน 4 หน่วย แต่ละหน่วยผลิตได้ 750 เมกะวัตต์[ 10 ] : 6, บทที่ 1แต่ได้ลดเหลือ 2 หน่วยเนื่องจากความกังวลเกี่ยวกับความต้องการพลังงานที่เพิ่มขึ้นอย่างรวดเร็ว[ 20 ] [ 25 ] หน่วยแรกของเครื่องกำเนิดไฟฟ้าถูกสร้างขึ้นในปี 1983 ถ่านหินชุดแรกถูกส่งมาทางรถไฟในวันที่ 2 กรกฎาคม 1985 และหน่วยแรกเริ่มใช้งานในปลายปีนั้น หน่วยที่สองเริ่มใช้งานในวันที่ 13 มิถุนายน 1987 ทำให้โรงไฟฟ้ามีกำลังการผลิตเต็มที่ 1,500 เมกะวัตต์[ 23 ] โรงไฟฟ้า จะได้รับการเสริมกำลังให้มีกำลังการผลิต 1,900 เมกะวัตต์ในปัจจุบัน ในปี 1989 [ 4 ] [ 26 ]จึงทำให้เครื่องกำเนิดไฟฟ้านี้เป็นเครื่องกำเนิดไฟฟ้าที่ใหญ่ที่สุดในยูทาห์เมื่อพิจารณาจากผลผลิต[ 27 ]
การดำเนินโครงการขนาดใหญ่และซับซ้อนนี้ให้เสร็จตามกำหนดเวลา เป็นผลมาจากประสิทธิภาพการทำงานของทีมงานและผู้รับเหมาที่ยอดเยี่ยม
อย่างไรก็ตาม เส้นทางที่ 27 ปรากฏเป็นรูปธรรมอย่างสมบูรณ์เมื่อเริ่มการก่อสร้างสายส่งในวันที่ 1 พฤษภาคม 1984 และใช้เวลามากกว่าสิบหกเดือนเล็กน้อยจึงจะแล้วเสร็จ[ 28 ] [ j ]ผู้รับเหมาชาวอเมริกันหลายรายได้รับมอบหมายให้ดำเนินการในบางส่วนและบางช่วงของสายส่ง ตัวอย่างเช่น บริษัท Commonwealth Electric Company ซึ่งตั้งอยู่ในเมือง Mariettaรัฐจอร์เจียได้สร้าง สายส่งยาว 239 ไมล์ (385 กม.)จากเมือง Adelanto รัฐแคลิฟอร์เนียไปยังเมือง Moapa รัฐเนวาดาในขณะที่บริษัท Irby Construction จากเมือง Jacksonvilleรัฐมิสซิสซิปปีรับผิดชอบส่วนที่เหลืออีก250 ไมล์ (400 กม.)จนถึงเมือง Delta [ 23 ] แต่บางทีภาระผูกพันที่โดดเด่นที่สุดสำหรับโครงการแบบครบวงจร นี้ตกอยู่กับบริษัท Asea [ a ] ซึ่งนำเข้าสายเคเบิล นำไฟฟ้า และชิ้นส่วนสำหรับเสาโครงเหล็กชุบสังกะสี[ 10 ] : 44, บทที่ 1เพื่อประกอบในสถานที่ ขั้นตอนหนึ่งเกี่ยวข้องกับการติดตั้ง ฐานราก ซีเมนต์ ของเสา[ 10 ] : 48, บทที่ 1ซึ่งมี ความลึกเฉลี่ย 20 ฟุต (6.1 เมตร)ต่อเสา และมีรูปร่างแตกต่างกันไปตามความสูงและน้ำหนักของหอคอย[ 23 ]หนังสือพิมพ์รายงานว่าภูมิประเทศที่เป็นหินขรุขระมักเป็นอุปสรรคต่อการเข้าถึง และอาจจำเป็นต้องมีการขุดดินจำนวนมากและแม้กระทั่งการระเบิดในภาพรวม มีคนงาน 600 คนถูกส่งไปปฏิบัติงาน[ 23 ]สายส่งไฟฟ้าเริ่มให้บริการเชิงพาณิชย์ในเดือนกรกฎาคม พ.ศ. 2529 [ 6 ]หลังจากจุดไฟหน่วยเผาไหม้ถ่านหินหน่วยแรกของโรงไฟฟ้า แม้ว่าเอกสารของ LADWP จะยืนยันว่าอาจมีการจ่ายไฟตั้งแต่เดือนธันวาคม พ.ศ. 2528 แล้วก็ตาม[ 29 ]ขึ้นอยู่กับการนับอย่างเป็นทางการและรายงานข่าว ต้นทุนรวมอยู่ที่ 1.1 พันล้านดอลลาร์[ 1 ]
สุดท้ายแต่มีความสำคัญไม่แพ้กันสำหรับเส้นทางที่ 27 คือสถานีแปลงไฟฟ้าสองแห่ง ( ดูด้านล่าง ) ซึ่งเปิดใช้งานพร้อมกับสายส่งหลัก และมีความสำคัญต่อการทำงานของระบบ สถานีแปลงไฟฟ้าของ IPP ได้รับการติดตั้งร่วมกับเครื่องกำเนิดไฟฟ้า ในขณะที่สถานีแปลงไฟฟ้าแห่งที่สองใน Adelanto และสถานีสวิตช์ แบบสัมผัส เริ่มก่อสร้างเมื่อวันที่ 26 พฤษภาคม 1985 และแล้วเสร็จในเดือนมิถุนายน 1986 [ 30 ]ทันเวลาที่จะรับพลังงานที่ส่งมาใหม่จากชายแดน LADWP ดูแลการก่อสร้างสิ่งอำนวยความสะดวกแบบรวม และมอบหมายให้ Asea รับผิดชอบอุปกรณ์ประกอบ[ 18 ] [ a ]
ประวัติศาสตร์ยุคหลัง
นับตั้งแต่เริ่มก่อตั้ง เส้นทางที่ 27 ได้มีการอัปเกรดและปรับปรุงแก้ไขในช่วงปลายศตวรรษ ซึ่งรวมถึงการขยายเครือข่ายล่าสุดของ IPP ด้วย ตามคำขอของ LADWP และSouthern California Edisonบริษัท ABB Group และHitachi Energyได้ปรับปรุงสายส่งไฟฟ้าให้ทันสมัยในปี 2008 และ 2011 ตามลำดับ ด้วยเทคโนโลยีการควบคุมและการป้องกันที่ดีขึ้น[ k ] พร้อมกับ ตัวกรองเสริมและระบบระบายความร้อนที่แต่ละสถานีปลายทาง[ 4 ] [ 2 ]ซึ่งช่วยเพิ่มกำลังการผลิตของสายส่งไฟฟ้าให้สูงถึงระดับปัจจุบันที่ 2,400 เมกะวัตต์[ 31 ]
การติดตั้ง

การแพร่เชื้อ

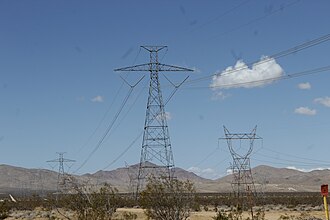

ส่วนประกอบหลักของเส้นทางที่ 27 คือสายส่งไฟฟ้าเอง ซึ่งสร้างขึ้นเหนือพื้นดิน ทั้งหมด เป็นระยะทาง488 ไมล์ (785 กม.) [ d ]ผ่านทางตะวันตกเฉียงใต้ของยูทาห์ตอนใต้ของเนวาดาและตอนใต้ของแคลิฟอร์เนียต่างจากระบบสามเฟส เส้นทางที่27 มีสองขั้วคือขั้วบวก ( แคโทด ) และขั้วลบ ( แอโนด ) [ 17 ]ทำให้เป็นระบบสองขั้ว[ 32 ] [ 33 ]มีแรงดัน 500 kV ต่อขั้ว หรือ 1,000 kV รวม[ 34 ]และมีพิกัดกำลัง 2,400 MW [ 35 ]ทำให้มีพิกัดกระแสสูงสุด 4,800 แอมแปร์[ f ]เมื่อเปรียบเทียบกันแล้วโรงไฟฟ้า Intermountain Power Plant (IPP) ผลิตไฟฟ้าได้ถึง 1,900 MW ซึ่งช่วยเพิ่ม ความทนทานต่อความผิดพลาดของสายส่งในระบบ HVDC ส่วนใหญ่ สามารถส่งกำลังไฟฟ้าได้ทั้งสองทิศทาง[ 36 ]เส้นทางที่27 ขนส่งไฟฟ้าจากยูทาห์ไปยังแคลิฟอร์เนียภายใต้สถานการณ์ปกติ[ 24 ] : 2
วัสดุตัวนำใดๆ จะก่อให้เกิดการแผ่รังสีแม่เหล็กไฟฟ้าทุกครั้งที่มีกระแสไฟฟ้าไหลผ่าน สายเคเบิลเส้นเดียวที่รับแรงดันไฟฟ้าสูงเช่นนี้จะก่อให้เกิดการแผ่รังสี ที่รุนแรงเป็นพิเศษ ในรูปแบบของการปล่อยประจุโคโรนา[ 14 ]ซึ่งสามารถลดพลังงานไฟฟ้าและก่อให้เกิดการรบกวนทางแม่เหล็กไฟฟ้าต่ออุปกรณ์วิทยุและการสื่อสาร[ 37 ]ด้วยเหตุนี้ ตัวนำของ Path 27 จึงประกอบด้วยสายเคเบิลสามเส้นที่ยึดเข้าด้วยกัน หรือมัดรวมกันสามชั้นซึ่งไม่เพียงแต่ช่วยลดผลกระทบที่เป็นอันตรายของการปล่อยประจุ[ 38 ]แต่ยังให้พื้นที่ผิวมากขึ้นสำหรับการไหลของพลังงาน จึงช่วยปรับปรุงประสิทธิภาพการส่งกำลัง[ 39 ]สายเคเบิลแต่ละเส้นทำจากเส้นอลูมิเนียมหุ้มแกนเหล็กเพื่อความแข็งแรงและความทนทาน[ 40 ]และวัสดุผสมมีความกว้าง1.8 นิ้ว (46 มม.) [ 10 ] : 44, บทที่ 1
สายชีลด์สอง เส้น ติดตั้งอยู่เหนือตัวนำหลักและใช้ร่วมกันโดยเสารองรับเดียวกัน สายเหล่านี้ป้องกันสายส่งไฟฟ้าจากฟ้าผ่า[ 41 ] [ l ]
ตัวแปลง
ทั้งสองด้านของเส้นทางที่ 27 มีสถานีแปลงกระแสไฟฟ้าซึ่งทำหน้าที่เชื่อมต่อพลังงานไฟฟ้าระหว่างวงจร AC และ DC และพบได้ทั่วไปในโครงการ HVDC ทั่วโลก[ 42 ]ตัวแปลงกระแสไฟฟ้าตั้งอยู่ที่สถานี IPP ทางเหนือของDelta, UTและสถานีแปลงกระแสไฟฟ้า AdelantoในAdelantoทางเหนือของSan Bernardino, CA [ 20 ] [ 43 ]

หัวใจสำคัญของกระบวนการแปลงเกิดขึ้นในกลุ่มของวาล์วอิเล็กทรอนิกส์ที่ปรับเปลี่ยนการไหลของกระแสไฟฟ้าตามขั้นตอนในลักษณะที่คล้ายกับสวิตช์[ 44 ]ประเภทของวาล์วบนเส้นทางที่ 27 คือไทริสเตอร์ [ 45 ] ซึ่งเป็นเทคโนโลยีที่ได้รับความนิยมใน HVDC ตั้งแต่ปลายทศวรรษ 1960 [ 46 ] [ 47 ]การกำหนดค่าวาล์วเหมือนกันสำหรับตัวแปลงทั้งสอง: สแต็ค 24 สแต็ค สูงประมาณ50ฟุต(15 เมตร) แต่ละสแต็คมีวาล์ว 24 ตัว (หรือ " วาล์วสี่ตัว " สามชุด) [ 46 ]จัดเรียงเป็น 12 โมดูล[ 30 ] — วาล์วหนึ่งตัวประกอบด้วยไทริสเตอร์ 144 ตัว[ m ]เพื่อความซ้ำซ้อน วาล์วที่ปลายทั้งสองข้างจะถูกจัดกลุ่มเป็นสองต่อหก หากตัวใดตัวหนึ่งใช้งานไม่ได้ อีกตัวหนึ่งสามารถรับช่วงต่อจากความจุที่กำหนดไว้ได้ในระยะเวลาจำกัด[ 30 ]ชุดประกอบทั้งหมดถูกเก็บไว้ในโครงสร้างคล้ายโรงเก็บเครื่องบินที่เรียกว่าห้องวาล์วซึ่งป้องกันจากสภาพอากาศและฝุ่นละอองในอากาศ[ 48 ]วาล์วถูกยึดไว้บนฉนวนสูงที่แยกออกจากผนัง พื้น และเพดานภายใน เพื่อป้องกันการเหนี่ยวนำและการต่อลงดินก่อนกำหนดรวมถึงช่วยในการระบายความร้อน [ 49 ] ห้อง วาล์วของ เส้นทางที่27 ยังได้รับการเสริมความแข็งแรงเพื่อป้องกันแผ่นดินไหวอีกด้วย
เนื่องจากตัวแปลง IPP อยู่ติดกับโรงไฟฟ้าโดยทั่วไปแล้วไฟฟ้าจะถูกส่งเข้าสู่สาย HVDC จากจุดปลายนี้ ก่อนที่พลังงานจะเข้าสู่ระบบ จะมีหม้อแปลงไฟฟ้า หลายตัว [ 50 ]ที่เพิ่มระดับแรงดันไฟฟ้าเป็น 500 kV จากนั้นกระแสไฟฟ้าจะแทรกซึมเข้าไปในห้องวาล์วผ่านบูช ขนาดใหญ่ ที่ป้องกันอาคารจากความเสียหายที่เกิดจากประกายไฟภายในห้อง วาล์วจะแปลงกระแสไฟฟ้าจาก AC เป็น DC ในกระบวนการที่ซับซ้อนที่เรียกว่าการแก้ไข[ n ]บนวงจร DC ด้านนอกจะมีตัวกรองและรีแอคเตอร์หลายตัวที่ช่วยปรับกระแสไฟฟ้า DC ให้เรียบ[ 50 ]และทำหน้าที่รองรับสิ่งอำนวยความสะดวกจากการรบกวนอันเป็นผลมาจากไฟกระชาก [ 51 ] จากนั้นกระแสไฟฟ้าจะถูกส่งต่อไปตามเส้นทางที่ 27
สถานีแปลง Adelanto เป็นจุดรับของสาย HVDC และมีโครงสร้างที่ค่อนข้างเหมือนกัน แต่กระบวนการแปลงกลับกัน หลังจากผ่านชุดรีแอคเตอร์และตัวกรองอีกชุดหนึ่ง พลังงานที่ไหลเข้ามาจะเข้าสู่ห้องวาล์วเพื่อส่งต่อไปยังวงจร AC อีกครั้ง ซึ่งเรียกว่าการกลับเฟส [ o ] และมันจะปิดกั้นการไหลย้อนกลับของพลังงานบนท่อ AC ไม่ให้ไปถึงวาล์วเพื่อบังคับให้เคลื่อนที่ไปในทิศทางเดียว[ 44 ]กระแสไฟฟ้าจะไหลผ่านหม้อแปลงไฟฟ้าระดับที่สองก่อนที่จะแยกออกเป็นสาย AC ที่แยกออกไปเพื่อกระจายไปทั่วบริเวณใกล้เคียง[ 52 ] [ 51 ] [ p ]
ตามหลักการแล้ว เส้นทางที่ 27 สามารถทำงานในทิศทางตรงกันข้ามได้ โดยที่ขั้วต่อ Adelanto กลายเป็นตัวเรียงกระแส และ IPP กลายเป็นอินเวอร์เตอร์[ 54 ]แต่เนื่องจากเหตุผลในทางปฏิบัติจึงไม่ค่อยเกิดขึ้นในระบบนี้[ 3 ] : 147
ระบบสายดิน
| ตำแหน่งของจุดต่อลงดิน: |
|---|
| 39°18′58.309″N 112°55′19.066″W / 39.31619694°N 112.92196278°W / 39.31619694; -112.92196278 |
| 35°2′50.427″N 116°42′13.495″W / 35.04734083°N 116.70374861°W / 35.04734083; -116.70374861 |
| [ q ] |
เช่นเดียวกับระบบ HVDC อื่นๆ เส้นทางที่ 27 จำเป็นต้องต่อลงดินที่ปลายทั้งสองข้างเพื่อให้แต่ละขั้วทำงานโดยสัมพันธ์กับพื้นดิน[ 56 ] [ 57 ] : 3การต่อลงดินทำให้กระแสไฟฟ้ามีเส้นทางร่วมกันกลับลงสู่พื้นดินซึ่งทำหน้าที่เป็นจุดกลางสำหรับวงจร[ 58 ] [ 59 ]
แม้จะมีมาตรการป้องกันและความทนทานต่อความผิดพลาดที่สำคัญ ความล้มเหลวในสายส่งก็ยังสามารถเกิดขึ้นได้ ดังนั้นการต่อลงดินจึงกลายเป็นวิธีแก้ปัญหาชั่วคราวเพื่อให้ระบบมีความน่าเชื่อถืออย่างต่อเนื่อง[ 60 ]หากขั้วใดขั้วหนึ่งเกิดความผิดพลาดกระแสไฟฟ้าจะถูกเบี่ยงเบนผ่านสายดินเพื่อทำให้วงจรสมบูรณ์[ 61 ] : 3ซึ่งจะทำให้ตัวนำที่มีปัญหาไม่มีกระแสไฟฟ้า ในขณะที่ขั้วที่สองยังคงทำงานตามปกติ[ 57 ] : 18ในทางเทคนิค การต่อลงดินทำให้สายส่งไฟฟ้าทำงานเป็นแบบขั้วเดียวแทนที่จะเป็นแบบสองขั้ว[ 61 ] : 1อย่างไรก็ตาม มันจะลดความจุโดยรวมของสายส่งลงครึ่งหนึ่ง[ 61 ] : 3ขั้วอาจถูกปิดใช้งานด้วยวิธีเดียวกันเพื่อการบำรุงรักษา เพื่อความปลอดภัยของทีมปฏิบัติงาน การเตรียมการนี้ทำให้ไม่จำเป็นต้องปิดระบบ HVDC ทั้งหมดและขัดจังหวะแหล่งจ่ายไฟ แต่เป็นการชั่วคราว เนื่องจากสายดินในระบบสองขั้วไม่ได้มีไว้สำหรับการใช้งานเป็นเวลานาน[ 62 ] [ 61 ] : 1–3
HVDC มีศักยภาพที่ สำคัญมาก จนอุปกรณ์ต่อลงดินในสถานที่ของตัวแปลงไม่เพียงพอที่จะทนทานได้เพียงลำพัง และกระแสย้อนกลับจะก่อให้เกิดปัญหาที่โรงงานไฟฟ้า รวมถึงการกัดกร่อนของโลหะ อย่างรวดเร็ว [ 57 ] : 47–50ดังนั้นจุดต่อลงดินจึงถูกตั้งไว้ในตำแหน่งที่ห่างไกล[ 56 ]บนเส้นทางที่27 จุดต่อลงดินของตัวแปลง IPP ตั้งอยู่ห่างจากวาล์วไปทางทิศตะวันตกเฉียงใต้ ประมาณ 22.2 ไมล์ (35.7 กม.) ( ที่นี่ ) ในขณะที่ตัวแปลง Adelanto อยู่ห่างออกไปทางทิศตะวันออกเฉียงเหนือ ประมาณ 53.85 ไมล์ (86.66 กม.) ( ที่นี่ ) บนขอบของที่ราบแห้งแล้งที่รู้จักกันในชื่อทะเลสาบโคโยเต้ [ 55 ] [ 63 ] [ r ] จุดเหล่านี้ถูกเลือกส่วนหนึ่งเนื่องจากมีค่าการนำไฟฟ้า สูง ภายในแร่ธาตุในดิน[ 61 ] : 10–38แต่ละจุดครอบคลุมพื้นที่ประมาณ 0.25 ตารางไมล์ ( 0.65 กม. ² )
ที่จุดต่อลงดินแต่ละจุดจะมีแท่งตัวนำฝังอยู่เป็นแถวซึ่งทำหน้าที่เป็นอิเล็กโทรดทำเครื่องหมายจุดเปลี่ยนผ่านที่แท้จริงลงสู่พื้นดินสำหรับกระแสไฟฟ้า ภายในอิเล็กโทรดสำหรับเส้นทางที่ 27 มีแท่ง[ s ] จำนวนหกสิบ แท่งเรียงกันเป็นวงกลมขนาดเส้นผ่านศูนย์กลาง ประมาณ 3,000 ฟุต (910 เมตร) [ 55 ]และเว้นระยะห่างอย่างสม่ำเสมอเพื่อให้ได้ผลลัพธ์ที่ดีที่สุด[ 57 ] : 21แท่งแต่ละแท่งวางในแนวตั้งเพื่อเข้าถึงชั้นใต้ดินที่มีความต้านทาน ต่ำที่สุด เท่าที่จะเป็นไปได้[ 56 ] [ 57 ] : 21, 74แท่งอิเล็กโทรดของ IPP อยู่ ลึก 285 ฟุต (87 เมตร)และของ Adelanto ยื่นลงไป200 ฟุต (60 เมตร) [ 61 ] : 45แท่งแต่ละแท่งถูกหุ้มด้วย ท่อ โลหะเจาะรูหรือ "บ่อ" เพื่อชะลอการกัดกร่อน[ 57 ] : 23บ่อน้ำถูกเติมด้วยปิโตรเลียมโค้กเพื่อเพิ่มการเชื่อมต่อของกระแสไฟฟ้าเข้าสู่ดิน[ 57 ] : 82นอกจากนี้ โค้กยังช่วยควบคุมความร้อนที่แท่งปล่อยออกมาตามธรรมชาติเมื่อมีการเหนี่ยวนำกระแสไฟฟ้า[ 57 ] : 89เพื่อลดผลกระทบของอิเล็กโทรดต่อสิ่งแวดล้อมโดยรอบ[ 56 ] [ 57 ] : 79สายจัมเปอร์หลายเส้นที่แผ่กระจายจากศูนย์กลางของวงกลมจะส่งกระแสไฟฟ้ากลับเข้าสู่แท่งโลหะ ที่ศูนย์กลางมีโครงสร้างขนาดเล็กตั้งอยู่บนพื้นผิวเรียกว่าบ้านเทอร์มินัล [ 61 ] : 42ซึ่งติดตั้งเครื่องส่งสัญญาณที่ช่วยให้ช่างเทคนิคตรวจสอบประสิทธิภาพของอิเล็กโทรด[ 64 ] [ 57 ] : 133–136การจัดวางอิเล็กโทรดแบบ "บ่อน้ำลึก" รูปวงกลมของเส้นทางที่27 เป็นรูปแบบหนึ่งของอิเล็กโทรดแบบ "วงแหวน" ที่พบในโครงการ HVDC อื่นๆ เช่นระบบส่งไฟฟ้าแม่น้ำเนลสันในแคนาดา[ 57 ] : 20
ตัวแปลงเชื่อมต่อกับอิเล็กโทรดด้วยสายเคเบิลนำไฟฟ้าคู่หนึ่ง แต่ละเส้น มีความหนา 1.407 ตารางนิ้ว (908 มม. ² )เพื่อให้สามารถสัมผัสกับพื้นดินได้ สายเหล่านี้คือสายอิเล็กโทรด[ 56 ]ซึ่งเป็นเส้นทางสำหรับกระแสไฟฟ้าไหลกลับ กล่าวโดยละเอียด สายอิเล็กโทรดจะนำกระแสไฟฟ้าไปยังสถานีปลายทาง ซึ่งจะฉีดกระแสไฟฟ้าผ่านอิเล็กโทรด[ 57 ] : 135เริ่มต้นจากปลายทั้งสองด้าน สายอิเล็กโทรดจะวิ่งอยู่บนเสาหลักของ Path 27 แทนสายชีลด์ ก่อนที่จะแยกออกไปตามเสาไฟฟ้า เหล็กแบบตั้งเดี่ยว เสา เหล็กถูกเลือกเนื่องจากมีความทนทานในพื้นที่ร้อนและแห้งแล้ง[ 65 ]สายอิเล็กโทรดสำหรับตัวแปลง IPP มีความยาวรวม30 ไมล์ (48 กม.)และของ Adelanto มีความยาว59 ไมล์ (95 กม. ) [ 66 ] [ 61 ] : 45โดยเฉพาะอย่างยิ่ง สายอิเล็กโทรดของ Adelanto จะวิ่งใต้ดิน เป็นระยะทาง สองไมล์สุดท้าย (3.2 กม.)โดยประมาณจนถึงจุดต่อลงดิน[ 55 ] [ 64 ]
อิเล็กโทรดและสายอิเล็กโทรดนั้นแตกต่างจากสายส่งกลับที่เป็นโลหะซึ่งจะต้องใช้ตัวนำที่สามเพิ่มเติมตลอดช่วงของเส้นทางที่ 27— เกาะแวนคูเวอร์ HVDC เดิมเป็นตัวอย่าง วิธีการดังกล่าวอาจเป็นไปไม่ได้เนื่องจากขอบเขตและขนาดของมัน[ 67 ]
เส้นทาง
เส้นทาง ส่งไฟฟ้าหมายเลข 27 เริ่มต้นที่โรงไฟฟ้า Intermountainในรัฐยูทาห์ โดยวิ่งตามแนวการไหลของกระแสไฟฟ้าปกติ ก่อนจะมุ่งหน้าไปทางทิศตะวันตกเล็กน้อย แล้วโค้งลงไปทางทิศใต้ ผ่านทางหลวง หมายเลข US 50 / US 6 ทางตะวันตกของเมืองฮิงค์ลีย์เส้นทางส่งไฟฟ้ากระแสตรงนี้วิ่งผ่านที่ราบแห้งแล้งและภูเขาสูงมากมายในรัฐทางทิศตะวันตกเฉียงใต้ ตลอดเส้นทางจะตัดผ่านทางหลวงหมายเลข 21 , 56และ18 ของรัฐยูทาห์ ก่อนจะถึงรัฐเนวาดา ห่างจาก มุมตะวันตกเฉียง เหนือ ของ รัฐแอริโซนา ไปทางเหนือประมาณ 5.5 ไมล์ (8.9 กิโลเมตร) และเข้าสู่ ทะเลทรายโมฮาวีพร้อมกัน
ภายในรัฐเนวาดา เส้นทางหมายเลข 27 ตัดผ่านที่ราบสูงมอร์มอนโดยเลี่ยงเมืองเกลนเดลและข้ามแม่น้ำมัดดี เส้นทาง นี้ตัดผ่านดินแดนเขตสงวนของชนพื้นเมืองโมอาปาริ เวอร์ [ 10 ] : 50, บทที่ 2ก่อนที่จะข้ามทางหลวงระหว่างรัฐหมายเลข 15ใกล้กับคริสตัล เมื่อ ข้ามหุบเขาลาสเวกัส เส้นทางนี้จะบรรจบกับNV 564ขณะที่วิ่งผ่านเทือกเขาเฟรนช์แมนข้ามเทือกเขาริ เวอร์ นอก เมือง เฮนเดอร์สันและข้ามทางหลวงระหว่างรัฐหมายเลข 11ที่เรลโรดพาสก่อนที่จะมุ่งหน้าเข้าสู่หุบเขาเอลโดราโด เมื่อข้าม เทือกเขาแมคคัลลัฟ เส้นทางนี้จะลงสู่หุบเขาอีวานปาห์ โดยเลี่ยงเมืองพริมม์ทางทิศเหนือและข้ามทางหลวงระหว่างรัฐหมายเลข 15 อีกครั้ง หลังจากนั้นไม่นาน เส้นทางนี้จะเข้าสู่รัฐแคลิฟอร์เนีย
เส้นทางหมายเลข 27 ตัดผ่านพื้นที่โดดเดี่ยวและขรุขระของทะเลทรายสูง[ 10 ] : 4, บทที่ 5ขณะเดียวกันก็ตัดกับCA 127ทางเหนือของเบเกอร์เมื่อเข้าสู่Inland Empireเส้นทางจะผ่านหุบเขา Victorซึ่งตัดกับทางหลวงInterstate 15อีกครั้งใกล้กับYermoรวมถึงทางหลวง US 66 สายเก่า และทางหลวง Interstate 40ระหว่างDaggettและNewberry Springsจากนั้นจะตัดกับCA 247ทางใต้ของBarstowบริเวณBell Mountainเส้นทางหมายเลข 27 จะตัดกับทางหลวง Interstate 15 เป็นครั้งสุดท้าย จากนั้นตัดกับทางหลวง US 66 สายเก่าเป็นครั้งที่สอง และUS 395ใกล้กับOro Grande [ 10 ] : 7, บทที่ 5ก่อนที่จะถึงAdelantoซึ่งเป็นจุดหมายปลายทางสุดท้ายของเส้นทางที่สถานีแปลง Adelanto [ 55 ]

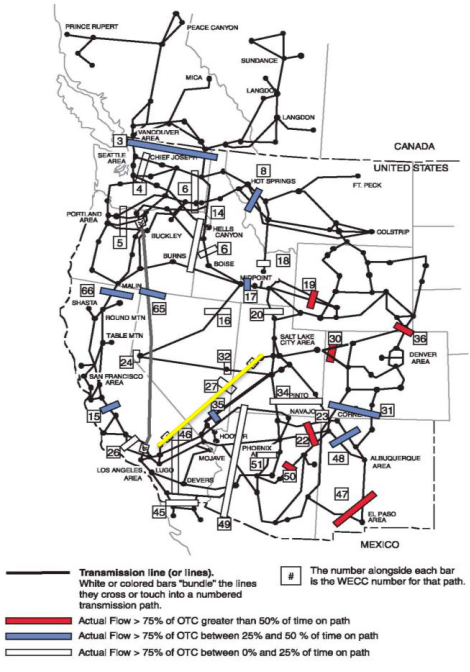

สายส่งไฟฟ้ากระแสสลับจำนวนมากขนานไปกับเส้นทางที่ 27 ตลอดเส้นทาง[ 68 ] วงจร 345 kV วิ่งอยู่ข้างสาย DC ที่เชื่อมต่อ IPP และฟาร์มกังหันลมใกล้ Milford [ 4 ] วงจร 345 kV อีกวงจรหนึ่ง ที่นำไปสู่ สถานีผลิตไฟฟ้า Harry Allenเข้าร่วมกับเส้นทางที่ 27 ใกล้Cedar CityทางเหนือของMesquiteทั้งสองวงจรเชื่อมต่อกันด้วย สาย 500 kV ที่เชื่อมต่อสถานีผลิตไฟฟ้า Navajo ที่เลิกใช้งานแล้ว ทั้งสามสายเดินทางอยู่ในระยะสายตาของทางหลวง Interstate 15 จนถึงสวนพลังงานแสงอาทิตย์ ใกล้ Crystal จากนั้นทางเดินส่งไฟฟ้า500 kV ที่หลากหลาย จะตามเส้นทางที่ 27 ผ่านหุบเขา Las Vegas ไปยังกลุ่มฟาร์มพลังงานแสงอาทิตย์อีกกลุ่มหนึ่งนอกBoulder Cityจากหุบเขา Ivanpah เป็นต้นไป วงจร 500 kV อีกสอง วงจรและวงจร 287 kV อีกหนึ่งวงจร จะตามเส้นทางที่ 27 ข้ามทะเลทราย ทั้งสามวงจรนี้ประกอบกันเป็นเส้นทาง WECC ที่ 46 [ 3 ] : 197ที่วิกเตอร์วิลล์เส้นทางที่ 27 แยกออกจากเส้นทาง AC สามเส้นทาง แต่ถูกบดบังด้วยเส้นทางอื่นที่มีแรงดันไฟฟ้าต่างกันอีกครั้งก่อนที่จะสิ้นสุดที่อะเดลันโต การวางวงจรหลายวงจรบนทางเดียวกันมักเป็นที่นิยม เนื่องจากใช้พื้นที่น้อยกว่าต่อไมล์[ 69 ]
อนาคต
โรงไฟฟ้าถ่านหินใน พื้นที่ IPPจะถูกปลดระวางภายในปี 2027 [ 22 ] [ 70 ]ซึ่งสอดคล้องกับความต้องการของ LADWP ในการลดการพึ่งพาเชื้อเพลิงฟอสซิลเพื่อหันมาใช้พลังงานที่เป็นมิตรต่อสิ่งแวดล้อมมากขึ้น [ 7 ] ในโครงการปรับปรุงใหม่ที่ LADWP ประกาศ โรงไฟฟ้าจะถูกแทนที่ด้วยโรงไฟฟ้าพลังงานก๊าซที่ออกแบบมาเป็นพิเศษสำหรับการผลิตไฮโดรเจนภายในปี 2025 [ 71 ] และจะติดตั้งควบคู่กับ โรงไฟฟ้าพลังงานแสงอาทิตย์อย่างน้อยสองแห่งในพื้นที่ใกล้เคียง[ 72 ] [ 73 ] [ 74 ]แหล่งพลังงานเหล่านี้จะผลิตพลังงานได้ 840 เมกะวัตต์และ 300 เมกะวัตต์ในช่วงเวลาสูงสุด ตามลำดับ หรือ 1,140 เมกะวัตต์เมื่อรวมกัน ซึ่งยังคงต่ำกว่า กำลังการผลิตสูงสุดของ Path 27 โครงการต่ออายุยังเรียกร้องให้มีการเปลี่ยนและเปิดใช้งานสถานีแปลงไฟฟ้าทั้งสองแห่งภายในเดือนมิถุนายน พ.ศ. 2569 [ 31 ] [ 43 ] [ 75 ] รวมถึงการปรับปรุงเส้นทาง ที่ 27 เพื่อยืด อายุการใช้งาน ของสายส่งไฟฟ้า[ 76 ]
ดูเพิ่มเติม
- Pacific DC Intertie - ระบบ HVDC ที่คล้ายกันซึ่งวิ่งผ่านทางตะวันตกของสหรัฐอเมริกา
- รายชื่อโครงการ HVDC
หมายเหตุ
- 1 2 3 บริษัท ASEAและ Brown, Boveri & Cieได้ควบรวมกิจการเพื่อก่อตั้งบริษัท ABBเมื่อวันที่ 1 มกราคม 1988
- 1 2สัญลักษณ์ ± หมายถึงแหล่งจ่ายไฟแรงดันคู่สำหรับระบบไบโพลาร์ 500,000 V และ -500,000 V
- 1 2อย่างเป็นทางการมากขึ้นคือสายส่งไฟฟ้ากระแสตรงของโครงการพลังงานระหว่างภูเขา ( IPP DC ) [ 3 ] : 144
- 1 2ความยาวของวงจรเป็นสองเท่าของค่าเดิม คือ 976 ไมล์ (1,571 กิโลเมตร)
- ↑สถาบันมาตรฐานแห่งชาติอเมริกัน (ANSI) จัดประเภท 500 kV เป็น "แรงดันสูงพิเศษ " เช่นเดียวกับ 345 kV และ 765 kV [ 9 ]
- 1 2คำนวณโดย: A = W ÷ Vโดยที่ A = แอมแปร์, W = วัตต์ และ V = โวลต์
- ↑จากมุมมองด้านการลงทุน การสร้างสายส่งไฟฟ้ากระแสสลับเหนือพื้นดิน (AC) มีต้นทุนต่ำกว่าสายส่งไฟฟ้ากระแสตรงแรงสูง (HVDC) เมื่อระยะทางต่ำกว่า 400 ไมล์ (600 กิโลเมตร) อย่างไรก็ตาม สำหรับระยะทาง 500 ไมล์ (800 กิโลเมตร) ขึ้นไป HVDC จะเป็นตัวเลือกที่น่าสนใจกว่า ช่วงนี้เรียกว่า "ระยะคุ้มทุน"ดูเพิ่มเติม: สายส่งเชื่อมต่อเครือข่ายไฟฟ้ากระแสสลับ (AC network interconnectors )
- ↑ในปี พ.ศ. 2520 ผู้ว่าการ Scott M. Mathesonได้ลงนามในกฎหมายแก้ไขเพิ่มเติมพระราชบัญญัติความร่วมมือระหว่างท้องถิ่นของยูทาห์ โดยมีเป้าหมายเพื่อปรับปรุงกระบวนการสร้าง IPA ซึ่งต่อมาได้เข้าควบคุม IPP ในปี พ.ศ. 2523 [ 10 ] : 1, บทที่ 1
- ↑ในปี 1983 IPA ได้ขอเงินเพิ่มอีก 900 ล้านดอลลาร์ ซึ่งถือเป็นการเบิกจ่ายเงินจำนวนมากที่สุดครั้งหนึ่งโดยหลักประกันระหว่างภูมิภาคในประวัติศาสตร์ของสหรัฐอเมริกา
- ↑เดิมทีมีการวางแผนสร้างสายส่งไฟฟ้ากระแสตรงแรงสูง (HVDC) สองสาย และโครงการนี้คาดว่าจะจัดสรรที่ดินประมาณ 24,400 เอเคอร์ ไม่รวมถนนทางเข้าและถนนบริการ [ 10 ] : 44–45, บทที่ 1
- ↑ฮาร์ดแวร์ที่ติดตั้งอยู่เป็นของ MACH2
- ↑พายุฟ้าผ่ามักเกิดขึ้นบ่อยครั้งระหว่างเดือนกรกฎาคมถึงสิงหาคมในบางส่วนของทะเลทรายโมฮาวีที่เส้นทางหมายเลข 27 ตัดผ่าน รูปแบบสภาพอากาศนี้เกิดจากอากาศชื้นที่เคลื่อนตัวมาจากบาฮาแคลิฟอร์เนียในช่วงฤดูมรสุม
- ↑นั่นหมายถึงไทริสเตอร์จำนวน 165,888 ตัวสำหรับเส้นทางที่ 27
- ↑กระบวนการนี้พบได้ในเครื่องใช้ไฟฟ้าที่ใช้แบตเตอรี่แบบชาร์จไฟได้ ส่วนใหญ่
- ↑อินเวอร์เตอร์ในระบบพลังงานแสงอาทิตย์ใช้กระบวนการนี้
- ↑ ตัวแปลงของ Adelanto เชื่อมต่อกับ แบงค์ 500 kVดังนั้นหม้อแปลงที่นี่จึงทำหน้าที่เป็นเพียงบัฟเฟอร์ป้องกันแรงดันเกิน [ 53 ] ว่ากันว่าเป็นหม้อแปลงที่ใหญ่ที่สุดที่ ABB Group เคยผลิตให้กับสหรัฐอเมริกา [ 30 ]
- ↑ระยะทางระหว่าง จุดต่อลงดินของเส้นทางที่ 27 อยู่ที่ประมาณ 361 ไมล์ (581 กม.) [ 55 ]
- ↑เมื่อเปรียบเทียบกันแล้ว จุดที่เครื่องบินเกยตื้นนั้นอยู่ห่าง จากใจกลางเมือง บาร์สโตว์ไป ทางทิศตะวันออกเฉียงเหนือประมาณ 21 ไมล์ (34 กิโลเมตร)
- ↑แท่งเหล่านั้นเองเป็นองค์ประกอบที่แบ่งออกเป็นส่วนๆ สลับกับสายเคเบิลขนาดเล็ก [ 57 ] : 22ซึ่งทำให้องค์ประกอบสามารถขยายและหดตัวได้
อ่านเพิ่มเติม
- Kamran Sharifabadi, Lennart Harnefors, Hans-Peter Nee, Staffan Norrga, Remus Teodorescu (17 ตุลาคม 2016). การออกแบบ การควบคุม และการประยุกต์ใช้ตัวแปลงแบบโมดูลาร์หลายระดับสำหรับระบบส่งกำลังไฟฟ้ากระแสตรงแรงสูง (HVDC ) . สำนักพิมพ์ John Wiley & Sons. ISBN 978-8122401028.
{{cite book}}: CS1 maint: multiple names: authors list ( link ) - Debroy, Rupam HVDC: สายส่งไฟฟ้ากระแสตรงแรงดันสูงที่Google Books
- Dragan Jovcic (กรกฎาคม 2019). การส่งกระแสไฟฟ้าแรงสูงแบบกระแสตรง; ตัวแปลง ระบบ และโครงข่ายไฟฟ้ากระแสตรง ( ฉบับที่ 2). John Wiley & Sons. ISBN 9781119566618.
ลิงก์ภายนอก
- แผนที่แสดง เส้นทางของเส้นทางที่ 27รวมถึงสายส่งไฟฟ้าเหนือศีรษะ ตำแหน่งของตัวแปลง และจุดต่อลงดิน ( Google Maps)
- ระบบส่งไฟฟ้ากระแสตรงแรงสูง Intermountain HVDCของกลุ่มบริษัท ABB
- ความแม่นยำในการส่งกระแสไฟฟ้าในสภาประสานงานไฟฟ้าภาคตะวันตก ; มูลค่าการใช้งานของเส้นทางที่ 27 ที่ระบุไว้
- แผนผังระบบส่งกำลังไฟฟ้ากระแสตรงแรงสูง (HVDC) ของโครงการผลิตไฟฟ้า Intermountain Power Project (IPP)
- ภาพถ่ายโครงการผลิตไฟฟ้าแรงสูงกระแสตรง (HVDC) ของโครงการ Intermountain Power Project (IPP)
