อุโมงค์ทางหลวงหมายเลข 99
| อุโมงค์ SR 99 | |
|---|---|
ภาพจำลองของอุโมงค์ | |
![]() เส้นทางของอุโมงค์ถูกไฮไลต์ด้วยสีแดง | |
| ภาพรวม | |
| ที่ตั้ง | ซีแอตเติลรัฐวอชิงตันสหรัฐอเมริกา |
| พิกัด | 47°36′37″เหนือ122°20′41″ตะวันตก/47.61028°N 122.34472°W |
| สถานะ | เปิด |
| เส้นทาง | |
| เริ่ม | ถนนเซาท์เดียร์บอร์น 47°35′48″เหนือ122°20′09″ตะวันตก/47.596534°N 122.335699°W |
| จบ | ถนนแฮร์ริสัน47°37′14″เหนือ122°20′41″ตะวันตก/47.620520°N 122.344674°W |
| การดำเนินการ | |
| งานได้เริ่มต้นขึ้นแล้ว | 30 กรกฎาคม 2556 [ 1 ] |
| สร้างขึ้น | 2013–2017 |
| เปิดแล้ว | 4 กุมภาพันธ์ 2562 |
| ผู้ปฏิบัติงาน | กรมการขนส่งรัฐวอชิงตัน |
| ค่าผ่านทาง | 1.20 ถึง 4.70 ดอลลาร์ |
| ทางเทคนิค | |
| ความยาว | 9,270 ฟุต (2,830 เมตร; 1.756 ไมล์) [ 2 ] [ 3 ] |
| จำนวนเลน | 4 |
| ความเร็วในการทำงาน | 45 ไมล์ต่อชั่วโมง (72 กิโลเมตรต่อชั่วโมง) |
| การเคลียร์อุโมงค์ | 15 ฟุต 9 นิ้ว (4.8 เมตร) |
| ความกว้าง | 52 ฟุต (16 เมตร) |
อุโมงค์ ทางหลวงหมายเลข 99หรือที่รู้จักกันในชื่ออุโมงค์ทดแทนสะพานลอยอะแลสกันเวย์เป็น อุโมงค์ทางหลวง ที่เจาะผ่านเมืองซีแอตเติลรัฐวอชิงตันสหรัฐอเมริกาอุโมงค์สองชั้นยาว2 ไมล์ (3.2 กิโลเมตร) นี้เป็นส่วนหนึ่งของ ทางหลวงหมายเลข 99 (SR 99) ที่ลอดใต้ใจกลางเมืองซีแอตเติ ล จากย่านโซโดทางใต้ไปยังเซาท์เลคยูเนียนทางเหนือ
นับตั้งแต่เหตุการณ์แผ่นดินไหวที่นิสควอลลีในปี 2001การเปลี่ยนสะพานลอยอะแลสกันเวย์และอุโมงค์แบตเตอรี่สตรีทเป็นประเด็นถกเถียงทางการเมืองมากมายที่แสดงให้เห็นถึงกระบวนการของเมืองซีแอตเติลตัวเลือกในการเปลี่ยนสะพานลอยซึ่งมีรถยนต์สัญจรผ่านวันละ 110,000 คันนั้น รวมถึงการสร้าง อุโมงค์ แบบเปิดและปิดหรืออุโมงค์เจาะลึกการสร้างทางด่วนยกระดับใหม่ หรือการรื้อถอนสะพานลอยพร้อมปรับปรุงถนนบนพื้นดินและระบบขนส่งสาธารณะอื่นๆ แผนปัจจุบันเกิดขึ้นในปี 2009 เมื่อเจ้าหน้าที่รัฐบาลเห็นพ้องต้องกันที่จะสร้างอุโมงค์เจาะลึก
การก่อสร้างเริ่มต้นในเดือนกรกฎาคม 2556 โดยใช้เครื่องเจาะอุโมงค์ " เบอร์ธา " ซึ่งในขณะนั้น เป็นเครื่องเจาะอุโมงค์ที่มีเส้นผ่านศูนย์กลางใหญ่ที่สุดในโลกหลังจากล่าช้าไปหลายครั้ง การเจาะอุโมงค์ก็แล้วเสร็จในเดือนเมษายน 2560 และอุโมงค์เปิดให้สัญจรได้ในวันที่ 4 กุมภาพันธ์ 2562
คำอธิบาย
อุโมงค์ SR 99 เป็นอุโมงค์เดี่ยวที่มีความ ยาว 9,270 ฟุต (2,830 เมตร)และ กว้าง 52 ฟุต (16 เมตร)โดยมีทางหลวงสองชั้นที่ กว้าง 32 ฟุต (9.8 เมตร)และมีสองเลนในแต่ละทิศทาง[ 4 ] [ 5 ] [ 6 ]แต่ละชั้นมี เลน กว้าง 11 ฟุต (3.4 เมตร) สอง เลนไหล่ทางด้านตะวันตก กว้าง 8 ฟุต (2.4 เมตร)และไหล่ทางด้านตะวันออก กว้าง 2 ฟุต (0.61 เมตร) [ 7 ]ชั้นต่างๆ ถูกออกแบบให้มีมุมเอียงสององศาในทางโค้งและมุมลาด สี่องศา เพื่ออำนวยความสะดวกให้กับความเร็วที่ออกแบบไว้ที่50 ไมล์ต่อชั่วโมง (80 กิโลเมตรต่อชั่วโมง) [ 8 ] [ 9 ] ใต้ชั้นทางหลวงมีสายสาธารณูปโภคและพื้นที่สำหรับระบบระบายอากาศ แสงสว่าง และระบบดับเพลิงของอุโมงค์[ 10 ]
อุโมงค์มีพื้นที่หลบภัย ฉุกเฉิน 15 แห่ง ตั้งอยู่ทุกๆ650 ฟุต (200 เมตร)พร้อมเส้นทางหลบหนีที่นำไปสู่ทางเข้าด้านเหนือและด้านใต้ นอกจากนี้ยังมี ป้ายข้อความแปรผันและโทรศัพท์ฉุกเฉินติดตั้งอยู่ทั่วทั้งอุโมงค์[ 9 ]อุโมงค์ได้รับการตรวจสอบโดยกล้องวงจรปิด กว่า 300 ตัว ซึ่งส่งสัญญาณไปยังศูนย์ควบคุมการจราจรของ WSDOT ในเมือง Shorelineที่สามารถส่งทีมตอบสนองเหตุการณ์ได้[ 8 ] [ 11 ]ในกรณีเกิดเพลิงไหม้ ชุด สาย เคเบิลใยแก้วนำแสงในเพดานจะตรวจจับความร้อนและเปิดใช้งานสปริงเกอร์ [ 12 ] จากนั้นพัดลมขนาดใหญ่ชุดหนึ่งที่ตั้งอยู่ในอาคารปฏิบัติการทางเข้าทั้งสองแห่งจะเป่าควันออกทางปล่องระบายอากาศ ขนาด 40 ฟุต (12 เมตร) [ 8 ] [ 13 ]อุโมงค์ยังมีเครื่องทวนสัญญาณสำหรับโทรศัพท์มือถือและ บริการ วิทยุ FM ; WSDOT สามารถยกเลิกสัญญาณวิทยุ FM เพื่อการออกอากาศฉุกเฉินได้[ 6 ] [ 11 ]
เส้นทาง

อุโมงค์เริ่มต้นทางใต้ของย่านดาวน์ทาวน์ซีแอ ตเติล ใน ย่าน โซโดซึ่งอยู่ติดกับ ท่าเทียบ เรือขนส่งตู้ คอนเทนเนอร์ ของท่าเรือซีแอตเติลและสนามกีฬากลางแจ้งสองแห่งของเมือง ได้แก่ลูเมนฟิลด์และที-โมบายล์พาร์ค ทางหลวง หมายเลข 99 (SR 99) เข้าสู่อุโมงค์หลังจากผ่านถนนรอยัลบรอแฮมเวย์และทางแยกกับถนนอลาสกาเวย์ที่ถนนเซาท์เดียร์บอร์น ซึ่งอยู่ติดกับพื้นที่บำรุงรักษาทางใต้และปล่องระบายอากาศ[ 14 ]ทางลาดเพิ่มเติมอีกชุดหนึ่งเชื่อมต่อกับถนนเซาท์รอยัลบรอแฮมเวย์และถนนโคโลราโดใต้ ซึ่งสิ้นสุดที่ถนนเซาท์แอตแลนติกทางใต้หนึ่งช่วงตึก อุโมงค์มีเลนจราจรสองเลนสำหรับรถที่วิ่งลงใต้บนดาดฟ้าชั้นบน และเลนจราจรสองเลนสำหรับรถที่วิ่งขึ้นเหนือบนดาดฟ้าชั้นล่าง[ 7 ]และทำหน้าที่เป็นทางเลี่ยงดาวน์ทาวน์ซีแอตเติลโดยสมบูรณ์โดยไม่มีทางออกระหว่างทาง มีป้ายจำกัดความเร็วที่45 ไมล์ต่อชั่วโมง (72 กม./ชม. ) [ 7 ]
อุโมงค์ทอดยาวไปทางทิศตะวันตกเฉียงเหนือใต้จัตุรัสไพโอเนียร์และย่านดาวน์ทาวน์ซีแอตเทิล โดยทั่วไปจะเลียบไปตามถนนสายที่ 1 [ 14 ] อุโมงค์ มีความลึกที่สุดที่ถนนเวอร์จิเนีย ประมาณ211 ฟุต (64 เมตร)ใต้ระดับถนน และเริ่มเลี้ยวไปทางทิศเหนือผ่านบางส่วนของเบลล์ทาวน์และเดนนีไทรแองเกิล [ 15 ] อุโมงค์โผล่ออกมาที่ทางเข้าซึ่งตั้งอยู่ทางทิศตะวันตกของถนนออโรร่าและทางทิศเหนือของถนนแฮร์ริสัน ติดกับอาคารปฏิบัติการอุโมงค์ ทางหลวงหมายเลข 99 (SR 99) ยังคงวิ่งต่อไปบนถนนออโรร่าและข้ามถนนเมอร์เซอร์ในขณะที่ทางขึ้นช่วยให้เข้าถึงอุโมงค์จากถนนสายที่ 6 และทางลงนำการจราจรในอุโมงค์ไปยังถนนรีพับลิกันในเซาท์เลคยูเนียน[ 7 ] [ 14 ]
ค่าผ่านทาง
อุโมงค์ SR 99 มีการเก็บ ค่าผ่านทาง ในอัตราผันแปรที่เปลี่ยนแปลงไปตามช่วงเวลาของวัน จำนวนเพลา ของยานพาหนะ และวิธีการชำระเงิน ค่าผ่านทางจะถูกเก็บผ่านระบบอิเล็กทรอนิกส์โดยมีอัตราที่ต่ำกว่าสำหรับ ผู้ใช้บัตร Good to Goและอัตราที่สูงกว่าสำหรับผู้ที่สแกนป้ายทะเบียนรถและได้รับใบแจ้งหนี้ทางไปรษณีย์[ 16 ]การเก็บค่าผ่านทางเริ่มขึ้นในวันที่ 9 พฤศจิกายน 2019 โดยอัตราสำหรับยานพาหนะสองเพลาอยู่ที่ 1.20 ถึง 2.70 ดอลลาร์สำหรับผู้ใช้บัตร Good to Go และ 3.20 ถึง 4.70 ดอลลาร์สำหรับผู้ที่ชำระเงินทางไปรษณีย์[ 17 ] [ 18 ]การเริ่มต้นการเก็บค่าผ่านทางล่าช้าไปหลายเดือนเนื่องจากปัญหาของผู้จำหน่ายและการรื้อถอนสะพานลอยที่ล่าช้ากว่ากำหนด[ 19 ]คาดว่าการเก็บค่าผ่านทางจะสร้างรายได้ 22 ล้านดอลลาร์ต่อปี ซึ่งจะครอบคลุม 6 เปอร์เซ็นต์ของต้นทุนการก่อสร้างโครงการอุโมงค์ขนาดใหญ่และหนี้สิน ผู้ให้บริการเก็บค่าผ่านทางจะได้รับเงิน 16 ล้านดอลลาร์สำหรับการติดตั้งระบบ และ 29 ล้านดอลลาร์ในช่วงระยะเวลาห้าปี[ 20 ]ตั้งแต่ปี 2022 อัตราค่าผ่านทางจะเพิ่มขึ้นร้อยละสามต่อปี โดยต้องได้รับการอนุมัติจากคณะกรรมการขนส่งของรัฐ[ 21 ]
ประวัติการวางแผน
ความเสี่ยงจากสะพานลอยและแผ่นดินไหว


สะพานลอยอลาสกาเวย์ เป็น ทางด่วนยกระดับสองชั้นที่ทอดยาวไปตามอ่าวเอลเลียตบนริมน้ำใจกลางเมืองซีแอตเทิล และจนกระทั่งวันที่ 11 มกราคม 2019 ซึ่งเป็นวันที่ปิดให้บริการอย่างถาวร สะพานลอยนี้เป็นส่วนหนึ่งของทางหลวงหมายเลข 99 ของรัฐ (SR 99) เปิดให้สัญจรครั้งแรกเมื่อวันที่ 4 เมษายน 1953 เพื่อเป็นเส้นทางเลี่ยงเมืองสำหรับทางหลวงหมายเลข 99 ของสหรัฐฯซึ่งเป็นเส้นทางก่อนหน้าของ SR 99 โดยเชื่อมต่อกับอุโมงค์แบตเตอรี่สตรีทซึ่งเปิดให้บริการในปีถัดมา และทางลาดหลายแห่งในใจกลางเมืองที่สร้างเสร็จในอีกหลายปีต่อมา[ 22 ]สะพานลอยและอุโมงค์มีค่าใช้จ่ายในการก่อสร้าง 18 ล้านดอลลาร์ (เทียบเท่ากับ166 ล้าน ดอลลาร์ ใน ปี 2024 ) [ 23 ]และตัดขาดริมน้ำจากส่วนที่เหลือของใจกลางเมือง[ 24 ] [ 25 ]
สะพานลอยยังคงเป็นทางหลวงสายหลักเหนือ-ใต้ในย่านดาวน์ทาวน์ซีแอตเทิลจนกระทั่งมีการก่อสร้างทางหลวงระหว่างรัฐหมายเลข 5 (I-5) ในช่วงปลายทศวรรษ 1960 ปริมาณการจราจรบนสะพานลอยในวันธรรมดามีค่าเฉลี่ยประมาณ 110,000 คันต่อวันในช่วงกลางทศวรรษ 2000 ซึ่งคิดเป็นประมาณครึ่งหนึ่งของส่วนที่เทียบเท่ากันบน I-5 [ 26 ] [ 27 ] มีการเรียกร้องให้เปลี่ยนสะพานลอยและสร้างทางเดินริมน้ำตั้งแต่ช่วงปลายทศวรรษ 1960 และต้นทศวรรษ 1970 และเพิ่มมากขึ้นหลังจากที่การรื้อถอนตลาดไพค์เพลสถูก ระงับ [ 22 ]สะพานลอยทอดยาวเหนือถนนพื้นผิวอลาสกันเวย์จากถนนเซาท์เนวาดาทางใต้ไปยังทางเข้าอุโมงค์แบตเตอรี่สตรีทของเบลล์ทาวน์ทางเหนือ โดยตามแนวรางรถไฟที่มีอยู่เดิม
แผ่นดินไหวโลมา พรีเอตาในปี 1989ทำลายสะพานไซเพรส สตรีท ไวอะดักต์ ที่ออกแบบคล้ายกัน ในโอ๊คแลนด์ รัฐแคลิฟอร์เนียทำให้มีผู้เสียชีวิต 42 ราย[ 28 ]แผ่นดินไหวนิสควอลลีในปี 2001สร้างความเสียหายให้กับสะพานไวอะดักต์และกำแพงกันคลื่นอะแลสกัน เวย์ ที่รองรับอยู่ และทำให้กรมการขนส่งแห่งรัฐวอชิงตัน (WSDOT) ต้องลงทุน 14.5 ล้าน ดอลลาร์สหรัฐในการซ่อมแซมฉุกเฉิน ผู้เชี่ยวชาญให้ โอกาส 1 ใน 20ที่สะพานไวอะดักต์อาจถูกปิดใช้งานเนื่องจากแผ่นดินไหวภายในทศวรรษถัดไป[ 29 ]หลังจากแผ่นดินไหวนิสควอลลี สะพานไวอะดักต์ถูกปิดปีละสองครั้งเพื่อให้ WSDOT ดำเนินการตรวจสอบโครงสร้าง[ 30 ]การตรวจสอบเหล่านั้นพบความเสียหายจากการทรุดตัวอย่างต่อเนื่อง ในปี 2005 กลุ่มนักวิจัยและคณาจารย์จากมหาวิทยาลัยวอชิงตันได้เรียกร้องให้เจ้าหน้าที่ทางการเมืองปิดสะพานไวอะดักต์ภายในกรอบเวลาสองปี[ 31 ]
ตัวเลือกและการอภิปรายทางการเมือง


มีการพัฒนาข้อเสนอทดแทนหลายแบบ ผู้นำหลายคนในซีแอตเติล รวมถึงนายกเทศมนตรีในขณะนั้นอย่างเกร็ก นิคเคลส์และเจ้าหน้าที่ขนส่งของรัฐและเมือง ต่างเห็นชอบกับการสร้างอุโมงค์ มีการวางแผนสร้างอุโมงค์สองชั้นแบบ "ตัดและปิด" หกเลน[ 33 ]อุโมงค์นี้ถูกมองว่าไม่เพียงแต่จะแก้ปัญหาข้อจำกัดด้านการจราจรและปัญหาด้านความปลอดภัยของสะพานลอยเท่านั้น แต่ยังช่วยให้สามารถใช้ประโยชน์จากที่ดินริมน้ำได้ดียิ่งขึ้น รวมถึงสวนสาธารณะ ที่อยู่อาศัย และการพัฒนาค้าปลีก ในขณะที่การพัฒนาอสังหาริมทรัพย์ Alaskan Way ในอนาคตอาจสร้างรายได้ภาษีให้กับเมือง แต่สมาชิกสภานิติบัญญัติของรัฐหลายคนคัดค้านค่าใช้จ่ายของอุโมงค์หกเลนที่เสนอหนึ่งในคำวิจารณ์เปรียบเทียบแผนนี้กับ โครงการ Big Digของบอสตันซึ่งกล่าวกันว่าแสดงให้เห็นถึงความท้าทายด้านกำหนดการและงบประมาณของอุโมงค์แบบตัดและปิดขนาดใหญ่ ผู้สนับสนุนตอบว่าข้อเสนอของซีแอตเติลมีขนาดเล็กกว่า Big Dig อย่างมาก[ 34 ]
ข้อเสนออีกประการหนึ่งมีเป้าหมายที่จะแทนที่สะพานลอยปัจจุบันด้วยโครงสร้างยกระดับอีกแห่งหนึ่งที่มีมาตรฐานด้านแผ่นดินไหวที่ทันสมัย สะพานลอยใหม่นี้จะมีขนาดใหญ่ขึ้น มี เลนกว้าง 12 ฟุต (3.7 เมตร)พร้อมไหล่ทางใหม่ทั้งสองด้าน เมื่อเทียบกับโครงสร้างเดิมที่ไม่มีไหล่ทางและเลนแคบเพียง10 ฟุต (3.0 เมตร)ในบางจุด ทางขึ้นและทางลงที่ส่วนเหนือและส่วนใต้ของสะพานลอยจะยังคงเหมือนเดิม โดยจะมีทางแยกเพิ่มเติมที่ถนนเซาท์แอตแลนติกและถนนเซาท์รอยัลบรูแฮม ทางลงถนนเฟิร์สต์อเวนิวจะถูกรื้อออก แผนดังกล่าวรวมถึงการเปลี่ยนกำแพงกันคลื่นทั้งหมด คาดว่าจะใช้งบประมาณ 2.8 พันล้านดอลลาร์และใช้เวลาก่อสร้าง 10-12 ปี[ 35 ]ผู้นำและองค์กรที่มีชื่อเสียงหลายแห่งคัดค้านโครงสร้างยกระดับนี้ และเชื่อว่านี่เป็นโอกาสพิเศษที่จะรื้อสะพานลอยและเชื่อมต่อใจกลางเมืองซีแอตเติลกับริมน้ำ อดีตผู้ว่าการแดน อีแวนส์และแกรี่ ล็อคอดีตวุฒิสมาชิกสหรัฐสเลด กอร์ตัน [ 36 ] และสถาบันสถาปนิกอเมริกัน[ 37 ]แนะนำไม่ให้สร้างสะพานลอยขึ้นใหม่
WSDOT ประเมินข้อเสนอ 5 ข้อในปี พ.ศ. 2546–2547 และตัดสินใจว่าอุโมงค์แบบเปิดและปิด 6 เลนเป็นทางเลือกที่เหมาะสมที่สุด การสร้างสะพานลอยขึ้นใหม่ยังคงถูกเก็บไว้เป็นแผนสำรอง[ 38 ]
อย่างไรก็ตาม เนื่องจากต้นทุนและขอบเขตของโครงการ ตัวเลือกอื่นๆ จึงยังคงถูกนำมาหารือในสื่อท้องถิ่น ข้อเสนอที่จะรื้อสะพานลอยและแทนที่ด้วยถนนพื้นผิวและการปรับปรุงระบบขนส่งสาธารณะได้รับการสนับสนุนจากอดีตผู้บริหารเขตคิงเคาน์ตี้ รอน ซิมส์[ 39 ]กลุ่มพันธมิตรริมน้ำของประชาชน[ 40 ]และสภาคองเกรสเพื่อการวางผังเมืองใหม่[ 40 ]ผู้สนับสนุนแผนนี้ได้ยกตัวอย่างความสำเร็จในการรื้อทางหลวงในเมืองอื่นๆ พวกเขาจินตนาการว่าริมน้ำจะกลายเป็นย่านที่เป็นมิตรกับคนเดินเท้า โดยผสมผสานพื้นที่เชิงพาณิชย์ ร้านค้าปลีก และสวนสาธารณะ ความต้องการด้านการจราจรจะได้รับการแก้ไขผ่านการปรับเปลี่ยนถนนที่มีอยู่ ทางหลวงหมายเลข I-5 และระบบขนส่งสาธารณะ พวกเขาโต้แย้งว่าการปรับเปลี่ยนเหล่านี้จะเป็นที่พึงปรารถนาในทุกกรณี ผู้สนับสนุนยังโต้แย้งอีกว่าแผนนี้มีศักยภาพที่จะปรับปรุงเศรษฐกิจการท่องเที่ยว สร้างงาน และส่งเสริมให้ใจกลางเมืองมีความหนาแน่นและเป็นที่อยู่อาศัยมากขึ้นผ่านการจัดหาสวนสาธารณะริมน้ำที่กว้างขวาง[ 41 ]ค่าใช้จ่ายทั้งหมดในการรื้อสะพานลอย ซ่อมแซมกำแพงกันคลื่น และปรับปรุง I-5 และถนนที่มีอยู่เดิมนั้น ประเมินกันอย่างไม่เป็นทางการว่าอยู่ที่ 1.6 พันล้านดอลลาร์ ในปี 2549 ปี เตอร์ สไตน์บรูค สมาชิกสภาเมืองซีแอ ตเติล กล่าวว่า "ในขณะที่ตัวเลือกแรกของนายกเทศมนตรีคืออุโมงค์ แต่เขาสนับสนุนมติของสภาเมืองที่กำหนดทางเลือกพื้นผิวและการขนส่งเป็นทางเลือกสำรอง" [ 42 ]
เพื่อตอบสนองต่อข้อกังวลเกี่ยวกับต้นทุนของการก่อสร้างอุโมงค์ที่เสนอไว้เดิม สภาเมืองได้สร้างทางเลือกอุโมงค์แบบไฮบริดสี่เลนขนาดเล็กขึ้นมา ซึ่งจะรวมอุโมงค์ขนาดเล็กเข้ากับการปรับปรุงระบบขนส่งมวลชนบนผิวน้ำเพื่อแก้ไขปัญหาการจราจร ไหล่ทางของอุโมงค์ที่มีความกว้าง14 ฟุต (4.3 เมตร)จะถูกใช้เป็นช่องทางจราจรเพิ่มเติมในแต่ละทิศทางในช่วงเวลาที่มีความต้องการสูง บริการขนส่งสาธารณะจะเพิ่มขึ้นในช่วงเวลาเร่งด่วนของการเดินทาง รถยนต์ที่เข้าและออกจากถนนเอลเลียตและถนนเวสเทิร์นจะมีช่องทางเฉพาะ ถนนเธิร์ดอเวนิวจะกลายเป็นทางเดินขนส่งสาธารณะถาวร ต้นทุนโดยประมาณสำหรับอุโมงค์สี่เลนอยู่ที่ 3.4 พันล้านดอลลาร์[ 43 ]เมื่อวันที่ 13 กุมภาพันธ์ พ.ศ. 2550 ผู้ว่าการรัฐคริสติน เกรกัวร์ได้ปฏิเสธทางเลือกอุโมงค์แบบไฮบริด โดยกล่าวว่าการตรวจสอบของ WSDOT แสดงให้เห็นว่าข้อเสนออุโมงค์ "ไม่เป็นไปตามมาตรฐานความปลอดภัยของรัฐและรัฐบาลกลาง" สิ่งที่น่ากังวลเป็นพิเศษคือการใช้ไหล่ทางเป็นช่องทางจราจรในช่วงเวลาที่มีการจราจรหนาแน่นจะทำให้ไม่มีช่องทางเพิ่มเติมสำหรับการเข้าถึงฉุกเฉิน[ 44 ] อย่างไรก็ตาม สมาชิกหลายคนของ "คณะกรรมการผู้มีส่วนได้ส่วนเสีย" ของสะพานลอยที่เข้ามาให้คำแนะนำแก่เมืองระบุว่าควรยังคงพิจารณาตัวเลือกอุโมงค์ต่อไป[ 45 ]
เจ้าหน้าที่ของรัฐและเมืองเกิดความขัดแย้งกันในช่วงปลายปี 2549 ว่าจะสร้างโครงสร้างยกระดับ (ซึ่งเป็นสิ่งที่รัฐต้องการ) หรืออุโมงค์แบบผสม (ซึ่งเป็นสิ่งที่เมืองต้องการ) ผู้ว่าการรัฐเกรกัวร์ระบุว่า "การไม่ดำเนินการ" ไม่ใช่ทางเลือกสำหรับสะพานลอย[ 46 ]รัฐบาลของรัฐเรียกร้องให้มีการลงคะแนนเสียงแบบให้คำแนะนำในวันที่ 13 มีนาคม 2550 สำหรับผู้อยู่อาศัยในซีแอตเติล ซึ่งได้รับการสนับสนุนจากสภาเมือง การลงคะแนนเสียงแบบให้คำแนะนำนี้อนุญาตให้ชาวซีแอตเติลลงคะแนนเสียงว่าพวกเขาสนับสนุนอุโมงค์แบบผสมบนพื้นผิวหรือไม่ และว่าพวกเขาสนับสนุนโครงสร้างยกระดับหรือไม่[ 47 ]ผู้ลงคะแนนเสียงปฏิเสธทั้งสองตัวเลือก โดยอุโมงค์แบบผสมบนพื้นผิวได้รับการสนับสนุนเพียง 30% และโครงสร้างยกระดับเพียง 43% [ 48 ]
นายกเทศมนตรีไมค์ แม็กกินน์ซึ่งได้รับเลือกตั้งในปี 2552 และคัดค้านการขยายทางหลวง ได้เข้าร่วมกับกลุ่มคัดค้านอุโมงค์อื่นๆ เพื่อนำข้อตกลงที่สภาเมืองอนุมัติเกี่ยวกับอุโมงค์ไปให้ประชาชนลงคะแนนเสียงในรูปแบบประชามติ[ 49 ]ในตอนแรก การลงประชามติถูกขัดขวางโดยการฟ้องร้องจากทางเมือง แต่ต่อมาได้ลดเหลือเพียงประเด็นเดียวเกี่ยวกับการอนุมัติโครงการของเมือง และนำไปลงในบัตรเลือกตั้งเดือนสิงหาคม 2554 [ 50 ] [ 51 ]ภายใต้คำตัดสิน การลงประชามติจะท้าทายเพียงส่วนเดียวของข้อบัญญัติสภาเมืองฉบับดั้งเดิม 140 หน้า ที่อนุมัติข้อตกลงเกี่ยวกับการใช้ถนน สาธารณูปโภค การออกแบบ และความรับผิดสำหรับอุโมงค์หลังจากเสร็จสิ้นกระบวนการตรวจสอบด้านสิ่งแวดล้อมที่กำลังดำเนินอยู่ของโครงการ การลงประชามติเห็นชอบการดำเนินการของสภาเมืองด้วยคะแนนเสียง 58 เปอร์เซ็นต์เมื่อวันที่ 16 สิงหาคม 2554 [ 52 ]สำนักงานบริหารทางหลวงแห่งสหรัฐอเมริกาได้ทำการวิเคราะห์ EIS ฉบับสุดท้ายของโครงการเสร็จสิ้นและออกบันทึกการตัดสินใจให้กับ WSDOT ในช่วงปลายเดือนนั้น ทำให้สามารถเริ่มกิจกรรมก่อนการก่อสร้างได้[ 53 ]
การเลือกอุโมงค์เจาะ
ในเดือนมกราคม พ.ศ. 2551 ขณะที่การถกเถียงเรื่องการทดแทนยังคงดำเนินต่อไป ผู้ว่าการรัฐเกรกัวร์ได้ประกาศว่ารัฐวอชิงตันจะรื้อสะพานลอยในปี พ.ศ. 2555 [ 54 ]เมื่อวันที่ 12 มกราคม พ.ศ. 2552 รัฐวอชิงตัน เคาน์ตี้คิงเมืองซีแอตเทิลและท่าเรือซีแอตเทิลได้เปิดเผยว่าพวกเขาตกลงที่จะทดแทนสะพานลอยด้วยอุโมงค์เจาะ[ 55 ]เมื่อวันที่ 4 มีนาคม พ.ศ. 2552 วุฒิสภาของรัฐได้ผ่านร่างกฎหมายรับรองทางเลือกอุโมงค์[ 56 ]เมื่อวันที่ 12 พฤษภาคม พ.ศ. 2552 ผู้ว่าการรัฐเกรกัวร์ได้ลงนามในร่างกฎหมายวุฒิสภาหมายเลข 5768ซึ่งอนุมัติเงินทุนของรัฐจำนวน 2.8 พันล้านดอลลาร์สำหรับอุโมงค์เจาะลึกที่เป็นไปได้
กลุ่มต่างๆ ที่แตกต่างกัน ตั้งแต่นักสิ่งแวดล้อมไปจนถึงนักอุตสาหกรรมบางกลุ่ม ต่างวิพากษ์วิจารณ์การตัดสินใจเรื่องอุโมงค์[ 55 ] [ 57 ]เจ้าของธุรกิจรายหนึ่งโต้แย้งว่าข้อจำกัดเกี่ยวกับสินค้าอันตรายที่ผ่านอุโมงค์จะจำกัดการเคลื่อนย้ายสินค้าผ่านใจกลางเมือง[ 57 ]แม้ว่าสินค้าอันตรายจะถูกห้ามไม่ให้ผ่านอุโมงค์ Battery Street และสะพานลอยในช่วงชั่วโมงเร่งด่วนอยู่แล้ว ก็ตาม [ 58 ]ในทำนองเดียวกัน อีกรายหนึ่งโต้แย้งว่าการจราจรบนพื้นผิวจะเพิ่มขึ้น ซึ่งจะทำให้เกิดปัญหาเพิ่มเติมต่อการขนส่งสินค้าในใจกลางเมือง[ 55 ]ประธานของ สาขา Sierra Club ในท้องถิ่น โต้แย้งว่าการลงทุนจำนวนมากในการขนส่งทางรถยนต์ไม่ได้คำนึงถึงความกังวลเรื่องภาวะโลกร้อน[ 55 ]
การออกแบบและการจัดหาเงินทุน

แบบที่ได้รับการอนุมัติคืออุโมงค์เจาะ สี่เลน ยาว2 ไมล์ (3.2 กม.) [ 55 ]อุโมงค์มีทางเข้าด้านใต้ในSoDoใกล้กับLumen Fieldและทางเข้าด้านเหนือในSouth Lake UnionทางตะวันออกของSeattle Center [ 57 ]เส้นทางลอดใต้Pioneer Square ย่านธุรกิจใจกลางเมืองของDowntownและBelltown
โครงการนี้คาดว่าจะมีค่าใช้จ่าย 3.29 พันล้าน ดอลลาร์สหรัฐโดย 2.8 พันล้านดอลลาร์สหรัฐมาจากรัฐบาลของรัฐและรัฐบาลกลางเพื่อครอบคลุมค่าใช้จ่ายในการขุดอุโมงค์และทางแยกใหม่ใน SoDo [ 59 ] โครงการทดแทนนี้ยังรวมถึงโครงการและแหล่งเงินทุนต่อไปนี้ด้วย:
- เมืองซีแอตเทิลจะให้ทุนสนับสนุนการปรับปรุงถนนผิวดิน การย้ายสาธารณูปโภค และการซ่อมแซมกำแพงกันคลื่น Alaskan Wayซึ่งได้รับความเสียหายจากแผ่นดินไหว Nisqually ในปี 2544เช่น กัน [ 57 ]
- เนื่องจากอุโมงค์ที่เสนอจะมีสองเลนในแต่ละทิศทาง ต่างจากสะพานลอยที่มีสามเลน และไม่มีทางออกถนนเวสเทิร์นเพื่อให้บริการพื้นที่เบลล์ทาวน์อินเตอร์เบย์แมกโนเลียและบัลลาร์ดเทศมณฑลคิงจะให้ทุนสนับสนุนการปรับปรุงระบบขนส่งมวลชนเพื่อชดเชยการสูญเสีย[ 57 ]
- ท่าเรือซีแอตเทิลอนุมัติเงินบริจาคจำนวน 267.7 ล้านดอลลาร์[ 59 ]
- จะมีการเก็บเงิน 200 ล้านดอลลาร์สหรัฐจากค่าผ่านทาง[ 59 ]ตามอัตราที่กำหนดโดยคณะกรรมการขนส่งแห่งรัฐวอชิงตัน[ 60 ]โดยได้รับข้อมูลจากคณะกรรมการที่ปรึกษาด้านการเก็บค่าผ่านทางและการจัดการจราจร[ 61 ]
WSDOT เริ่มโครงการขนาดใหญ่บางส่วนในปี 2551 ในขณะที่การถกเถียงเรื่องการเปลี่ยนสะพานยังคงดำเนินอยู่ โดยการซ่อมแซมเสาสะพานบางส่วน[ 62 ]
เครื่องเจาะอุโมงค์ (TBM) Berthaมูลค่า 80 ล้านดอลลาร์สหรัฐถูกสร้างขึ้นสำหรับโครงการนี้โดยบริษัท Hitachi Zosen Corporationใกล้เมืองโอซาก้าประเทศญี่ปุ่น เครื่องเจาะอุโมงค์ขนาด326 ฟุต (99 เมตร)น้ำหนัก6,700 ตัน (6,100 ตัน)ถูกถอดประกอบเป็น 40 ชิ้นและขนส่งไปยังซีแอตเติล ซึ่งจะถูกประกอบใหม่ในหลุมเริ่มต้นใกล้ปลายด้านใต้ของอุโมงค์ในอนาคต[ 63 ] จากนั้น เครื่องเจาะที่มีเส้นผ่านศูนย์กลาง 57.5 ฟุต (17.5 เมตร)ซึ่งทำลายสถิติจะเคลื่อนที่ทีละ6.5 ฟุต (2.0 เมตร)ไปทางปลายด้านเหนือ[ 64 ] [ 65 ]
WSDOT ตั้งชื่อเล่น TBM ว่า "เบอร์ธา" ตามชื่อของเบอร์ธา ไนท์ แลนเดส นายกเทศมนตรีหญิงคนแรกของซีแอตเติล ชื่อนี้ได้รับการคัดเลือกจากชื่อที่นักเรียนตั้งแต่ชั้นอนุบาลจนถึงชั้นมัธยมศึกษาปีที่ 6 ส่งเข้าประกวดตั้งชื่อ[ 66 ]
การก่อสร้าง


ผู้รับเหมาก่อสร้างหลักคือ Seattle Tunnel Partners (STP) ขั้นตอนแรกของการรื้อถอนและเคลื่อนย้ายสะพานลอยเริ่มขึ้นในวันที่ 21 ตุลาคม 2554 เพื่อเตรียมทางเข้าด้านใต้ ในเวลานั้นมีการรื้อถอนเฉพาะส่วนทางใต้ของสะพานลอยเท่านั้น สะพานลอยตามแนวริมน้ำตอนกลางยังคงเปิดให้สัญจรได้จนกว่าอุโมงค์จะสร้างเสร็จ[ 67 ] [ 68 ]

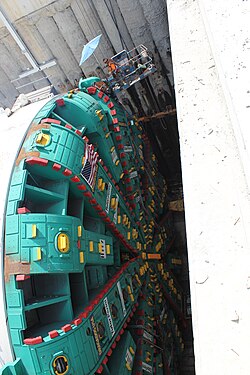

การเจาะอุโมงค์ด้วยเครื่อง เจาะอุโมงค์ " เบอร์ธา " ขนาดเส้นผ่านศูนย์กลาง 57.5 ฟุต (17.5 เมตร)ซึ่งในขณะนั้นเป็นเครื่องเจาะอุโมงค์ที่ มีเส้นผ่านศูนย์กลางใหญ่ที่สุดในโลก เริ่มขึ้นเมื่อวันที่ 30 กรกฎาคม 2556 [ 69 ] [ 70 ]และในขณะนั้นคาดว่าจะแล้วเสร็จภายใน 14 เดือน[ 1 ]หลังจากเจาะไปได้สามสัปดาห์ โครงการนี้คาดว่าจะล่าช้ากว่ากำหนดสองสัปดาห์ ปัญหาเกี่ยวกับไฟเบอร์กลาสใกล้กับส่วนหน้าของเครื่องเจาะและข้อพิพาทแรงงานกับสหภาพแรงงานท่าเรือท้องถิ่นถูกกล่าวโทษ [ 71 ] งานถูกระงับในวันที่ 6 ธันวาคม 2556 หลังจากเครื่องจักรเกิดความร้อนสูงเกินไปและหยุดทำงาน[ 72 ] ที่ระยะ ประมาณ1,083 ฟุต (330 เมตร)จากเส้นทางที่วางแผนไว้9,270 ฟุต (2,830 เมตร) การตรวจสอบในภายหลังพบว่าระบบซีลที่ปกป้องตลับลูกปืนหลักของเครื่องจักรได้รับความเสียหาย สามวันก่อนที่เครื่องจักรจะหยุดทำงาน เครื่องจักรได้ขุดผ่านท่อเหล็กกลวงขนาด 8 นิ้วที่ใช้ในการวัดระดับน้ำใต้ดินในปี 2545 บริเวณ Alaskan Way ซึ่งถูกเจาะเป็นส่วนหนึ่งของขั้นตอนการวางแผนโครงการ[ 73 ]การค้นพบท่อโดยไม่คาดคิดนี้ถูกผู้รับเหมากล่าวโทษว่าเป็นสาเหตุของการหยุดงานในการดำเนินคดี แต่ต่อมา STP ยอมรับว่าตนทราบตำแหน่งของท่อก่อนเริ่มการเจาะอุโมงค์[ 74 ] [ 75 ]ความล่าช้านี้กินเวลานานกว่าสองปี เนื่องจากคนงานต้องขุดปล่อง แนวตั้งลึก 120 ฟุต (37 เมตร)ลงไปยังหัวตัดของ Bertha เพื่อซ่อมแซมการทรุดตัวถูกค้นพบใน Pioneer Square ซึ่งอาจเกี่ยวข้องกับการขุดเพิ่มเติมนี้[ 76 ]
การเจาะอุโมงค์ได้กลับมาดำเนินการต่อในวันที่ 22 ธันวาคม พ.ศ. 2558 [ 77 ] [ 78 ] การเจาะอุโมงค์ถูกระงับในอีก 23 วันต่อมา คือวันที่ 14 มกราคม พ.ศ. 2559 หลังจากเกิดหลุมยุบขนาดกว้าง 30 ฟุต (9.1 เมตร)บนพื้นดินด้านหน้าเครื่องจักร ทำให้ผู้ว่าการรัฐเจย์ อินสลีสั่งระงับการเจาะจนกว่าผู้รับเหมาจะสามารถทำการวิเคราะห์สาเหตุที่แท้จริงเพื่อแสดงให้เห็นว่าเครื่องจักรสามารถทำงานได้อย่างปลอดภัย[ 79 ]แม้ว่าผู้รับเหมาจะถมหลุมด้วย วัสดุ 250 ลูกบาศก์หลา (190 ลูกบาศก์เมตร)แต่พื้นดินเหนือเครื่องเจาะอุโมงค์ก็ยังคงทรุดตัวลง ตามรายงานของกรมการขนส่งแห่งรัฐวอชิงตัน ข้อจำกัดในการเจาะอุโมงค์ถูกยกเลิกในวันที่ 23 กุมภาพันธ์ พ.ศ. 2559 และการเจาะอุโมงค์ก็กลับมาดำเนินการต่อในวันนั้น[ 80 ]ในช่วงต้นเดือนพฤษภาคม เบอร์ธาได้แล่นผ่านใต้สะพานลอยอลาสกาเวย์ ทำให้ถนนปิดเป็นเวลา 11 วัน เนื่องจากเครื่องจักรมี ระยะห่างในแนวดิ่ง 15 ฟุต (4.6 เมตร)ใต้เสาเข็มของโครงสร้าง[ 81 ]เมื่อวันที่ 4 เมษายน 2560 เครื่องเจาะอุโมงค์ได้ทะลุไปถึงบ่อพักฟื้นที่ปลายด้านเหนือของอุโมงค์ ทำให้กระบวนการขุดเสร็จสมบูรณ์[ 82 ]เครื่องเจาะอุโมงค์ถูกถอดประกอบและนำออกจากพื้นที่ในช่วงสี่เดือนถัดมา[ 83 ]
ดินที่ได้จากการก่อสร้างอุโมงค์ถูกส่งไปถมที่เหมืองหิน CalPortland ในเมือง Port Ludlow ที่อยู่ใกล้เคียง[ 84 ]ในเดือนกรกฎาคม 2016 WSDOT ประเมินว่าอุโมงค์จะแล้วเสร็จและเปิดให้สัญจรได้ในต้นปี 2019 มีรายงานว่าค่าใช้จ่ายเกินงบประมาณประมาณ 223 ล้านดอลลาร์สหรัฐฯ อันเป็นผลมาจากการหยุดชะงักเป็นเวลาสองปี[ 85 ]ความล่าช้าในการก่อสร้างที่เกิดจากการหยุดชะงักของ Bertha ทำให้รัฐบาลต้องเสีย ค่าใช้จ่ายเพิ่มเติม 60 ล้านดอลลาร์สหรัฐฯ ซึ่งได้รับการอนุมัติจากงบประมาณที่เพิ่มขึ้นจากสภานิติบัญญัติ[ 74 ]ความเสียหายต่อเครื่องเจาะอุโมงค์เองนั้นมีมูลค่าประมาณ 642 ล้านดอลลาร์สหรัฐฯ ซึ่งกลายเป็นประเด็นข้อพิพาททางกฎหมายระหว่าง WSDOT และ STP [ 86 ] [ 87 ]เศษชิ้นส่วนของท่อบ่อน้ำเหล็กที่ถูกกระแทกในเดือนธันวาคม 2013 และถูกระบุว่าเป็นสาเหตุที่เป็นไปได้ของการชำรุดของ Bertha ถูกเก็บไว้เป็นหลักฐานที่ไซต์ก่อสร้างและหายไปในภายหลังในปี 2014 [ 86 ] [ 88 ]บันทึกประจำวันโดยละเอียดที่ผู้ช่วยผู้จัดการโครงการของผู้รับเหมาอุโมงค์เก็บไว้ระหว่างเดือนธันวาคม 2013 ถึงเดือนกุมภาพันธ์ 2014 ก็หายไปเช่นกัน[ 88 ]ในเดือนธันวาคม 2019 คณะลูกขุนในThurston Countyตัดสินให้ WSDOT ได้รับค่าเสียหาย 57.2 ล้านดอลลาร์ และพบว่ารัฐบาลของรัฐไม่มีภาระผูกพันที่จะต้องชดเชยค่าใช้จ่ายในการซ่อมแซมที่ STP อ้างไว้ 300 ล้าน ดอลลาร์ [ 74 ]
การเปิดและการดำเนินงาน


บริษัท Seattle Tunnel Partners ประกาศว่างานก่อสร้างอุโมงค์เสร็จสมบูรณ์ไปมากแล้วในเดือนตุลาคม พ.ศ. 2561 [ 89 ]สะพานลอยปิดให้บริการอย่างถาวรในวันที่ 11 มกราคม พ.ศ. 2562 [ 90 ]หลังจากการปิดสะพานลอย ถนน SR 99 บางส่วนถูกปิดการจราจรเป็นเวลาสามสัปดาห์เพื่อให้สามารถขุดทางลาดอุโมงค์ที่ฝังอยู่ใต้ดินที่ทางเข้าด้านเหนือและด้านใต้ รวมถึงการเตรียมการอื่นๆ การปิดดังกล่าวคาดว่าจะทำให้การจราจรติดขัดมากขึ้น และหน่วยงานรัฐบาลท้องถิ่นได้ตอบสนองโดยการขยายบริการขนส่งสาธารณะและทำการเปลี่ยนแปลงการขนส่งอื่นๆ เพื่อรองรับผู้ขับขี่ที่ได้รับผลกระทบ แม้จะมีการคาดการณ์ว่าการจราจรจะติดขัด แต่เวลาในการเดินทางสำหรับพื้นที่ซีแอตเติลก็ไม่ได้สูงกว่าค่าเฉลี่ยอย่างมีนัยสำคัญ โดยผู้เดินทางจำนวนมากเลือกใช้ระบบขนส่งสาธารณะทำงานจากระยะไกลหรือปั่นจักรยานไปทำงาน[ 91 ]

เมื่อวันที่ 2 กุมภาพันธ์ 2562 อุโมงค์ใจกลางเมืองและบางส่วนของสะพานลอยและอุโมงค์ถนนแบตเตอรี่ได้เปิดให้คนเดินเท้าใช้เป็นส่วนหนึ่งของการเฉลิมฉลองและเทศกาลชุมชนที่มีผู้เข้าร่วม 100,000 คน การเฉลิมฉลองประกอบด้วยการวิ่ง 8 กิโลเมตรนิทรรศการศิลปะชั่วคราวรถขายอาหารการแสดงบนถนน นิทรรศการแบบอินเทอร์แอคทีฟ และพิธีตัดริบบิ้นอย่างเป็นทางการ[ 92 ] [ 93 ]ในวันถัดมา มีการแข่งขันจักรยานบนสะพานลอยและในอุโมงค์ใหม่ โดยมีผู้เข้าร่วม 12,000 คน[ 94 ]รัฐบาลยังใช้เงิน 4.4 ล้านดอลลาร์ในการโฆษณาบนป้ายบิลบอร์ดและโฆษณาทางโทรทัศน์และรถโดยสารเพื่อทำการตลาดอุโมงค์ใหม่[ 95 ]
อุโมงค์เปิดให้รถยนต์ที่มุ่งหน้าไปทางเหนือใช้งานได้เวลา 23.00 น. ของวันที่ 3 กุมภาพันธ์ และรถยนต์ที่มุ่งหน้าไปทางใต้ใช้งานได้เวลา 00.15 น. ของวันที่ 4 กุมภาพันธ์[ 96 ]ทางลาดและถนนอื่นๆ ที่เกี่ยวข้องกับโครงการอุโมงค์ รวมถึงการขยายถนน Alaskan Way ไปยัง Terminal 46 และทางข้ามถนน Harrison Street ได้เปิดให้บริการแล้ว[ 97 ]ยกเว้นเพียงทางลงจากทางหลวงหมายเลข 99 ไปยังถนน Dearborn Street ซึ่งเปิดให้บริการในวันที่ 19 กุมภาพันธ์[ 98 ]ในวันแรกของการใช้งานอุโมงค์อย่างเต็มรูปแบบ ปริมาณการจราจรลดลง โดยมีเพียง 22,145 เที่ยวรถ เนื่องจากพายุหิมะที่กำลังเกิดขึ้น รวมถึงความสับสนที่ทางออกด้านซ้าย[ 99 ] [ 100 ]ภายในไม่กี่วัน รายงานเกี่ยวกับควันและหมอกภายในอุโมงค์ทำให้ WSDOT ต้องตรวจสอบข้อบกพร่องที่อาจเกิดขึ้นในระบบระบายอากาศ[ 101 ]ภายในไม่กี่เดือนหลังจากเปิดทำการ ปริมาณการใช้อุโมงค์เพิ่มขึ้นเป็นมากกว่า 70,000 เที่ยวต่อวันในวันธรรมดา และปริมาณรายสัปดาห์เกือบ 500,000 เที่ยวภายในปลายเดือนมีนาคม 2019 [ 102 ] [ 103 ]ยกเว้นค่าผ่านทางในช่วงไม่กี่เดือนแรกของการดำเนินงาน และเริ่มเก็บค่าผ่านทางในวันที่ 9 พฤศจิกายน 2019 [ 104 ] WSDOT วัดปริมาณการจราจรก่อนและหลังเริ่มเก็บค่าผ่านทาง และรายงานว่าปริมาณการจราจรเฉลี่ยในวันธรรมดาในอุโมงค์ลดลง 26 เปอร์เซ็นต์ โดยไม่มีการเพิ่มขึ้นอย่างเห็นได้ชัดบนทางหลวง I-5 ที่อยู่ใกล้เคียง[ 105 ]พบปริมาณการจราจรที่สูงขึ้นบนถนน Alaskan Way และถนนพื้นผิวอื่นๆ โดยเฉพาะในช่วงเวลาเร่งด่วน[ 106 ]
ในปี 2019 WSDOT เริ่มถมอุโมงค์ Battery Street เนื่องจากอุโมงค์แบบเปิดและปิดที่สร้างขึ้นในปี 1952 ไม่เป็นไปตามมาตรฐานความปลอดภัยสมัยใหม่ มีค่าใช้จ่ายในการบำรุงรักษาสูง และไม่จำเป็นอีกต่อไปเนื่องจากมีอุโมงค์ Alaskan Way อยู่แล้ว[ 107 ] [ 108 ]
อุโมงค์ดังกล่าวปิดให้บริการในเวลากลางคืนหลายครั้งในเดือนสิงหาคม พ.ศ. 2568 เพื่อเปลี่ยนพื้นผิวเลนที่สึกหรอด้วยพื้นผิวคอนกรีตใหม่ที่มีลวดลายโดยใช้การพ่นทราย[ 109 ] [ 110 ]
