สายสีแดงเข้ม (กรุงเทพฯ)

เปลี่ยนทางจากชื่ออื่น/เปลี่ยนทางจากการเคลื่อนไหว/การเปลี่ยนเส้นทางที่ไม่สามารถพิมพ์ได้

รถไฟสายสีแดงเข้ม รฟท. (หรือเรียกอีกอย่างว่าสายธานีรัตยา ( ไทย : สถานีรถไฟฟ้าสายธานีรัถยา )) เป็นส่วนหนึ่งของ ระบบรถไฟชานเมือง สายสีแดงเพื่อรองรับเขตกรุงเทพมหานครและปริมณฑล...

สายสีแดงเข้ม (กรุงเทพฯ)

เส้นสีแดงเข้ม SRT
รถไฟสายสีแดงเข้ม (SRT) ที่สถานีรถไฟรังสิต
ภาพรวม
ชื่ออื่นธานีรัตถยาไลน์
ชื่อพื้นเมืองสายธารธยา
สถานะเริ่มดำเนินการ (ระยะที่ 1)
เจ้าของการรถไฟแห่งประเทศไทย
ท้องถิ่นเขตมหานครกรุงเทพ
เทอร์มินี
สถานี10
บริการ
พิมพ์รถไฟโดยสาร
ระบบเส้นสีแดง SRT
ผู้ปฏิบัติงานSRTET - บริษัทรถไฟไฟฟ้า SRT จำกัด
คลังสินค้าจตุจักรกรุงเทพฯ
รถไฟฮิตาชิ เอที100
ประวัติศาสตร์
เปิดแล้ว2 สิงหาคม 2564 (บริการทดลองใช้ฟรี) 29 พฤศจิกายน 2564 (บริการเชิงพาณิชย์) [ 1 ] [ 2 ] ( 2 สิงหาคม 2021 ) ( 29 พฤศจิกายน 2021 )
ทางเทคนิค
ความยาวเส้น26 กม. (16 ไมล์)
จำนวนแทร็ก2
อักขระสูง
ระยะห่างราง1,000 มม. ( 3 ฟุต 3 นิ้ว  )+เก  จวัด 3/8 นิ้ว
การใช้ไฟฟ้าสายส่งไฟฟ้าแรงสูงเหนือศีรษะ25 kV 50 Hz กระแสสลับ
ความเร็วในการทำงาน160 กม./ชม. (99 ไมล์/ชม.)
การส่งสัญญาณThales AlTrac สำหรับERTMS ( ETCS ระดับ 1 ) [ 3 ]
แผนที่เส้นทาง

กม.
ส่วนต่อขยายทางทิศเหนือในอนาคต
32.6
มหาวิทยาลัยธรรมศาสตร์
29.9
เชียงรัก
มหาวิทยาลัยกรุงเทพ
26.2
คลองเหนือ
22.6
รังสิต
19.9
ลักฮ็อก (มหาวิทยาลัยรังสิต)
13.8
ดอนเมือง
11.8
คาน เคฮา
9.9
ลักสี
7.1
ทุ่งซงฮง
5.6
บางเขน
4.1
วัดเสมียนนารี
2.6
จตุจักร
จังก์ชันบางซู
0.0
กรุงเทพมหานคร
อาคารผู้โดยสารกลาง
ประดิพัทธ์
2.7
แซม เซน
3.7
รัชวิธี
โรงพยาบาลรามาธิบดี
รถไฟฟ้าสายสีแดง (SRT Light Red Line)ไปยังสถานีหัวหมาก
ยมมารัต ฮอลต์
สายตะวันออกของSRTลูกศรขวา
5.4
ยมมารัต
อุรุปง ฮอลต์
6.5
โยตเซ่
7.5
หัวลำโพง
ส่วนต่อขยายทางใต้ในอนาคต
คลองสาน
วงศ์เวียนใหญ่
วงศ์เวียนใหญ่
รถไฟฟ้าแม่กลอง
ตลาดพลู
วุทธกัต
ตากสิน
คลองต้นไทร
จอมทอง
วัดไทร
วัต ซิงห์
บางบอน
ข่าน เคฮา
รังซาคาเอะ
รังโฟ
แซม ยาเอค
พรหมแดน
ทุ่งสีทอง
บางน้ำชูเอต
โคกควาย
บ้านโคม
คลองจักร
มหาชัย

รถไฟสายสีแดงเข้ม รฟท. (หรือเรียกอีกอย่างว่าสายธานีรัตยา ( ไทย : สถานีรถไฟฟ้าสายธานีรัถยา )) เป็นส่วนหนึ่งของ ระบบรถไฟชานเมือง สายสีแดงเพื่อรองรับเขตกรุงเทพมหานครและปริมณฑล วิ่งเป็น ระยะ ทาง 26 กม. (16 ไมล์) ระหว่างสถานีกลางกรุงเทพอภิวัฒน์และรังสิต

เฟสแรกของสายนี้เปิดให้บริการทดลองเมื่อวันที่ 2 สิงหาคม 2564 โดยเริ่มให้บริการเชิงพาณิชย์เต็มรูปแบบในวันที่ 29 พฤศจิกายน 2564 [ 4 ]

การเปิดประมูลสำหรับการขยายเส้นทางระยะที่ 2 ระยะทาง 8.84 กม. (5.49 ไมล์) จากรังสิตไปยังมหาวิทยาลัยธรรมศาสตร์ ซึ่งล่าช้ามานาน ได้เริ่มขึ้นในเดือนธันวาคม พ.ศ. 2568 โดยมีกำหนดส่งเอกสารไปยังการรถไฟแห่งประเทศไทย (SRT) ภายในวันที่ 29 ธันวาคม พ.ศ. 2568 และจะประกาศผลผู้ชนะการประมูลในเดือนมกราคม พ.ศ. 2569 [ 5 ]และลงนามในสัญญาในเดือนพฤษภาคม พ.ศ. 2569 คาดว่าจะเริ่มก่อสร้างในเดือนกรกฎาคม พ.ศ. 2569 และใช้เวลา 36 เดือน โดยมีเป้าหมายที่จะเริ่มให้บริการในปี พ.ศ. 2562 [ 6 ] [ 7 ]

การจัดแนวเส้นทาง

ชานชาลา ยกระดับของสถานีจตุจักรบนสายสีแดงเข้ม

รถไฟฟ้าสายสีแดง (รถไฟฟ้า SRT) ช่วงที่ 1 เริ่มต้นที่สถานีกลางกรุงเทพอภิวัฒน์ แห่งใหม่ มุ่งหน้าไปทางเหนือเป็นระยะทาง 26 กิโลเมตร (16.16 ไมล์) ผ่านดอนเมืองและสิ้นสุดที่รังสิตจังหวัดปทุมธานี จากนั้นจะเป็นช่วงที่ 2 ต่อขยายไปทางเหนือจาก รังสิตอีก 8.84 กิโลเมตร (5.49 ไมล์) ไปยังมหาวิทยาลัยธรรมศาสตร์ รังสิต

จากสถานีขนส่งกลางกรุงเทพอภิวัฒน์เส้นทางรถไฟจะขยายไปทางใต้ 11 กิโลเมตร (6.84 ไมล์) ผ่านพญาไทไปยังสถานีหัวลำโพงในส่วนที่ 3 ส่วนที่ 4 ของเส้นทางจะวิ่งไปทางตะวันออกเฉียงใต้จากหัวลำโพง ผ่านวงเวียนใหญ่เป็นระยะทาง 39 กิโลเมตร (24.23 ไมล์) ไปยังมหาชัยจังหวัดสมุทรสาครตามแนวเส้นทางรถไฟมหาชัยในปัจจุบัน

เมื่อสร้างเสร็จสมบูรณ์ เส้นทางรถไฟสายนี้จะวิ่งในแนวเหนือ-ใต้ผ่านกรุงเทพฯ จากวิทยาเขตรังสิต ของมหาวิทยาลัยธรรมศาสตร์ใน จังหวัดปทุมธานีไปยังมหาชัยในจังหวัดสมุทรสาครโดยมีระยะทางรวมเกือบ 87 กิโลเมตร (54.06 ไมล์)

ประวัติศาสตร์

รถไฟฟ้ารุ่น SRT 1000 ที่ผลิตโดยฮิตาชิ กำลังเข้าใกล้สถานีหลักโข่ง (มหาวิทยาลัยรังสิต)บนสายสีแดงเข้ม

ในปี 2547 ร่วมกับ OTP การรถไฟฟ้าระบบรางเบา (SRT) เริ่มวางแผนสร้างเครือข่ายรถไฟฟ้าชานเมืองที่ทันสมัยแห่งใหม่ในกรุงเทพฯ โดยใช้เส้นทางรถไฟฟ้า SRT เดิม เพื่อทดแทนบริการที่มีอยู่เดิมซึ่งมีจำกัด เมื่อวันที่ 7 พฤศจิกายน 2549 คณะรัฐมนตรีไทยได้มีมติอนุมัติกรอบของเครือข่ายใหม่ โดยรถไฟฟ้าสายสีแดงอ่อนจะใช้รถไฟดีเซลราง (DMU) ส่วนรถไฟฟ้าสายสีแดงเข้มจะใช้รถไฟไฟฟ้า (EMU) [ 8 ]ในขณะนั้น คาดว่าการก่อสร้างจะแล้วเสร็จภายใน 15-20 ปี ในเดือนกุมภาพันธ์ 2552 รัฐบาลไทยได้รับเงินกู้ 24,000 ล้านดอลลาร์สหรัฐ (685 ล้านดอลลาร์สหรัฐ) จากรัฐบาลญี่ปุ่นสำหรับส่วนแรกของเส้นทาง 87 กิโลเมตร (54 ไมล์) [ 9 ] [ 10 ]ระยะแรกจากบางซื่อถึงรังสิตได้รับการอนุมัติในปี 2553 แต่ล่าช้าเนื่องจากข้อพิพาททางสัญญาที่ซับซ้อนเป็นเวลา 2.5 ปี

งบประมาณสำหรับโครงการรถไฟฟ้าสายสีแดงระยะที่ 1 เพิ่มขึ้นอย่างต่อเนื่องเนื่องจากความล่าช้าและการปรับปรุงออกแบบโครงการหลายครั้ง จากงบประมาณที่ประเมินไว้เบื้องต้น 59.89 พันล้านบาทในปี 2550 เพิ่มขึ้นเป็น 75.55 พันล้านบาทในปี 2552 และ 80.38 พันล้านบาทในปี 2555 นอกจากนี้ยังมีการของบประมาณเพิ่มเติมอีก 8.14 พันล้านบาทเพื่อเพิ่มจำนวนราง ทำให้งบประมาณสุดท้ายเพิ่มขึ้นเป็น 88.52 พันล้านบาท

งานก่อสร้าง: บางซื่อ ถึง รังสิต

ส่วนของเส้นทาง บางซื่อถึงรังสิต ระยะทาง 26 กิโลเมตร (16 ไมล์) จำนวน 10 สถานีเริ่มก่อสร้างในเดือนพฤษภาคม พ.ศ. 2556 โดยมีกำหนดการก่อสร้างประมาณ 3 ปี และจะแล้วเสร็จภายในสิ้นปี พ.ศ. 2559 งานก่อสร้างล่าช้าไป 2 เดือนเนื่องจากปัญหาการเข้าถึงพื้นที่ก่อสร้างสำหรับผู้รับเหมา และความล่าช้าที่เกี่ยวข้องกับการขับไล่ผู้ที่อาศัยอยู่ในสลัมที่อยู่ในเขตทาง อย่างไรก็ตาม มีความหวังว่าการใช้เสาโฮปเวลล์เก่าบางส่วนจะช่วยเร่งกำหนดการก่อสร้างเบื้องต้นได้[ 11 ]เมื่อสิ้นปี พ.ศ. 2556 โครงการเสร็จไปเพียง 3% และล่าช้ากว่ากำหนดหลายเดือนเนื่องจากกำหนดการที่ยาวนานขึ้นในการรื้อถอนเสาโฮปเวลล์[ 12 ]

ในเดือนมิถุนายน พ.ศ. 2557 การรถไฟฟ้าขนส่งมวลชน (SRT) ได้ขอเงินเพิ่มอีก 8.14 พันล้านบาทเพื่อปรับปรุงเส้นทางรถไฟฟ้าสายสีแดงเข้มเป็น 4 รางแทนที่จะเป็น 3 ราง ดังนั้นจึงมีการออกแบบสถานีใหม่ทั้งหมดและจัดให้มีชานชาลาที่ยาวขึ้นสำหรับสถานีปลายทางบางซื่อเพื่อรองรับเส้นทางรถไฟฟ้าความเร็วสูงในอนาคต[ 13 ]คำขอ 8.14 พันล้านบาทประกอบด้วย: 4.32 พันล้านบาทสำหรับสัญญาที่ 1 (การปรับปรุงสถานีบางซื่อเพื่อรองรับรถไฟความเร็วสูง); 3.35 พันล้านบาทสำหรับสัญญาที่ 2 (รางที่ 4 และการออกแบบสถานีใหม่) และ 473 ล้านบาทสำหรับสัญญาที่ 3

ในเดือนกันยายน พ.ศ. 2560 ความคืบหน้าของงานโยธาอยู่ที่ 88.63% [ 14 ]ณ สิ้นเดือนกันยายน พ.ศ. 2562 งานโยธาเกือบเสร็จสมบูรณ์ที่ 99.56% และการติดตั้งระบบไฟฟ้าและสัญญาณอยู่ที่ 45.60% [ 15 ]ณ เดือนกรกฎาคม พ.ศ. 2563 การติดตั้งระบบไฟฟ้าและสัญญาณเสร็จสมบูรณ์ที่ 85.12% [ 16 ]ณ เดือนตุลาคม พ.ศ. 2563 การไฟฟ้าส่วนภูมิภาค (MEA) ได้ติดตั้งระบบจ่ายไฟสำหรับสายส่งแล้ว 90% โดยการติดตั้งทั้งหมดจะเสร็จสมบูรณ์ภายในเดือนพฤศจิกายน พ.ศ. 2563 [ 17 ]

ในช่วงกลางเดือนพฤศจิกายน พ.ศ. 2563 รัฐมนตรีว่าการกระทรวงคมนาคมประกาศว่าการทดลองเดินรถฟรีจะเริ่มตั้งแต่เดือนมีนาคม พ.ศ. 2564 โดยคาดว่าจะเริ่มให้บริการเต็มรูปแบบตั้งแต่เดือนพฤศจิกายน พ.ศ. 2564 [ 18 ]ในช่วงปลายเดือนกุมภาพันธ์ พ.ศ. 2564 SRT ยืนยันว่าการทดลองเดินรถฟรีจะเริ่มในวันที่ 26 มีนาคม พ.ศ. 2564 และจะเริ่มให้บริการเชิงพาณิชย์เต็มรูปแบบในวันที่ 28 กรกฎาคม พ.ศ. 2564 [ 19 ]อย่างไรก็ตาม ในเดือนกรกฎาคม พ.ศ. 2564 SRT ได้เลื่อนการทดลองเดินรถฟรีออกไปอีกครั้งจนถึงวันที่ 2 สิงหาคม พ.ศ. 2564 [ 20 ] [ 7 ]

สถานีกลางกรุงเทพอภิวัฒน์ (สถานีปลายทางระหว่างเมืองแห่งใหม่ของกรุงเทพฯ)

สัญญาฉบับที่ 1 ของโครงการนี้เป็นการก่อสร้างสถานีขนส่งระหว่างเมืองแห่งใหม่ 4 ชั้น เพื่อรองรับรถไฟระหว่างเมืองของ SRT ทุกขบวน รถไฟชานเมืองสายสีแดงของ SRT และ ส่วนต่อขยาย ของ Airport Rail Link (กรุงเทพฯ) ที่ยังไม่ได้สร้าง กระบวนการทำสัญญาที่ล่าช้าได้ลงนามในที่สุดในเดือนมกราคม 2556 [ 21 ]ในเดือนสิงหาคม 2556 การรถไฟแห่งประเทศไทย (SRT) ได้ขอเงินทุนเพิ่มเติมสำหรับโครงการนี้เพื่อออกแบบใหม่ โดยขยายชานชาลาชั้นบนให้มีความยาว 400-600 เมตร เพื่อรองรับเส้นทางรถไฟความเร็วสูงที่วางแผนไว้ในอนาคต[ 22 ] (ในที่สุดก็มีการขอเงินทุนในเดือนมิถุนายน 2557 - ดูส่วนด้านบน)

ในเดือนมีนาคม พ.ศ. 2556 สถานีรถไฟใหญ่บางซื่อ แห่งใหม่ ได้เริ่มก่อสร้าง ระหว่างเดือนมีนาคมถึงมิถุนายน งานขุดดินเพื่อวางรากฐานของสถานีเกิดความล่าช้าเนื่องจากการขุดพบระเบิดที่ยังไม่ระเบิดจำนวนมากจากสงครามโลกครั้งที่ 2 ซึ่งจำเป็นต้องให้หน่วยเก็บกู้ระเบิดของกองทัพบกไทยดำเนินการเก็บกู้อย่างปลอดภัย[ 23 ] [ 24 ] [ 25 ]ในเดือนกรกฎาคม พ.ศ. 2557 การก่อสร้างล่าช้ากว่ากำหนด 10%

เดิมทีสถานีใหม่มีกำหนดเปิดให้บริการภายในสิ้นปี 2559 แต่เนื่องจากงานออกแบบใหม่ที่กล่าวมาข้างต้นและความล่าช้าอื่นๆ ทำให้กำหนดการเปิดให้บริการที่คาดไว้คือปี 2563 ในเดือนกันยายน 2560 ความคืบหน้าในการก่อสร้างงานโยธาของสถานีอยู่ที่ 57.50% [ 14 ]ณ สิ้นเดือนกันยายน 2562 งานโยธาอยู่ที่ 86.01% [ 15 ]ณ เดือนกรกฎาคม 2563 งานโยธาเกือบเสร็จสมบูรณ์ที่ 99.8% [ 26 ]

การก่อสร้างสถานีเสร็จสมบูรณ์ในเดือนสิงหาคม พ.ศ. 2564 [ 27 ]

รถไฟ

รถไฟสายสีแดงเข้ม (SRT Dark Red Line ) ที่ สถานีรังสิต

สัญญาฉบับที่ 3 สำหรับสายสีแดงเข้ม คือ สัญญาด้านไฟฟ้าและระบบ (E&S) และการจัดซื้อรถไฟ EMU ซึ่งรวมถึงระบบไฟฟ้าเหนือศีรษะแบบสายส่งเหนือศีรษะด้วยระบุ 25 kV 50 Hz ACในเดือนเมษายน 2557 เหลือผู้เสนอราคาเพียง 2 ราย แต่กลุ่มผู้เสนอราคากลุ่มหนึ่งถูกตัดสิทธิ์เนื่องจากสมาชิกคนหนึ่งในกลุ่ม (Maru Beni Corp) มีประวัติถูกตัดสินว่ามีความผิดฐานรับสินบนในกระบวนการประมูลของอินโดนีเซีย [ 12 ]

ส่งผลให้กลุ่มบริษัท MHSC (มิตซูบิชิ ฮิตาชิ และซูมิโตโมะ) เป็นผู้เสนอราคาเพียงรายเดียวที่มีคุณสมบัติเหมาะสมสำหรับสัญญา อย่างไรก็ตาม ราคาเสนอของพวกเขาที่ 28,899 ล้านบาทนั้นสูงกว่าราคาเฉลี่ยของ SRT ที่ 26,000 ล้านบาท ซึ่งกำหนดไว้ในปี 2553 กลุ่มบริษัท MHSC โต้แย้งว่าราคาเสนอของพวกเขาสะท้อนถึงราคาในปี 2556 หลังจากการปรับขึ้นค่าแรงขั้นต่ำในเดือนมกราคม 2555 ในที่สุดในเดือนกรกฎาคม 2557 หลังจากความล่าช้าในกระบวนการประมูลที่ยาวนานถึง 2 ปีJICAก็อนุมัติเงินกู้สำหรับสัญญาที่ 3 [ 28 ]อย่างไรก็ตาม การรัฐประหารในเดือนพฤษภาคม 2557 ทำให้การสรุปผลล่าช้า ส่งผลให้ต้องมีการตรวจสอบและเจรจาต่อรองเพิ่มเติม ภายในกลางปี ​​2559 การเจรจาได้สิ้นสุดลง และฮิตาชิสัญญาว่ารถไฟทั้งหมดสำหรับสายสีแดงเข้มจะถูกส่งมอบภายในปี 2563 [ 29 ]สัญญาระบุรถไฟ EMU จำนวน 25 ขบวน ประกอบด้วยชุด 4 ตู้จำนวน 10 ชุด และชุด 6 ตู้จำนวน 15 ชุด รวมทั้งหมด 130 ตู้

ในช่วงปลายเดือนกันยายน พ.ศ. 2562 รถไฟชุดแรก 2 ชุดถูกส่งมาจากญี่ปุ่น[ 30 ]และทั้งสองชุดมาถึงท่าเรือแหลมฉบังในประเทศไทยเมื่อวันที่ 12 ตุลาคม พ.ศ. 2562 เพื่อส่งต่อไปยังกรุงเทพฯ[ 31 ]ภายในเดือนมีนาคม พ.ศ. 2563 มีการส่งมอบรถไฟไปแล้ว 5 ชุด[ 32 ]

ณ เดือนกรกฎาคม พ.ศ. 2563 มีการส่งมอบรถไฟไปแล้ว 13 ชุด โดยเป็นรถไฟ 6 ตู้ 7 ชุด และรถไฟ 4 ตู้ 6 ชุด จากทั้งหมด 25 ชุด และคาดว่าจะส่งมอบอีก 2 ชุดภายในเดือนสิงหาคม พ.ศ. 2563 [ 16 ]ณ สิ้นเดือนกันยายน พ.ศ. 2563 มีการส่งมอบรถไฟไปแล้ว 21 ชุด โดยเป็นรถไฟ 6 ตู้ 13 ชุด และรถไฟ 4 ตู้ 8 ชุด และคาดว่าจะส่งมอบอีก 4 ชุดสุดท้ายในเดือนตุลาคม[ 33 ]

การดำเนินการ

รถไฟให้บริการระหว่างเวลา 5:30 น. ถึง 24:00 น. โดยมีรถออกทุก 20 นาที ยกเว้นช่วงเวลาเร่งด่วน (7:00 น. ถึง 9:00 น. และ 17:00 น. ถึง 19:00 น.) ซึ่งรถจะออกทุก 12 นาที

ค่าโดยสารของสายนี้คงที่ที่ 20 บาทจนถึงวันที่ 30 กันยายน พ.ศ. 2568 จากนั้นจึงเปลี่ยนเป็นค่าโดยสารตั้งแต่ 12-42 บาท โดยมีส่วนลดสำหรับนักเรียนและผู้สูงอายุ[ 34 ]

จำนวนผู้โดยสาร

ในวันแรกของการทดลองใช้งานฟรีเต็มรูปแบบเมื่อวันที่ 3 สิงหาคม 2564 มีผู้โดยสารทั้งหมด 2,914 คน และในวันที่ 4 สิงหาคม มีผู้โดยสารใช้บริการ 2,856 คน[ 35 ]ภายในสิ้นเดือนกันยายน จำนวนผู้โดยสารเพิ่มขึ้นเป็นประมาณ 4,500-5,000 คนต่อวัน[ 36 ]ในช่วง 10 เดือนแรกของการดำเนินงานจนถึงเดือนกันยายน 2565 สายสีแดงทั้งสองสายมีผู้โดยสารมากกว่า 3.2 ล้านคน และบริการตรงเวลา 99.45% ตามข้อมูลของ SRT [ 37 ]ภายในสิ้นเดือนกันยายน 2565 สายนี้มีผู้โดยสารเฉลี่ยเพียง 309,000 คนต่อเดือน[ 38 ]ภายในเดือนมกราคม 2566 จำนวนผู้โดยสารเฉลี่ยต่อวันเพิ่มขึ้นเป็นประมาณ 22,000 ถึง 23,000 คนในวันธรรมดา[ 39 ]ณ สิ้นเดือนเมษายน พ.ศ. 2566 จำนวนผู้โดยสารประจำวันธรรมดาอยู่ที่ 4,000 คนสำหรับสถานีดอนเมือง และ 2,500 คนสำหรับสถานีรังสิต[ 40 ]

จำนวนผู้โดยสารสายสีแดงเข้ม SRT [ 41 ]

ปี หนึ่งในสี่ จำนวนผู้โดยสารรายไตรมาส จำนวนผู้โดยสารรายวัน จำนวนผู้โดยสารประจำปี หมายเหตุ
2022ไตรมาสที่ 1750,070 8,334 4,419,197
ไตรมาสที่ 2935,332 10,278
ไตรมาสที่ 31,306,002 14,196
ไตรมาสที่ 41,427,793 15,519
2023ไตรมาสที่ 11,557,481 17,305 6,636,376
ไตรมาสที่ 21,455,483 15,994
ไตรมาสที่ 31,665,625 18,105
ไตรมาสที่ 41,957,787 21,280
2024ไตรมาสที่ 12,155,598 24,004 9,238,671
ไตรมาสที่ 22,093,599 23,016
ไตรมาสที่ 32,410,818 26,501
ไตรมาสที่ 42,534,129 27,555
2025ไตรมาสที่ 12,668,554 29,670 10,397,173
ไตรมาสที่ 22,410,818 26,501
ไตรมาสที่ 32,680,293 29,132
ไตรมาสที่ 42,637,508 28,693 ค่าโดยสารคงที่ 20 บาทบนสายสีแดงและสีม่วงสิ้นสุดลงเมื่อวันที่ 30 กันยายน พ.ศ. 2568 [ 42 ]
2026ไตรมาสที่ 12,281,421 25,349 3,605,211 [หมายเหตุ 1 ]
ไตรมาสที่ 21,323,790 21,701
ไตรมาสที่ 3
ไตรมาสที่ 4

หมายเหตุ: สถิติผู้โดยสารสายสีแดงเข้มไม่รวมผู้ใช้บัตร GATE EMV KTB การรถไฟแห่งประเทศไทยไม่ได้เผยแพร่ตัวเลขแยกต่างหากสำหรับผู้โดยสารที่ใช้บัตร GATE EMV KTB ในสายสีแดงเข้มและสายสีแดงอ่อน ณ ไตรมาสที่ 1 ปี 2569 มีผู้ใช้บริการเฉลี่ยวันละ 9,753 คนในทั้งสองสาย

ส่วนขยายในอนาคต

ในเดือนกรกฎาคม พ.ศ. 2559 คณะรัฐมนตรีไทยอนุมัติส่วนแรกของการขยายเส้นทางรถไฟฟ้าสายใต้จากบางซื่อไปยังหัวลำโพง อย่างไรก็ตาม การขยายเส้นทางรถไฟฟ้าสายเหนือระยะทาง 10 กิโลเมตร (6.2 ไมล์) จำนวน 4 สถานี จากรังสิตไปยังมหาวิทยาลัยธรรมศาสตร์ (ระยะที่ 2) จะถูกก่อสร้างก่อน

ส่วนการก่อสร้างตามM-Map : [ 43 ]

เฟสเซ็กเมนต์ความยาวความคืบหน้า
ฉัน รังสิต-บางซู 26 กม. (16.16 ไมล์) เริ่มดำเนินการเต็มรูปแบบ: 29 พฤศจิกายน 2021
2. มหาวิทยาลัยธรรมศาสตร์-รังสิต 8.84 กม. (5.49 ไมล์) เริ่มก่อสร้างวันที่ 15 กรกฎาคม 2569
3. บางซื่อ-หัวลำโพง 11 กิโลเมตร (6.84 ไมล์) วางแผนไว้
IV หัวลำโพง–บางบอน 18 กิโลเมตร (11.18 ไมล์) วางแผนไว้
วี บางบอน–มหาชัย 20 กม. (12.43 ไมล์) วางแผนไว้
วีไอ มหาชัย-แม่กลอง 24 กม. (14.91 ไมล์) เสนอแนะ - ไม่น่าจะสร้างจริง
7. แม่กลอง–ปากโถ 22 กม. (13.67 ไมล์)

ระยะที่ 2 มหาวิทยาลัยรังสิต-ธรรมศาสตร์

คณะรัฐมนตรีอนุมัติการขยายเส้นทาง 8.84 กม. (5.49 ไมล์) จำนวน 4 สถานีในปี 2559 โดยคาดว่าจะเปิดประมูลภายในเดือนกันยายน 2561 [ 44 ]จากนั้นการขยายเส้นทางไปยังมหาวิทยาลัยธรรมศาสตร์จะถูกเปิดประมูลในช่วงครึ่งหลังของปี 2562 [ 45 ]อย่างไรก็ตาม การประมูลถูกเลื่อนออกไปอีกจนถึงปี 2564 เนื่องจากรัฐมนตรีว่าการกระทรวงคมนาคมขอให้กรมการรถไฟแห่งใหม่ตรวจสอบการดำเนินการประมูลแบบ PPP สำหรับการขยายเส้นทาง[ 46 ]

อย่างไรก็ตาม การประมูลถูกเลื่อนออกไปอีกครั้งจนถึงปี 2021 เนื่องจากรัฐมนตรีว่าการกระทรวงคมนาคมได้ขอให้กรมการรถไฟแห่งใหม่ตรวจสอบการดำเนินการประมูลแบบ PPP สำหรับส่วนต่อขยายนี้[ 46 ]การตัดสินใจเปลี่ยนส่วนต่อขยายเป็นโครงการ PPP และเปิดประมูลการดำเนินงานของสายรถไฟพร้อมสัมปทาน 50 ปีนั้นถูกคัดค้านโดยการรถไฟแห่งประเทศไทยและสหภาพแรงงานการรถไฟแห่งประเทศไทย เมื่อวันที่ 10 กุมภาพันธ์ 2021 กรมการรถไฟได้ประกาศว่าในเดือนเมษายน 2021 การรถไฟแห่งประเทศไทยจะออกประกาศประมูลส่วนต่อขยายทางเหนือไปยังมหาวิทยาลัยธรรมศาสตร์และส่วนต่อขยายทางใต้ไปยังสถานีหัวลำโพง[ 47 ]อย่างไรก็ตาม กระบวนการประมูลแบบ PPP ยังอยู่ระหว่างการพิจารณาเพิ่มเติม

ในเดือนตุลาคม 2021 SRT ประกาศว่าการประกวดราคา PPP จะไม่เปิดเผยจนกว่าจะถึงเดือนมิถุนายน 2022 โดยมีเป้าหมายที่จะลงนามในสัญญาสำหรับการขยายเส้นทาง (ด้วยสัญญาเช่า 50 ปี) ในเดือนกรกฎาคม 2023 [ 48 ]อย่างไรก็ตาม เรื่องนี้ถูกเลื่อนออกไปอีกครั้งเป็นการเปิดเผยการประกวดราคาครั้งแรกในเดือนตุลาคม 2022 [ 49 ]และต่อมาเป็นเดือนธันวาคม 2022 [ 50 ]ในช่วงปลายเดือนตุลาคม 2022 SRT ได้เลื่อนกรอบเวลาการประกวดราคาออกไปอีกครั้งเป็นเดือนกุมภาพันธ์ 2023 โดยมีเป้าหมายที่จะลงนามในสัญญาภายในเดือนพฤษภาคม 2023 แต่กรอบเวลานั้นขึ้นอยู่กับการอนุมัติงบประมาณที่ปรับปรุงใหม่สำหรับการขยายเส้นทางจากคณะรัฐมนตรี[ 51 ]ในขณะเดียวกัน SRT ได้ตัดสินใจเลื่อนการประมูลสัมปทานการดำเนินงาน 50 ปีและรถไฟ EMU ใหม่ไปเป็นเดือนธันวาคม 2024 เมื่อมีการทำสัญญาสัมปทานแล้ว SRTET จะยุติการดำเนินงานของสายนี้

ด้วยการเลือกตั้งระดับชาติในวันที่ 14 พฤษภาคม 2566 และกรอบเวลาที่คาดว่าจะใช้ในการจัดตั้งรัฐบาลใหม่ ทำให้ไม่น่าเป็นไปได้ที่จะมีการออกประกวดราคาจนกว่าจะถึงปลายปี 2566 ในช่วงปลายเดือนมิถุนายน แหล่งข่าวจากกระทรวงคมนาคมระบุว่า การต่อเติมน่าจะนำเข้าสู่คณะรัฐมนตรีในเดือนตุลาคม 2566 เพื่อขออนุมัติงบประมาณใหม่จำนวน 6.5 พันล้านบาทสำหรับการต่อเติม หากได้รับอนุมัติ คาดว่าจะมีการออกประกวดราคาในไตรมาสแรกของปี 2567 [ 52 ]

การเปิดประมูลเฟส 2 เริ่มขึ้นในเดือนธันวาคม พ.ศ. 2568 โดยมีกำหนดส่งเอกสารภายในวันที่ 29 ธันวาคม พ.ศ. 2568 และปิดการประมูลภายในเดือนกุมภาพันธ์ พ.ศ. 2569 [ 6 ]ในเดือนมีนาคม พ.ศ. 2569 กระทรวงคมนาคมได้ประกาศผลการประมูลส่วนต่อขยายอย่างเป็นทางการ บริษัท ยูนีค เอ็นจิเนียริ่ง แอนด์ คอนสตรัคชั่น จำกัด (มหาชน) ได้รับสัญญาด้วยราคาประมูลที่ชนะ 6.057 พันล้านบาท โดยกำหนดการก่อสร้างส่วนต่อขยายระยะทาง 8.84 กิโลเมตรนี้จะใช้เวลา 3 ปี[ 53 ] [ 54 ]

ระยะที่ 3 บางซื่อ-หัวลำโพง

ส่วนต่อขยายทางใต้ระยะทาง 11.0 กม. (6.84 ไมล์) จำนวน 7 สถานีไปยังสถานีหัวลำโพง ได้รับการอนุมัติจากคณะรัฐมนตรีในปี 2559 อย่างไรก็ตาม ส่วนต่อขยายทางเหนือไปยังมหาวิทยาลัยธรรมศาสตร์จะสร้างเสร็จก่อนส่วนนี้[ 44 ]ความเป็นไปได้ของเส้นทางและแนวเส้นทางยังอยู่ระหว่างการศึกษา

ในเดือนกุมภาพันธ์ พ.ศ. 2569 การรถไฟฟ้าระบบรางเบา (SRT) เสนอให้ย้ายแผนปัจจุบันของสถานีราชวิถีไปทางด้านทิศใต้ของทางแยกอุปไฮเชษฐ์ประมาณ 100 เมตร เพื่อให้เป็นศูนย์กลางการขนส่งที่สำคัญสำหรับโรงพยาบาลรามาธิบดีคณะวิทยาศาสตร์ มหาวิทยาลัยมหิดล และสำนักงานใหญ่กระทรวงการต่างประเทศ สถานีที่เสนอใหม่นี้จะเปลี่ยนชื่อเป็นสถานีรามาธิบดี[ 55 ]

ส่วนต่อขยายเฟส III เป็นส่วนหนึ่งของส่วนที่เรียกว่า “ส่วนที่ขาดหายไป” ของเครือข่ายรถไฟฟ้าสายสีแดง SRT โครงการนี้ทับซ้อนกับส่วนบางซื่อ-หัวหมากของรถไฟฟ้าสายสีแดงเบา รวมถึงทางรถไฟสนามบินทั้งสามสายด้วย[ 56 ]

ส่วนเชื่อมต่อที่ขาดหายไปซึ่งล่าช้ามานาน กลับมาได้รับความสนใจอีกครั้งหลังจากเกิดอุบัติเหตุรถไฟชนกันที่ทางข้ามระดับสถานีมักกะสันต์ใจกลางกรุงเทพฯ ในปี 2026 ซึ่งทางข้ามระดับนี้และอีก 27 แห่งในเมือง มีเป้าหมายที่จะถูกกำจัดออกไปโดยส่วนเชื่อมต่อที่ขาดหายไปของรถไฟฟ้าสายสีแดง

การรถไฟแห่งประเทศไทยได้เสนอแผนงานเพื่อดำเนินการศึกษาความเป็นไปได้ของเส้นทางรถไฟให้แล้วเสร็จเพื่อนำเสนอต่อคณะรัฐมนตรีในปี 2561 เปิดประมูลงานก่อสร้างในปี 2562 โดยมีเป้าหมายที่จะดำเนินโครงการให้แล้วเสร็จในปี 2567 [ 57 ]

ระยะที่ 4 และ 5 หัวลำโพง-บางบอน-มหาชัย

ช่วงสุดท้ายของเส้นทางรถไฟจะวิ่งไปทางทิศตะวันออกเฉียงใต้เป็นระยะทาง 39.0 กิโลเมตร (24.23 ไมล์) จากหัวลำโพงไปยังมหาชัยในจังหวัดสมุทรสาครโดยผ่านวงศ์เวียนใหญ่ตามแนวเส้นทางรถไฟมหาชัยในปัจจุบัน

ศักยภาพส่วนขยายมหาชัย-ราชบุรี

สำนักงานนโยบายและการวางแผนการขนส่งและการจราจร (OTP) ได้ศึกษาการปรับปรุงและก่อสร้างเส้นทางรถไฟแม่กลอง[ 58 ]ซึ่งจะสร้างผ่านจังหวัดสมุทรสาคร สมุทรสงคราม และราชบุรี โดยจะใช้เส้นทางเลี่ยงในจังหวัดสมุทรสาครโดยเบี่ยงจากเส้นทางรถไฟเดิมประมาณ 31 กิโลเมตร (19 ไมล์) ระหว่างสถานีรถไฟบ้านคมและสถานีรถไฟคลองจากเส้นทางจะยกระดับข้ามถนนเอกชัยและเบี่ยงไปตามเส้นทางถนนพระราม 2บริเวณกิโลเมตรที่ 26+800 ถึง 32+160 จากนั้นจึงเบี่ยงไปทางซ้ายตรงไปเชื่อมต่อกับเส้นทางรถไฟเดิม

จากสมุทรสงครามเส้นทางที่เสนอจะสร้างข้ามแม่น้ำแม่กลอง ทางเลือกที่สามคาดว่าจะนำมาใช้ ซึ่งก็คือการเลี่ยงเมืองสมุทรสงครามโดยแยกออกจากเส้นทางรถไฟเดิมประมาณ 66 กิโลเมตรหลังจากผ่านสถานีรถไฟบางกระบูรซึ่งจะเป็นทางรถไฟยกระดับเลียบทางหลวงหมายเลข 325 ข้ามคลองแม่กลองและทางหลวงหมายเลข 325 ที่ทางแยกไปยังอำเภอดำเนินสะดวก ประมาณ 40 + 850 กิโลเมตร และข้ามแม่น้ำแม่กลอง จากนั้นจะกลับลงสู่ระดับพื้นดินและสิ้นสุดที่สถานีรถไฟปากโถจังหวัดราชบุรี ซึ่งจะสร้างทางรถไฟขนานกับทางหลวงหมายเลข 3093 และจะมีสถานีรถไฟใหม่เพิ่มอีก 3 แห่งในส่วนนี้ มูลค่ารวมของโครงการนี้คาดว่าจะอยู่ที่ประมาณ 42,243 ล้านบาท[ 59 ]

เมื่อสร้างเสร็จแล้ว จะเป็นเส้นทางรถไฟสายใต้ใหม่ ซึ่งจะช่วยย่นระยะทางของเส้นทางรถไฟเดิมที่วิ่งผ่านนครปฐมและราชบุรี ก่อนจะไปถึงสถานีปากโถ เส้นทางรถไฟสายใต้ใหม่นี้จะช่วยลดระยะทางลงประมาณ 43 กิโลเมตร และเป้าหมายของโครงการยังรวมถึงการพัฒนาศูนย์กลางการขนส่งภาคตะวันตกเฉียงใต้ด้วย อย่างไรก็ตาม ณ ปี 2559 การขยายเส้นทางรถไฟสายใต้ตามแผนนี้มีโอกาสน้อยมากที่จะสร้างเสร็จ เนื่องจากเมื่อคณะรัฐมนตรีอนุมัติการขยายเส้นทางไปทางเหนือถึงมหาวิทยาลัยธรรมศาสตร์และการขยายเส้นทางไปทางใต้ถึงหัวลำโพงนั้น มีเพียงขอบเขตโครงการเดิมที่ไปถึงมหาชัยเท่านั้นที่ถูกนำมาอ้างอิง

รายชื่อสถานี

ปัจจุบัน รถไฟให้บริการทุกสถานี คาดว่ารถไฟด่วนจะเริ่มให้บริการหลังจากดำเนินการในขั้นตอนเพิ่มเติมเสร็จสมบูรณ์

รหัสชื่อสถานีแบบไทยรถไฟด่วน

(วางแผนไว้)

รถไฟในเมืองโอนย้ายที่ตั้ง
ระยะที่ 2 - ส่วนขยายทางเหนือ
อาร์เอ็น14 มหาวิทยาลัยธรรมศาสตร์มหาวิทยาลัยธรรมศาสตร์ศูนย์รังสิต ปทุมธานี
อาร์เอ็น13 เชียงรักเจียงกะ
อาร์เอ็น12 มหาวิทยาลัยกรุงเทพมหาวิทยาลัยกรุงเทพ
อาร์เอ็น11 คลองเหนือคลองหนึ่ง
ระยะที่ 1
อาร์เอ็น10 รังสิตรीडสิต ปทุมธานี
อาร์เอ็น09 ลักฮ็อก (มหาวิทยาลัยรังสิต)หลักหก (มหาวิทยาลัยรังสิต)
อาร์เอ็น08 ดอนเมืองดีเมือง สนามบินนานาชาติดอนเมือง

 ARL  (งานเบื้องต้น)

กรุงเทพฯ
อาร์เอ็น07 คาน เคฮาชิงช้า
อาร์เอ็น06 ลักสีหลักสี่  รถไฟฟ้า MRT
อาร์เอ็น05 ทุ่งซงฮงทุ่งสองห้อง
อาร์เอ็น04 บางเขนบางเขน  MRT  :บางเขน(เฟสออกแบบ)
อาร์เอ็น03 วัดเสมียนนารีวัดเสมียนนารี
อาร์เอ็น02 จตุจักรจตุ คอร์ส
อาร์เอ็น01 บางซื่อ ( กรุงเทพ อภิวัฒน์ ) กรุงเทพอภิวัฒน์  รถไฟฟ้า MRTสายบางซู

 ARL  (งานเบื้องต้น)

อาร์เอส01
ระยะที่ 3 - ส่วนขยายทางใต้
อาร์เอส02 ประดิพัทธ์ประดิพัทธ์  เอสอาร์ที กรุงเทพฯ
อาร์เอส03 แซม เซนสามเสน  เอสอาร์ที
อาร์เอส04 รัชวิธีราช ติ  เอสอาร์ที
อาร์เอส05 ยมมารัตยมราช  รถไฟฟ้า MRT สายยมราช (ได้รับอนุมัติการประมูลแล้ว)
อาร์เอส06 ยอตเซยศเส  BTS  :ยอตเซ(ส่วนขยายที่เสนอ)
อาร์เอส07 หัวลำโพงหัวซู  รถไฟฟ้า MRT สายหัวลำโพง
ระยะที่ 4
อาร์เอส08 คลองสานคลองตัน  บู๊ทส์ กรุงเทพฯ
อาร์เอส09 วงศ์เวียนใหญ่วงเวียนใหญ่  บู๊ทส์  :วงศ์เวียนใหญ่

 รถไฟฟ้า MRT สายวงศ์เวียนใหญ่(อยู่ระหว่างการก่อสร้าง)

อาร์เอส10 ตลาดพลูตลาดพลู  BTS  :Talat Phlu
อาร์เอส11 ตากสินทิชิน  BTS  :วุตถาคต
อาร์เอส12 จอมทองจอมทอง
อาร์เอส13 วัดไทรวัดไทร
อาร์เอส14 วัดสิงห์วัดสิงห์
อาร์เอส15 บางบอนบางบ
ระยะที่ 5
อาร์เอส16 รังซาคาเอะฝนสะแก กรุงเทพฯ
อาร์เอส17 รังโฟจิตใจโพธิ์
อาร์เอส18 แซม ยาเอคสามต่อ
อาร์เอส19 พรหมแดนต่อ
อาร์เอส20 ทุ่งสีทองฟันซี่ สมุทรสาคร
อาร์เอส21 บางน้ำชูเอตแบงส์
อาร์เอส22 โคกควายสตรีม
อาร์เอส23 เอกชัยเยช
อาร์เอส24 มหาชัยมหาชัย
เฟสที่ 6 (ไม่น่าจะสร้างได้)
x ทา ชาลอมท่าฉลม สมุทรสาคร
x นกเล็กเล็ก ๆ
x ซี คอตสีคต
x บางกระเจ้าบางกระเจ้า
x บันโบบ้านบ้าน
x บังโธรัตบางต.
x บ้านกาหลงบ้านกาซู
x บ้านนากวางบ้านนาขวาง
x บ้านนาโคกบ้านนาโคก
x บ้านเกตเมืองบ้านเขตเมือง สมุทรสงคราม
x ลาดใหญ่ขนาดใหญ่
x บางกระบุนบาง ร.
x แม่กลองอาจารย์สอน
เฟสที่ 7 (ไม่น่าจะสร้างได้)
x บางข่านทองบังคาทอง สมุทรสงคราม
x ไพล่พงษ์พังปลายพงษ์พาง
x วัดเปลงเพลง ราชบุรี
x ปาก โถเชสส์ สายใต้ของSRT

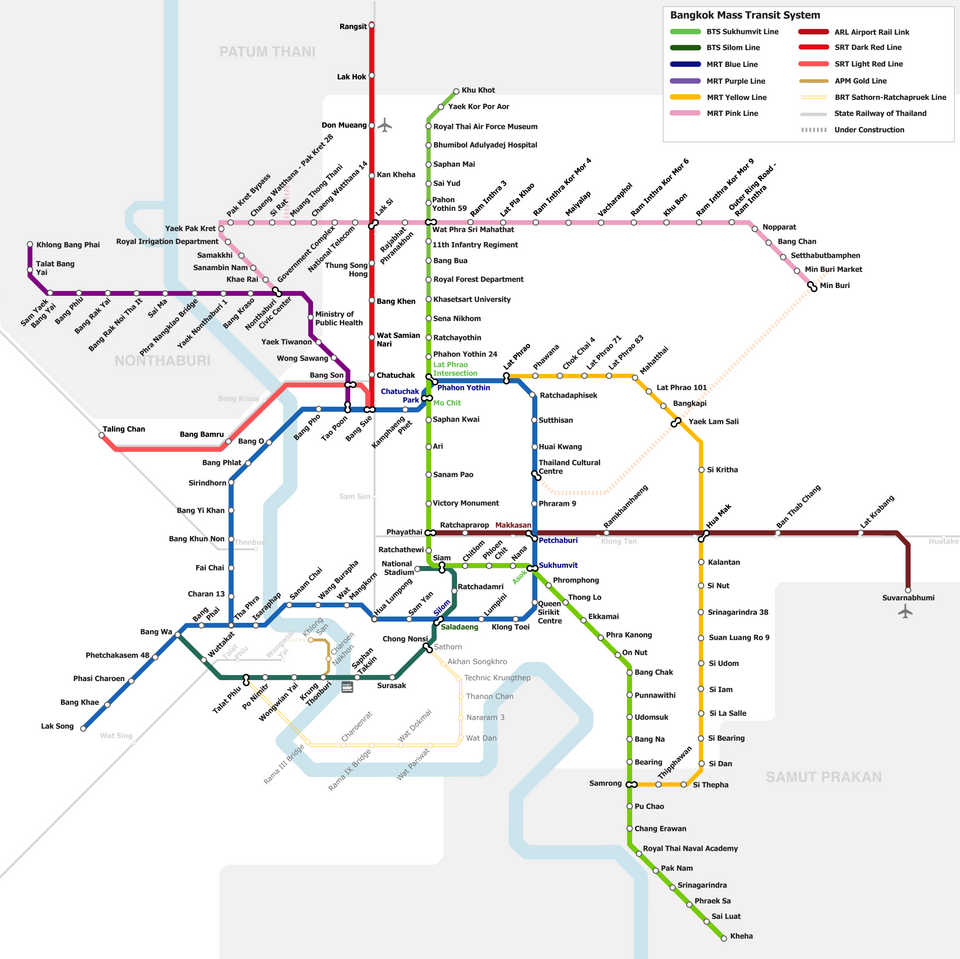

แผนที่เครือข่าย

ดูเพิ่มเติม

หมายเหตุ

  1. ^ ข้อมูลณ เดือนพฤษภาคม 2569

เอกสารอ้างอิง

  1. ^ "กรกฎาคมนี้รถไฟฟ้าสีแดงเปิดทดลองขึ้นฟรีจริงปลายปี" . www.thairath.co.th/ . 3 พฤษภาคม 2564
  2. ^ "รถไฟฟ้าสายสีแดงจะเริ่มเก็บค่าโดยสารตั้งแต่วันที่ 29 พฤศจิกายน"บางกอกโพสต์ 18 พฤศจิกายน 2021
  3. ^ "รถไฟชานเมืองของกรุงเทพฯ จะเพิ่มความจุได้สูงสุดถึง 40% ด้วยความร่วมมือกับบริษัท ธาเลส" (ข่าวประชาสัมพันธ์) ธาเลส 24 พฤษภาคม 2561
  4. ^ "รถไฟฟ้าสายสีแดงจะเริ่มเก็บค่าโดยสารตั้งแต่วันที่ 29 พฤศจิกายน"บางกอกโพสต์ 18 พฤศจิกายน 2021
  5. ^ "การรถไฟฟ้าขนส่งมวลชนคัดเลือกผู้ชนะการประมูลสำหรับรถไฟฟ้าสายสีแดง"บางกอกโพสต์ 15 มกราคม 2569 สืบค้นเมื่อ15 มกราคม 2569
  6. ^ a b Post Reporters (2 ธันวาคม 2025). "การประมูลส่วนต่อขยายรถไฟฟ้าสายสีแดงเริ่มต้นขึ้น" . Bangkok Post . สืบค้นเมื่อ13 มกราคม 2026 .
  7. "โครงการ ต่อ ขยายรถไฟฟ้าสายสี แดงเปิดประมูล เตรียมอัดฉีดเงินลงทุนหลายพันล้านเข้าสู่ภาครถไฟ"เดอะเนชั่น ไทยแลนด์ 2 มกราคม 2569 สืบค้นเมื่อ14 มกราคม 2569
  8. ^ "เว็บไซต์โครงการรถไฟฟ้าสายสีแดง SRT"เก็บถาวรจากต้นฉบับเมื่อวันที่ 31 มกราคม 2020 เรียกดูเมื่อวันที่ 22 มิถุนายน 2023
  9. ^ "อภิสิทธิ์ได้รับการสนับสนุนสำหรับข้อตกลงรถไฟ"บางกอกโพสต์ 7 กุมภาพันธ์ 2552
  10. ^ "ลง นามสินเชื่อรถไฟฟ้า MRT มูลค่า 23 พันล้านบาท" บางกอกโพสต์ 30 มีนาคม 2552
  11. ^ 'ข้อตกลงสายสีแดงลงนามแล้ว เสาหลักบางส่วนของโฮปเวลล์จะยังคงอยู่', MCOT, 31 มกราคม 2013
  12. a b "ข่าวรอบวัน" .
  13. ^มหิษฐิรุค อมรรัตน์ (27 มิถุนายน 2557). "รถไฟฟ้าขนส่งมวลชนไทยขอเงินเพิ่ม 8 พันล้านบาทสำหรับสายสีแดง" . เดอะบางกอกโพสต์ . กรุงเทพฯ. สืบค้นเมื่อ22 กรกฎาคม 2557 .
  14. ^ a b "รฟท. เสนอเดินรถสายสีแดงงัดไม้ตายมัดใจคนร. 11 ต.ค.นี้" . วอยซ์ทีวี . 9 ตุลาคม 2560.
  15. ^ a b "ธรรมศาสตร์พบ "ศักดิ์สยาม" เร่งสร้างรถไฟฟ้าสายสีแดงส่วนต่อขยายรังสิต "รถไฟ" ถามลงเข็มมิ.ย.63" . ประชาชาติ . 27 กันยายน 2019.
  16. ^ a b "รฟท.สร้างเสร็จ99%พร้อมเปิด64แต่กลัวขัดนโยบาย" . เดลินิวส์ . 17 กรกฎาคม 2020.
  17. ^ "MEA สามารถตรวจสอบได้ว่าจ่ายไฟรถไฟฟ้าสายสีแดงสถานีกลางบางซื่อพร้อมแล้วกว่าที่ 90" . แนวนา . 6 ตุลาคม 2020.
  18. ^ " รถไฟสายสีแดง มี.ค.64" . ไทยพีบีเอส . 16 พฤศจิกายน 2020.
  19. ^ "รถไฟฟ้าสายสีแดงจะทดลองวิ่งเดือนหน้า"บางกอกโพสต์ 24 กุมภาพันธ์ 2564
  20. ^ "ประยุทธ์เปิดปฐมฤกษ์รถไฟฟ้าสายสีแดง 2 สิงหาคมนี้" . 31 กรกฎาคม 2564.
  21. ^ 'การรถไฟฟ้าขนส่งมวลชนไทยลงนามข้อตกลงสำหรับสถานีรถไฟบางซื่อ', บางกอกโพสต์, 19 มกราคม 2556
  22. ^ "สำเนาที่เก็บถาวร"เก็บถาวรจากต้นฉบับเมื่อวันที่ 15 พฤษภาคม 2021 เรียกดูเมื่อวันที่ 24 กรกฎาคม 2014{{cite web}}: CS1 maint: archived copy as title ( link )
  23. ^ "คนบางคนที่โหดร้ายเจอระเบิดแบบทิ้งอากาศขนาด 42 นิ้ว" . เอ็มไทยนิวส์ 30 มีนาคม 2014. เก็บถาวรจากต้นฉบับเมื่อ 1 เมษายน 2014 . สืบค้นเมื่อ 20 ธันวาคม 2567 .
  24. ^ 'พบระเบิดสมัยสงครามโลกครั้งที่ 2 ในพื้นที่โครงการรถไฟฟ้า MRT', เดอะเนชั่น, 3 มิถุนายน 2557
  25. ^ "ผู้จัดการออนไลน์ข่าวอัพเดทข่าวยอดนิยมทันทัน" . เก็บถาวรจากต้นฉบับเมื่อ 4 มีนาคม 2016 . สืบค้นเมื่อ24 กรกฎาคม 2014 .
  26. ^ "ยืดเหยียดไลน์สายสีแดงเปิดทดลองฟรี มิ.ย. 64 - "ศักดิ์สยาม" เรียกถกเคาะ PPP" . ผู้จัดการออนไลน์ . 20 กรกฎาคม 2020.
  27. ^ "นั่งรถไฟฟ้าสายสีแดงฟรีในช่วงทดลอง"บางกอกโพสต์ 2 สิงหาคม 2564 สืบค้นเมื่อ 16 สิงหาคม 2564
  28. ^ "JICA อนุมัติสัญญารถไฟฟ้าสาย 3 บางซื่อ-รังสิต หลังล่าช้ามา 2 ปี"ข่าวเศรษฐกิจ 14 กรกฎาคม 2557
  29. ^ "ฮิตาชิให้คำมั่นว่าจะส่งมอบตู้รถไฟสายสีแดงตรงเวลา"เดอะเนชั่น 27 สิงหาคม 2559 เก็บถาวรจากต้นฉบับเมื่อ 28 สิงหาคม 2559
  30. ^ "ฮิตาชิส่งมอบรถไฟสายสีแดงขบวนแรกสู่กรุงเทพฯ"วารสารรถไฟนานาชาติ 27 กันยายน 2019
  31. ^ "ถึงไทยแล้ว! รถไฟสายสีแดง 2 การเคลื่อนไหวแรก" . ผู้จัดการออนไลน์ . 13 ตุลาคม 2019.
  32. ^ "การทดสอบเดินรถไฟสายสีแดงจะเริ่มในเดือนตุลาคม"บางกอกโพสต์ 19 มีนาคม 2563
  33. ^ "สิ้นสุดรอคอย10ปี! ต.ค.นี้ทดสอบรถไฟฟ้าสีแดงตะวันตก" . เดลินิวส์ . 24 กันยายน 2020.
  34. ^เดอะเนชั่น ไทยแลนด์ (22 กันยายน 2568). "สิ้นสุดเส้นทาง: นโยบายค่าโดยสารคงที่ 20 บาทของกรุงเทพฯ จะสิ้นสุดลง"เดอะเนชั่น ไทยแลนด์. สืบค้นเมื่อ13 มกราคม 2569 .
  35. ^ "ตามคาด! รถไฟสายสีแดงมองเห็นบางตาเฉลี่ย 3,000 กว่าคน/วัน ใช้สถานีกลางบางซื่อมากสุด" . ผู้จัดการออนไลน์ . 5 สิงหาคม 2564.
  36. ^ "คลายเหงา!! สายสีแดงละเอียดเกิน 5 พันคน" . ข่าวรายวันการขนส่ง 28 กันยายน 2021.
  37. ^ "รถไฟฟ้าสายสีแดงเปิดเผยครบ 10 เดือนที่เหลือทะลุ 3.2 ล้าน" . ประชาชาติ . 6 กันยายน 2022.
  38. ^ ""คมนาคม" เปิดยอดการมองเห็นสายสีแดง 3.9 ดึงเครื่องทดสอบไฟฟ้าเชื่อมฟีดเดอร์" . ธันเศรษกิจ . 21 ตุลาคม 2022.
  39. ^ "สีแดงนิวไฮ! เกษตรแฟร์ดันสถานีบางเขนพุ่งไปที่ 4 ขึ้นปีที่ 2 จนสะสมทะลุ 5.3" . ผู้จัดการออนไลน์ . 5 กุมภาพันธ์ 2566
  40. ^ "รถไฟฟ้าสายสีแดงยังคงอยู่ในสถานะต่อไป" . เดลินิวส์ . 8 พฤษภาคม 2566
  41. ^ "ข้อมูลเชิงสถิติการให้บริการ" . สรทท. (ภาษาไทย). บริษัทรถไฟฟ้า ร.ฟ.ท. จำกัด. สืบค้นเมื่อ13 มกราคม 2569 .
  42. ^ "จุดจบ: นโยบายค่าโดยสารคงที่ 20 บาทของกรุงเทพฯ จะสิ้นสุดลง"เดอะเนชั่น ประเทศไทย 22 กันยายน 2568 สืบค้นเมื่อ13 มกราคม 2569
  43. ^ "แผนพัฒนาโครงข่าย |" . mrt-progress.otp.go.th ​เก็บถาวรจากต้นฉบับเมื่อวันที่ 12 มกราคม 2554
  44. ^ a b Hongtong, Thodsapol (19 มกราคม 2017). "กระทรวงเตรียมผลักดันแผนต่อขยายรถไฟฟ้าสายสีแดง 2 เส้นทาง" . Bangkok Post .
  45. ^หงตง, ทอดสพล (9 มิถุนายน 2562). "การรถไฟฟ้าขนส่งมวลชนไทยเล็งงบประมาณ 40 พันล้านบาท" . บางกอกโพสต์ .
  46. ^ a b ""ศักดิ์สยาม" เปิดปมทำไม "รถไฟฟ้าสายสีแดง" เลื่อนเปิดปี'64" . ประชาชาติ . 19 กรกฎาคม 2020.
  47. ^ "รฟท.เปิดกว้างประมูล "สายสีแดง" เม.ย.65" . ประชาชาติ . 10 กุมภาพันธ์ 2564.
  48. ^ "มิ.ย.65 เปิดประมูล PPP รถไฟใต้ดินสีแดง 1.8 ล้านแสน สร้างต่อขยายใหม่ 4 สามารถ... สามารถติดตามต่อได้ที่" . เดลินิวส์ . 26 ตุลาคม 2021.
  49. ^ "พร้อมประมูลต.ค.นี้! รถไฟสีแดงต่อขยาย 3 ฟังก์ชั่น 2.3 หมื่นบาทส่วน Missing Link เร่งปรับแบบสถานีเชื่อมเข้า รพ.รามาฯ" . ผู้จัดการออนไลน์ . 8 มิถุนายน 2565
  50. ^ "รฟท.ลุยประมูลงานโยธา "ต่อขยาย" รถไฟสีแดง 4 สีแดงก่อน PPP รถเคลื่อนรถม" . ข่าวรายวัน . 18 สิงหาคม 2565.
  51. ^ "ขยายอย่างแน่นอน! เส้นสายสีแดง 4 6.8 หมื่นล้านเริ่มต้นประมูล 66" . เดลินิวส์ . 28 ตุลาคม 2022.
  52. ^ "กระทรวงคมนาคมเตรียมขออนุมัติจากคณะรัฐมนตรีชุดใหม่เพื่อขยายเส้นทางรถไฟฟ้าสายสีแดง 3 เส้นทาง" . เดอะเนชั่น . 21 มิถุนายน 2023.
  53. ^ "จ้างก่อสร้างโครงการระบบรถไฟสายสีแดงเข้มในช่วงรังสิต-มหาวิทยาลัยธรรมศาสตร์ศูนย์รังสิต | ThaiProcurement" . thaiprocurement.com (ภาษาไทย) . สืบค้นเมื่อ17 เมษายน 2569 .
  54. ^ผู้สื่อข่าว, โพสต์ (15 มกราคม 2569). "การรถไฟฟ้าขนส่งมวลชนคัดเลือกผู้ชนะการประมูลสายสีแดง" . บางกอกโพสต์. สืบค้นเมื่อ17 เมษายน 2569 .
  55. ^ "การรถไฟฟ้า SRT สอบถามความคิดเห็นจากประชาชนเกี่ยวกับโครงการรถไฟฟ้าสายสีแดงเข้ม"บางกอกโพสต์ 3 ธันวาคม 2568 สืบค้นเมื่อ12 กุมภาพันธ์ 2569
  56. ^ "คณะรัฐมนตรีอนุมัติโครงการรถไฟมูลค่า 157 พันล้านบาท"เดอะเนชั่น ไทยแลนด์ 24 มีนาคม 2569 สืบค้นเมื่อ27 มีนาคม 2569
  57. ^ " ประเทศไทยเปิดตัวเส้นทางรถไฟใหม่เพื่อยกระดับเครือข่ายคมนาคม"ไทยรัฐ10กุมภาพันธ์ 2568 สืบค้นเมื่อ27 มีนาคม 2569
  58. ^ "โครงการงานศึกษาและออกแบบโครงการระบบรถไฟฟ้าร่วมกับรถไฟฟ้าทางไกลระบบขนส่งมวลชนในเขตกรุงเทพมหานครและปริมณฑล (รังสิต-สถานีบ้านภาชี มักกะสัน-ฉะเชิงเทราตลิ่งชัน-นครปฐม และมหาชัย-ปากท่อ)" [ศึกษาและออกแบบโครงการระบบรถไฟฟ้าชานเมือง ร่วมกับรถไฟฟ้าทางไกลที่เชื่อมต่อกับระบบขนส่งมวลชนในกรุงเทพฯ และปริมณฑล (สถานีรังสิต-บ้านภาชี มักกะสัน-ฉะเชิงเทรา, ตลิ่งชัน-นครปฐม และ มหาชัย-ปักท่อ)] (in English). เก็บถาวรจากต้นฉบับเมื่อวันที่ 31 พฤษภาคม 2010
  59. ^เวนคืน 4 โครงการฝั่งธนฯสนข.ปัดฝุ่นทางด่วน-รถไฟ. โพสต์วัฏจักร. 17/2/2547.

สรุปเนื้อหา

ข้อมูลสำคัญจากบทความ

ข้อมูลสำคัญเกี่ยวกับ สายสีแดงเข้ม (กรุงเทพฯ)

รถไฟสายสีแดงเข้ม รฟท. (หรือเรียกอีกอย่างว่าสายธานีรัตยา ( ไทย : สถานีรถไฟฟ้าสายธานีรัถยา )) เป็นส่วนหนึ่งของ ระบบรถไฟชานเมือง สายสีแดงเพื่อรองรับเขตกรุงเทพมหานครและปริมณฑล...

การจัดแนวเส้นทาง

ชานชาลา ยกระดับของสถานีจตุจักรบนสายสีแดงเข้มรถไฟฟ้าสายสีแดง (รถไฟฟ้า SRT) ช่วงที่ 1 เริ่มต้นที่สถานีกลางกรุงเทพอภิวัฒน์ แห่งใหม่ มุ่งหน้าไปทางเหนือเป็นระยะทาง 26 กิโลเมตร (16.16 ไมล์) ผ่านดอนเมืองและสิ้นสุดที่รังสิตจังหวัดปทุมธานี จากนั้นจะเป็นช่วงที่ 2...

ประวัติศาสตร์

รถไฟฟ้ารุ่น SRT 1000 ที่ผลิตโดยฮิตาชิ กำลังเข้าใกล้สถานีหลักโข่ง (มหาวิทยาลัยรังสิต)บนสายสีแดงเข้มในปี 2547 ร่วมกับ OTP การรถไฟฟ้าระบบรางเบา (SRT) เริ่มวางแผนสร้างเครือข่ายรถไฟฟ้าชานเมืองที่ทันสมัยแห่งใหม่ในกรุงเทพฯ โดยใช้เส้นทางรถไฟฟ้า SRT เดิม...

งานก่อสร้าง: บางซื่อ ถึง รังสิต

ส่วนของเส้นทาง บางซื่อถึงรังสิต ระยะทาง 26 กิโลเมตร (16 ไมล์) จำนวน 10 สถานีเริ่มก่อสร้างในเดือนพฤษภาคม พ.ศ. 2556 โดยมีกำหนดการก่อสร้างประมาณ 3 ปี และจะแล้วเสร็จภายในสิ้นปี พ.ศ. 2559 งานก่อสร้างล่าช้าไป 2...
